השורה התחתונה: תמ״א 70 לא משנה ייעוד קרקע לבד. היא מסמנת איפה המדינה רוצה יותר בנייה סביב כ־110 תחנות מטרו, על פני כ־145 ק״מ ובתחום של כ־120,000 דונם – אבל רק תכנון מקומי קובע מה מותר לבנות, מתי, וכמה מס ישולם.
אם אני בוחן קרקע ליד מטרו, אני לא מסתפק במרחק מהתחנה. אני בודק 4 דברים:
- איפה החלקה נמצאת: ליבה, עד 300 מ׳, או עד 600–800 מ׳
- מה הסטטוס התכנוני בפועל: חקלאי, פתוח, תשתיות, או תכנית פעילה
- כמה נשאר נטו: היטל השבחה ומס מטרו יכולים להגיע עד 72%, ובמקרים מסוימים 60%
- כמה זמן מחכים: לא פעם מדובר על 8–12 שנים עד שינוי ייעוד אפקטיבי
מה זה אומר בפועל? קרבה לתחנה יוצרת סיכוי, לא אישור. לכן אני מסתכל על המסלול הסטטוטורי, על המיסוי, ועל משך ההחזקה – לא רק על המפה.
אם מדובר בקרקע דרך קליימקס נדל״ן, צריך לזכור דבר אחד בצורה ברורה: השבחה בטווח של 3–8 שנים בלבד.
המשך המאמר מסביר איך לקרוא את הפער בין מדיניות ארצית לבין מה שקורה על הקרקע.
המסגרת התכנונית: תמ״א 70, קווי המטרו ויישום מקומי
תמ״א 70 היא תכנית מתאר ארצית חלקית למטרו בגוש דן, ולא תכנית מפורטת. זה הבדל חשוב. היא לא נותנת לכל חלקה זכויות בנייה מאושרות, אלא קובעת את המסגרת שבתוכה הוועדות המקומיות והמחוזיות פועלות. משם, כל רשות לוקחת את העקרונות האלה ומתרגמת אותם לייעוד קרקע, זכויות בנייה ותנאים בשטח.
אותו היגיון חל גם על מסופי מעבר וצירי גישה. כלומר, ההשפעה של המטרו לא נעצרת ממש בפתח התחנה. היא יכולה להתרחב גם לאזורים שמשרתים את התחנה ומתחברים אליה. לכן, מבחינת משקיע, השאלה המעשית היא לא רק איפה עובר הקו, אלא מתי המסגרת הארצית הופכת לייעוד מאושר בפועל.
מה תמ״א 70 מגדירה סביב התחנות ואזורי ההשפעה
בלב התחנה, עד כ־100 מ׳, יש עדיפות גבוהה יותר לצפיפות ולשימושים מעורבים. הרעיון כאן די פשוט: במקום לפזר את הצמיחה העירונית החוצה, התכנון מכוון אותה פנימה – אל אזורים שסמוכים לתחבורה ציבורית, עם ריכוז של מגורים, תעסוקה ומסחר.
אבל קרבה לתחנה, בפני עצמה, לא מבטיחה תוצאה זהה בכל מגרש. שני נכסים יכולים להיות קרובים מאוד לאותה תחנה, ועדיין לקבל תוצאה שונה. למה? כי המיקום המדויק בתוך טבעות ההשפעה, תנאי הגישה בפועל וההקשר המקומי של כל אזור משפיעים על מה שיאושר בסוף.
איך הרשויות המקומיות הופכות מדיניות ארצית להחלטות שינוי ייעוד
כאן מתחיל החלק שקובע מה יקרה בשטח. תמ״א 70 מציבה עקרונות כלליים, אבל התכנית המקומית היא זו שקובעת את הייעוד, הזכויות, ההקצאות ושלבי המימוש. במילים פשוטות: הפוטנציאל נמצא ברמת המדיניות, אבל האישור עצמו מגיע דרך התכנון המקומי.
בפועל, חלקה יכולה להישאר בייעוד נמוך גם אם היא נמצאת באזור עם פוטנציאל תכנוני, עד שלא מאושרת תכנית מפורטת. ובדיוק כאן נמצא הפער שחשוב להבין: בין פוטנציאל על הנייר לבין זכויות מאושרות יש תהליך של שינוי ייעוד, יש זמן, יש היטלים, ויש גם תנאים שצריך לעמוד בהם לפני שאפשר לממש משהו.
sbb-itb-656f529
הבעיה: אי-ודאות בייעוד, מיסוי ולוחות זמנים

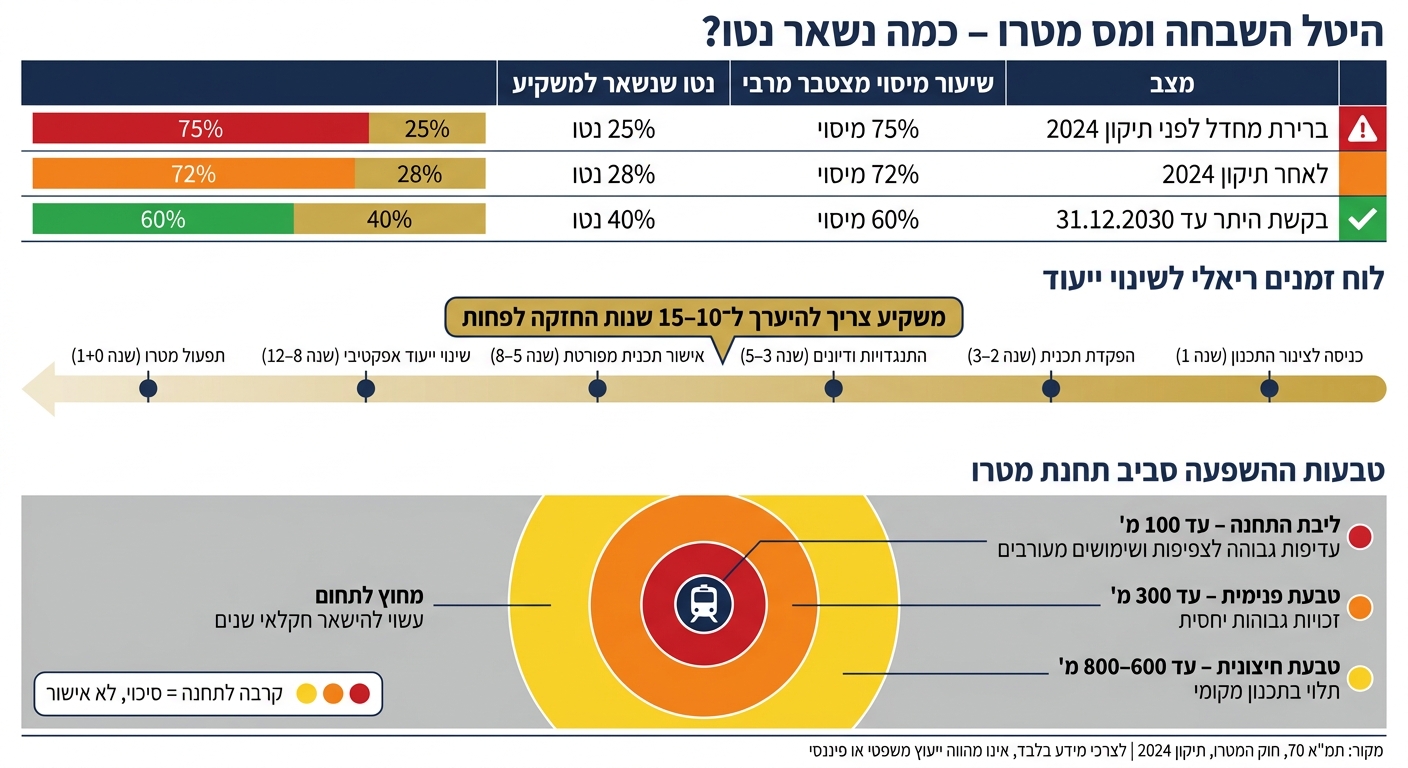

היטל השבחה ומס מטרו: כמה נשאר לכם נטו?
קרבה לתחנה לא מספיקה
אחת הטעויות הכי נפוצות היא לחשוב שמפת המטרו לבדה קובעת מה יהיה ייעוד הקרקע. בפועל, זה לא עובד ככה. קרקע שנמצאת 400 מ׳ מתחנה מתוכננת עדיין יכולה להישאר חקלאית, שטח פתוח או קרקע לתשתיות, אם התוכנית המקומית לא שונתה.
תמ״א 70 יוצרת פוטנציאל. אבל פוטנציאל, בפני עצמו, עוד לא שווה הרבה. הערך נוצר רק כשהפוטנציאל הזה נכנס בפועל לתוכנית מקומית.
כפי שמדגישה קליימקס נדל״ן, הזכויות נקבעות בתוכנית המפורטת, לא בקרבה לתחנה.
וזה בדיוק המקום שבו הרבה אנשים נופלים. שני מגרשים ליד אותה תחנה יכולים להיראות דומים על המפה, אבל להיות במצב תכנוני אחר לגמרי. מגרש אחד יכול להיות מופקד או מאושר, בזמן שהשני עדיין תלוי ביוזמה של הרשות. זה לא פער קטן. זה פער שיכול להיות ההבדל בין השבחה בטווח של 3–8 שנים בלבד לבין המתנה של 10–20 שנה.
מכאן מגיעה השאלה הבאה: כמה נשאר בפועל אחרי היטלים ומס.
היטלי השבחה ומיסוי מטרו – כמה זה עולה בפועל
גם כשהתוכנית מתקדמת, הרווח הגולמי לא שווה לרווח נטו. היטל השבחה ומס השבחה לפי חוק המטרו יכולים למחוק חלק גדול מההשבחה.
השיעור נטו משתנה לפי תיקון החוק ולפי החלטות הרשות המקומית.
| מצב | שיעור מיסוי מצטבר מרבי |
|---|---|
| ברירת המחדל לפני תיקון 2024 | 75% מההשבחה |
| לאחר תיקון 2024 | 72% מההשבחה |
| בקשת היתר עד 31.12.2030 | 60% מההשבחה |
מעבר לזה, רשויות מקומיות יכולות לקבוע שיעורים שונים לפי אזורים – 72%, 50%, 25% או 0%. בפועל, זה יוצר חוסר ודאות עד שהמדיניות העירונית בכל עיר נקבעת סופית.
במילים פשוטות: לא מספיק להסתכל על מחיר הקנייה ועל תרחיש האקזיט. צריך להכניס את ההשבחה, ההיטל והמס כבר בשלב התכנון. מי שמחכה עם זה לסוף העסקה, עלול לגלות שהמספרים נראים אחרת לגמרי.
וגם אם חישוב המס ברור, שאלת התזמון עדיין נשארת פתוחה.
לוחות הזמנים נמתחים – לפעמים מאוד
הבעיה היא לא רק כמה משלמים, אלא גם מתי בכלל אפשר לממש.
המסלול ארוך, ולעיתים מתיש: תכנון, הפקדה, התנגדויות, תיאום תשתיות ואישור מפורט. קרקע שנכנסת לצינור התכנון בשנה הראשונה יכולה לראות שינוי ייעוד אפקטיבי רק בשנה השמינית עד השתים-עשרה, ותפעול המטרו עצמו עשוי להגיע אפילו מאוחר יותר.
ככל שהתוכנית רחוקה יותר מאישור, כך השוק נוטה לתמחר את הקרקע בזהירות. זה הגיוני: כשאין ודאות תכנונית, גם הקונים וגם המממנים שומרים מרחק.
משקיע שבונה על אופק קצר עלול למצוא את עצמו עם נכס שקשה לממש, בזמן שהוא ממתין לאישורים שתלויים בגורמים שאין לו שליטה עליהם. לכן, תכנון מציאותי דורש היערכות לתקופת החזקה של 10–15 שנה לפחות, והבנה ברורה שהמפה היא רק נקודת פתיחה – לא התחייבות.
הפתרון: איך בודקים הזדמנות קרקע ליד המטרו
בדקו את המגרש מול מפות רשמיות, טבעות תחנה ותכניות מקומיות
אחרי אי־הוודאות, מגיע שלב הבדיקה.
הצעד הראשון הוא פשוט: מאמתים גוש וחלקה מול המפות הרשמיות של נת״ע ומינהל התכנון.
אבל חשוב להבין את העניין המרכזי: המפה היא רק נקודת פתיחה. מה שקובע בפועל הוא התכנון הסטטוטורי. כלומר, לא מספיק לראות שהקרקע "קרובה למטרו". צריך לבדוק מה מותר לעשות עליה לפי התכניות שבתוקף.
תמ״א 70 מבדילה בין כמה אזורים סביב התחנה: ליבת התחנה, טבעת פנימית עד כ־300 מ׳, וטבעת חיצונית עד כ־600–800 מ׳. לכל אזור יש זכויות אחרות ותמהיל שימושים שונה, וזה מה שמשפיע על הצפיפות הצפויה, על שילוב השימושים ועל שינויי הייעוד האפשריים. מגרש שנמצא בטבעת הפנימית לא דומה למגרש שנמצא מחוץ לתחום התכנוני, גם אם שניהם נראים "קרובים" על המפה.
מעבר לטבעות עצמן, צריך לבדוק אם הקרקע כלולה בתכנית סטטוטורית פעילה. בדקו אם קיימת תכנית מחוזית או תכנית מפורטת שחלה עליה, מה הסטטוס שלה, ומהו הייעוד שנקבע לקרקע בפועל. כדאי לתעד בצורה מסודרת את מספרי התכניות, הסטטוס והייעוד. זה חוסך בלבול בהמשך, ובינינו, זה גם המקום שבו הרבה טעויות מתחילות.
בנו ציר זמן ריאלי לשינוי ייעוד ומימוש ערך
אחרי שמיפיתם את המגרש, מגיעה השאלה שכל משקיע שואל: מתי הערך יכול להפוך למשהו שאפשר לממש?
כאן צריך לבנות ציר זמן ריאלי, לא משאלת לב. הסתכלו על שלבי התכנון המקומי כמו שהם: קידום תכנית, הפקדה, התנגדויות, דיונים בוועדה, אישור ורישוי. זה לא קורה ביום אחד, ולא תמיד בקצב שרוצים.
כדי לראות את התמונה כמו שצריך, בנו שלושה תרחישים:
- אופטימי
- בסיס
- שמרני
בכל אחד מהם בדקו שלושה דברים: כמה זמן ההון נשאר נעול, מתי עלולים להופיע אירועי מס כמו היטל השבחה ומס מטרו, ומתי אפשר לצפות למימוש ראשוני.
גם אחרי שמאושרת המדיניות הארצית, הדרך עוד לא נגמרת. עדיין צריך תכנון מפורט, היתרים ואישור תכנוני לפני שאפשר לממש זכויות בפועל. זו בדיוק הנקודה שבה הרבה אנשים מתבלבלים בין "פוטנציאל" לבין מצב שאפשר לפעול לפיו בשטח.
אם בודקים קרקע דרך קליימקס נדל״ן, צריך לזכור שהמסר לגבי פרק הזמן חייב להיות ברור: השבחה בטווח של 3–8 שנים בלבד.
בחנו את ההזדמנות עם ליווי מקצועי בתכנון, משפט ומימון
בקרקעות מטרו, קשה לבדוק עסקה טוב בלי ליווי מקצועי בשלושה תחומים: תכנון, משפט ומימון.
בצד התכנוני, צריך מישהו שיודע לקרוא תכניות, להבין מה חל על המגרש, ולזהות אם יש פער בין מה שנראה בשיווק לבין מה שמופיע במסמכים. בצד המשפטי, חשוב לבדוק זכויות, רישום, הסכמים, מגבלות, והשלכות של התהליך התכנוני. בהקשר הזה אפשר להיעזר ב־משרד עו״ד שובלי ושות’ או בעו״ד אסף שובלי. בצד המימוני, צריך להבין איך מחזיקים השקעה לאורך זמן, מה קורה אם התהליך מתעכב, ואיך נערכים לעלויות המס וההון בדרך.
במילים פשוטות: בקרקע ליד המטרו לא קונים רק מיקום. קונים תהליך. ולכן הבדיקה צריכה להיות מדויקת, סבלנית, ומחוברת למסמכים הרשמיים – לא רק להבטחות.
סיכום: מה תמ״א 70 משנה לצמיחה עירונית ולמשקיעים
אחרי שמבינים איך תמ״א 70 בנויה, מגיעה השאלה החשובה: מה זה משנה בפועל על הקרקע.
תמ״א 70 מכוונת את צמיחת הערים במרכז הארץ סביב תחנות המטרו. זהו עוגן תכנוני שסביבו מתרכזות ציפיות לשינוי ייעוד, לצפיפות גבוהה יותר ולהקמה של שכונות חדשות. אבל כאן חשוב לעצור לרגע: הצמיחה הזאת לא נוצרת מעצם קיומו של המטרו, אלא רק דרך שינוי ייעוד ותכנון מקומי.
במילים פשוטות, קרבה לתחנה לא שווה אוטומטית זכויות בנייה. התחום הסטטוטורי הוא זה שקובע. קרקע שנמצאת מחוץ לתחומי התכנון של תמ״א 70 יכולה להישאר בייעוד חקלאי עוד שנים ארוכות. לכן, מי שבוחן עסקה לא יכול להסתפק במבט על מפה או במרחק פיזי מהתחנה.
יש גם את הצד הפחות זוהר של העסקה, אבל זה בדיוק החלק שצריך להבין מראש: היטל השבחה ומס המטרו צריכים להיכנס לחישוב כבר בשלב הרכישה. אחרת, התמונה נראית טוב על הנייר – ופחות טוב בנטו.
הפוטנציאל התכנוני יכול להיראות מפתה, אבל הוא הופך לשווי רק כשמבינים גם את המיסוי וגם את לוחות הזמנים. לא מעט פעמים ההון נשאר נעול במשך שנים לפני מימוש ראשון. משקיעים שבונים על לוחות זמנים אופטימיים בלבד, במקום על הסטטוס התכנוני בפועל, לוקחים על עצמם סיכון שלא תמיד משתקף במחיר הקנייה.
לכן, הבדיקה הנכונה היא לא רק של המפה. היא בדיקה של הסטטוס, המסלול והנטו. ליווי של יועצי תכנון, שמאים ועורכי דין מאפשר להבין מתי יש פוטנציאל תכנוני, ומתי פשוט אין אפשרות מימוש.
FAQs
איך בודקים אם חלקה מושפעת מתמ״א 70?
כדי לבדוק אם חלקה מושפעת מתמ״א 70, צריך להתחיל מהמיקום שלה ביחס לקו הכחול של התוכנית. את הבדיקה עושים במערכות מידע רשמיות, לפי מספרי גוש וחלקה, ואז בוחנים אם החלקה נמצאת בטווחי ההשפעה של תחנה מתוכננת.
משם עוברים לשלב הבא: בדיקת הסטטוס התכנוני בתב״ע המקומית מול הוראות תמ״א 70. זה השלב שבו התמונה מתחילה להתבהר, כי לא מספיק לדעת שהחלקה קרובה לתחנה. צריך להבין מה מותר, מה מוגבל, ואיפה עלולים להיות סיכונים.
בגלל שמדובר בתהליך לא פשוט, מקובל להיעזר בליווי תכנוני, שמאי או משפטי, כדי לבדוק את הזכויות, המגבלות והסיכונים בצורה מסודרת.
מה ההבדל בין קרבה לתחנת מטרו לבין זכויות בנייה בפועל?
ההבדל כאן מהותי: קרבה פיזית לתחנת מטרו היא רק נקודת פתיחה. תמ״א 70 לא משנה אוטומטית את ייעוד הקרקע, והיא גם לא נותנת זכויות בנייה בפועל לכל קרקע שנמצאת ליד התחנה.
בפועל, הקרבה למטרו יכולה להעיד על פוטנציאל. אבל פוטנציאל לחוד, וזכויות לחוד. את הזכויות קובעים רק במסגרת הליך תכנוני מפורט, שכולל אישור תב״ע מקומית ועמידה בכל הדרישות הרגולטוריות.
איך מחשבים את הנטו אחרי היטל השבחה ומס מטרו?
את הנטו מחשבים לפי הפער בין מחיר המכירה הסופי למחיר הרכישה, ואז מפחיתים היטל השבחה, מס מטרו אם הוא חל, וגם הוצאות תכנון, פיתוח, משפט ומסים נלווים.
בשטח, שיעורי החיוב נקבעים לפי עליית ערך הקרקע, והם עשויים להשתנות בהתאם לרגולציה ולמועד המימוש. בגלל זה, כדאי לבדוק מראש אם התשלום נדחה למועד המימוש ואיך זה משפיע על התשואה הריאלית.
