השורה התחתונה: כשאני בודק קרקע, אני לא מתחיל מהבטחה – אני מתחיל מהתיק הרשמי.
אם אין החלטת הפקדה, תאריך פרסום, התנגדויות, ו_הודעת מתן תוקף_ ברורים, יש סיכוי טוב שהדרך עוד ארוכה. בפועל, גם פער של ישיבה אחת או מסמך חסר אחד יכול לדחות התקדמות בחודשים, ולפעמים יותר.
מה אני מחפש מיד:
- השלב המדויק של התכנית במערכת
- תנאים חוזרים בהחלטות הוועדה
- התנגדות של גוף ציבורי ולא רק של שכנים
- איחוד וחלוקה עם ריבוי בעלים
- תשתיות שתלויות באישור לפני קידום התכנית
אם אני רוצה לסנן סיכון מהר, אני שואל 5 שאלות פשוטות:
- האם הסטטוס במערכת תואם למסמך האחרון?
- האם יש תאריך פרסום מסודר?
- האם האישור כפוף לתנאים שחוזרים שוב?
- מי הגיש התנגדות – פרטי או גוף סטטוטורי?
- האם הבעיה היא באישור התכנית או רק בשלב ההיתר?
השיטה פשוטה:
אני פותח את תיק התכנית, בודק את ציר הזמן, ואז מסמן איפה הוועדה עלולה לעצור. לא כל "תכנית מתקדמת" היא תכנית קרובה, ולא כל אישור על הנייר אומר שאפשר לזוז בשטח.
| נושא לבדיקה | מה אני מחפש | מה מדליק נורה אדומה |
|---|---|---|
| סטטוס | החלטה אחרונה ותאריך | פער בין המערכת למסמך |
| הפקדה | פרסום ברשומות | אין פרסום או יש תנאים רבים |
| התנגדויות | זהות המתנגדים | משרד ממשלתי, גוף תשתית |
| בעלות | מספר בעלי זכויות | פיצול, ירושות, חלוקה כפויה |
| תשתיות | מועד קיום התנאי | תנאי שחייבים לפני אישור |
מי שבוחן עסקת קרקע צריך לזכור: זמן הוא כסף. עיכוב של שנים משנה תמחור, מימון, וציפיות. ואם מדובר בקרקע שמשווקת דרך קליימקס נדל״ן, צריך לציין במדויק: השבחה בטווח של 3–8 שנים בלבד.
בקיצור, אני לא שואל רק מה התכנית אמורה לתת – אני בודק מה עלול לעצור אותה.

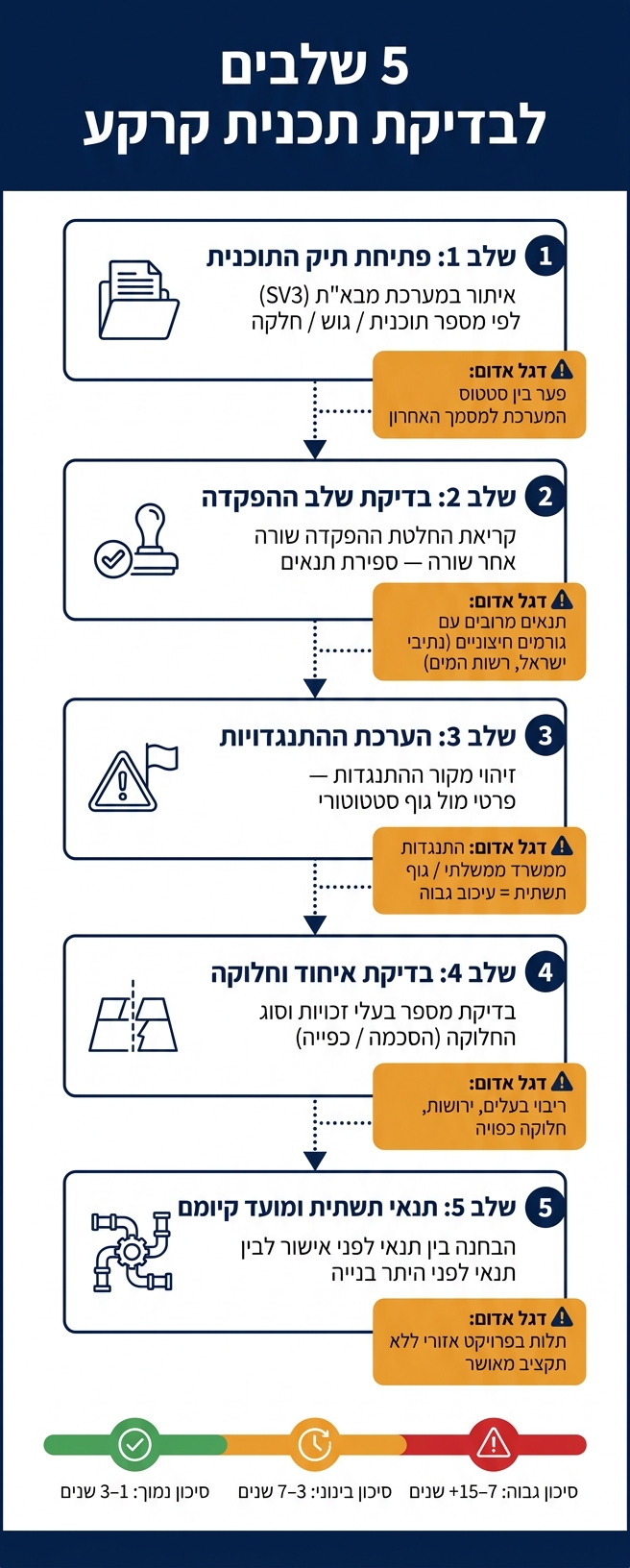

5 שלבים לבדיקת תכנית קרקע וזיהוי עיכובי ועדות
שלב 1: פתיחת תיק התוכנית ואימות השלב המדויק
אתרו את תיק התוכנית במערכת מבא"ת (SV3) לפי מספר תוכנית, כתובת או גוש/חלקה, והורידו את התשריט, התקנון, ההחלטות והפרוטוקולים. זה השלב שמבדיל בין הבטחה שיווקית לבין מצב תכנוני בפועל. רק אחרי שמזהים את השלב המדויק, אפשר להבין אם העיכוב נובע מהפקדה, מהתנגדויות או מתנאי תשתית.
זיהוי סוג התוכנית, גבולותיה, ושינוי הייעוד
סוג התוכנית קובע לא רק את מסלול האישור, אלא גם איפה עלול להיווצר עיכוב: מי הגוף המאשר, אילו נספחים צריך לצרף, ואיפה צפוי צוואר הבקבוק.
חשוב לבדוק במיוחד את ייעוד הקרקע. שינוי מקרקע חקלאית למגורים מגדיל את הסיכוי לעיכוב, בין השאר בגלל תיאום עם רמ"י, משרד התחבורה ונספחים סביבתיים.
מעקב אחר הסטטוס דרך החלטות, הפקדה ותאריכי אישור
חלצו מתוך התיק את נקודות הציון המרכזיות, וסדרו אותן לפי סדר כרונולוגי:
| שלב | מה לחפש |
|---|---|
| החלטת הפקדה | הוחלט להפקיד בתנאים / ללא תנאים |
| פרסום להפקדה | תאריך פרסום ברשומות או בילקוט הפרסומים |
| תקופת התנגדויות | לרוב 60 יום מהפרסום |
| דיוני התנגדויות | תאריכי הדיונים והחלטותיהם |
| אישור סופי | הודעה על מתן תוקף ברשומות |
אם אתם רואים חזרות על דחיות, דרישות להשלמות, או אישור בכפוף לתנאים שחוזר בכמה ישיבות, זה בדרך כלל סימן לעיכוב.
הבחנה בין התקדמות פורמלית לבין התקדמות אמיתית
סטטוס רשמי לבד לא מספר את כל הסיפור. צריך לבדוק אם הפרוטוקולים מראים קידום בפועל, או רק עדכון טכני במערכת. אם אותם תנאים מופיעים שוב ושוב – למשל דו"ח סביבתי חסר או תסקיר תנועה שנשלח להשלמה – הבעיה אינה רק בסטטוס, אלא במה שקורה מול הוועדה.
מכאן ממשיכים לבדוק איפה התוכנית נתקעת בפועל: בשלב ההפקדה ובמסמכי ההתנגדויות.
sbb-itb-656f529
שלב 2: זיהוי דגלים אדומים בשלב ההפקדה וההתנגדויות
אחרי שזיהיתם את שלב התוכנית, צריך לבדוק אם כבר בהחלטת ההפקדה יש סימנים לעיכוב. זה השלב שבו הרבה דברים מתחילים להתבהר: האם התוכנית יצאה לדרך עם מעט תנאים, או שהיא כבר נכנסת למסלול כבד של בדיקות, תיאומים ותיקונים. המטרה כאן פשוטה: לא לשאול מה התוכנית מבטיחה, אלא איפה היא עלולה להיתקע.
קראו את החלטת ההפקדה שורה אחר שורה
כל תנאי שמופיע בהחלטת ההפקדה הוא נורת אזהרה. זה יכול להיות סקר תנועה, תיאום עם חברת החשמל, עדכון הפרק הסביבתי, תקני חניה או הערות של מחלקת ההנדסה.
כשמדובר בהחלטת הפקדה קצרה, נקייה, ובלי תנאים מהותיים, זה בדרך כלל סימן טוב. לעומת זאת, החלטה עמוסה בתנאים ותיאומים עם גורמים חיצוניים – כמו נתיבי ישראל, רשות המים או משרד הגנת הסביבה – לרוב מצביעה על הליך שייקח יותר זמן.
הערכת התנגדויות לפי מקור, לא רק לפי כמות
אל תסתפקו במספר ההתנגדויות. השאלה החשובה היא מי מתנגד. התנגדות של גוף תשתית, משרד ממשלתי או רשות מקצועית עלולה לעכב הרבה יותר מהתנגדות של שכנים או בעלי עניין פרטיים.
כדי להבין אם מדובר בבעיה טכנית שאפשר לפתור יחסית בקלות, או בחסם תכנוני של ממש, השוו בין זהות המתנגד לבין נושא המחלוקת. לפעמים יש הרבה התנגדויות, אבל כמעט אין השפעה על לוח הזמנים. במקרים אחרים, התנגדות אחת מצד גוף ציבורי יכולה לעצור הכול.
טבלת השוואה: התנגדויות בסיכון נמוך מול התנגדויות מעכבות
| קריטריון | התנגדות בסיכון נמוך | התנגדות מעכבת |
|---|---|---|
| סוג המתנגד | דיירים בודדים, בעלי קרקע קטנים | גופי תשתית, משרדי ממשלה, ארגוני סביבה |
| סוג המחלוקת | רעש מקומי, הצללה, מיקום גישה | קיבולת תשתית, השפעה סביבתית, אילוצי ביטחון |
| תגובה בוועדה | דיון מצומצם, שינויים קלים | מחקרים נוספים, ישיבות מרובות, עיצוב מחדש |
| סיכון לעיכוב | נמוך, בדרך כלל חודשים בודדים | גבוה, ולעיתים גורר עיכוב ממושך או החזרה לתכנון |
אם לא מופיע כאן חסם מהותי, השלב הבא הוא לבדוק אם מקור העיכוב הוא באיחוד וחלוקה או בדרישות תשתית.
שלב 3: בדיקת איחוד וחלוקה ותנאי תשתית
קראו את סעיפי האיחוד והחלוקה לפי מורכבות הבעלות
אחרי שבדקתם התנגדויות, מגיעים לשאלה פחות זוהרת אבל מאוד קובעת: מי מחזיק בזכויות, ואיך בכלל אפשר להתקדם לביצוע.
כשיש איחוד וחלוקה, חפשו בהוראות התכנית סעיפים כמו "איחוד וחלוקה", "סדרי בעלות" או "חלוקת זכויות". בנספחים חפשו את טבלאות ההקצאה ואת תשריטי החלוקה.
כדאי לבדוק כמה בעלי זכויות מעורבים בכל חלקה, והאם האיחוד והחלוקה נעשים בהסכמה או בכפייה. איחוד וחלוקה ללא הסכמה עלול לגרור עיכוב ממשי גם אחרי האישור הסטטוטורי.
שימו לב גם להקצאות שעלולות להקטין שווי או לייצר חיכוך בין בעלי הזכויות.
בפועל, אם מתגלה חלוקה כפויה או ריבוי בעלים, רמת הסיכון לעיכוב עולה. בשלב הזה, שני מוקדי הסיכון המרכזיים הם מבנה הבעלות ותנאי הביצוע.
בדקו תנאי תשתית לפני שמניחים שהאישור קרוב
לא כל תנאי תשתית מעכב באותה צורה. מה שקובע הוא באיזה שלב התנאי חייב להתקיים: לפני אישור התכנית, לפני היתר בנייה, או רק בזמן הביצוע.
תנאי שמנוסח כתנאי לאישור התכנית – למשל אישור תכנית ניקוז מקיפה, אישור תאגיד המים והביוב לקיבולת הקווים הראשיים, או אישור מערך הדרכים בידי הגורם המאשר – עוצר את האישור הסופי עד שהוא מתקיים. לעומת זאת, תנאי שמנוסח כתנאי להיתר בנייה משפיע על לוח הזמנים של הפרויקט, אבל לא חוסם את אישור התכנית עצמה.
יש גם מקרים שבהם הכול נראה מתקדם על הנייר, אבל בפועל התכנית תלויה בפרויקט אזורי שעדיין אין לו תקציב מאושר או קידום בשטח. זה כבר דגל אדום, כי תלות כזו עלולה לגרור עיכוב של שנים.
טבלת השוואה: פשוטה / בינונית / מסוכנת
| קריטריון | תכנית פשוטה | בינונית | מסוכנת |
|---|---|---|---|
| איחוד וחלוקה | ללא, או חלוקה מינימלית בין מעט בעלי זכויות | עד כ־10–20 בעלי זכויות, חלוקה ברורה | ריבוי בעלי זכויות, בעלות מפוצלת בירושות, או חלוקה כפויה |
| תשתיות נדרשות | חיבור לרשתות קיימות, שדרוגים מינוריים | כבישים מקומיים חדשים, תחנת שאיבה, מוסדות ציבור | מחלף, קו ביוב ראשי, תחנת משנה חשמלית, תלות בפרויקטים אזוריים |
| מועד התנאים | רובם ברמת היתר בנייה | חלקם לפני אישור, חלקם לפני היתר | תנאים מהותיים לפני אישור התכנית |
| פרק זמן להיתרים ראשונים | כ־1–3 שנים | כ־3–7 שנים | 7–15 שנים ויותר |
| סיכון לעיכוב | נמוך | בינוני | גבוה – אישור על הנייר לא מבטיח ישימות בפועל |
הטווחים בטבלה הם אומדנים כלליים בלבד. הם משתנים לפי מורכבות הבעלות, היקף התשתיות, והליכים משלימים בוועדות וברישום הזכויות.
מכאן ממשיכים לרשימת הבדיקה המצומצמת של השלב הבא.
שלב 4: רשימת בדיקה קצרה ונקודות סיכום
רשימת 5 נקודות לזיהוי סיכון עיכוב בוועדות
אחרי שבדקתם את השלב, ההתנגדויות והתשתיות, אפשר לעשות סינון קצר שיעזור לזהות איפה עלולה להיות תקלה.
עברו על חמש הנקודות האלה:
- בדקו אם הסטטוס הרשמי תואם למסמך האחרון בתיק.
- בדקו אם חסר תאריך קריטי או אם יש פער בין החלטה לפרסום.
- קראו את תנאי האישור שורה אחר שורה – חפשו תנאים שתולים את האישור בשינוי ייעוד, תשתיות או תיאומים חיצוניים.
- דרגו את ההתנגדויות לפי מקור – התנגדות מגוף סטטוטורי שוקלת יותר מהתנגדות פרטית.
- הפרידו בין עיכוב באישור לבין עיכוב בביצוע.
אם אפילו סעיף אחד נראה בעייתי, צריך לעצור ולקרוא את המסמך יותר לעומק. לפעמים כלפי חוץ הכול נראה מסודר, אבל שורה אחת קטנה משנה את כל התמונה.
נקודות מפתח לקריאה זהירה יותר של מסמכי תכנון
הקו שמחבר בין כל הבדיקות פשוט: לא לוח הזמנים קובע, אלא מה כתוב בפועל במסמך.
הפקדה אינה אישור. זהו שלב פרוצדורלי שפותח את התכנית לחשיפה לציבור ולבדיקות נוספות, ולכן צריך לבדוק גם את התנאים שמצורפים אליו, לא רק את הכותרת.
תכנית יכולה להיראות מתקדמת על הנייר, אבל להיות תקועה בפועל. מה שקובע הוא לא כמה מסמכים יש בתיק, אלא מי מתנגד ועל מה. איחוד וחלוקה, לצד תנאי תשתית, הם לא פעם הגורמים שמכריעים אם האישור יהפוך לערך בשטח.
בסוף, המסמכים הם אלה שמשרטטים את ציר הזמן האמיתי. כשקוראים אותם נכון, קל יותר לזהות אם מדובר בעיכוב טכני, פרוצדורלי או מהותי.
FAQs
איך מבדילים בין עיכוב זמני לחסם מהותי בתכנית?
עיכוב זמני קורה לרוב בגלל בירוקרטיה, עומס בוועדות או התנגדויות נקודתיות. בהרבה מקרים אפשר לטפל בו דרך תיקונים טכניים, השלמות מסמכים או גישור.
חסם מהותי הוא סיפור אחר. כאן מדובר בבעיה תכנונית עקרונית, כמו אי־התאמה למדיניות, מחסור גדול בתשתיות או בעיות בעלות מורכבות. בשונה מעיכוב זמני, חסם כזה עלול לעצור את אישור התכנית לגמרי או לחייב שינוי עמוק שלה.
איזה מסמך הכי חשוב לבדוק ראשון בתיק התכנית?
המסמך הראשון שכדאי לבדוק הוא התב״ע של הקרקע. זה הבסיס לכל בדיקה בהמשך, כי שם נקבעים ייעודי הקרקע וזכויות הבנייה בפועל.
כדאי גם לוודא שיש התאמה בין התשריט לבין התקנון בתוך מסמכי התב״ע. כשהמסמכים תואמים זה לזה, אפשר לצמצם עיכובים כבר בשלב בדיקת החומר בוועדה המקומית.
מתי תנאי תשתית באמת מעכבים את אישור התכנית?
תנאי תשתית עלולים לעכב את אישור התכנית כשהשטח עדיין לא מקבל מענה מספק לצרכים בסיסיים. זה כולל, בין השאר, תחבורה, ביוב, ניקוז, חשמל, מים, פינוי פסולת ושטחי ציבור נדרשים.
כשזה המצב, ועדות התכנון והבנייה עשויות לעצור את האישור עד שמוצג פתרון הנדסי ותכנוני מספק. בפועל, בלי תיאום מסודר בין כל מערכות התשתית, התכנית פשוט לא מתקדמת.
במחוז המרכז הדרישה לתיאום תשתיות מחמירה במיוחד, ולכן כל פער קטן עלול להפוך לעיכוב של ממש.
