פיתוח קרקע פרטית בישראל הוא תהליך מורכב וארוך, אך בעל פוטנציאל כלכלי משמעותי. מדובר בתהליך הכולל בדיקות מקדימות, שינוי ייעוד, עבודה מול רשויות התכנון, והוצאת היתרי בנייה. כל שלב דורש ידע מקצועי, סבלנות ותכנון מדויק.
מהם השלבים המרכזיים?
- בדיקת נאותות: בדיקות משפטיות, סטטוס תכנוני, והיתכנות כלכלית.
- שינוי ייעוד: הגדרת מטרות ובחירת מסלול מתאים.
- הליך סטטוטורי: הגשת תוכניות, טיפול בהתנגדויות, ואישור סופי.
- מימוש הקרקע: פרצלציה, היתרי בנייה, ובחירת דרך למימוש כלכלי.
חשוב לדעת: השבחת קרקע עשויה להימשך 3–8 שנים בלבד, ותהליכים כמו היטלי השבחה, עיכובים תכנוניים, וסיכונים משפטיים מחייבים ליווי מקצועי. חברת קליימקס נדל״ן מתמחה בזיהוי קרקעות בעלות פוטנציאל השבחה וליווי משקיעים לאורך כל השלבים.

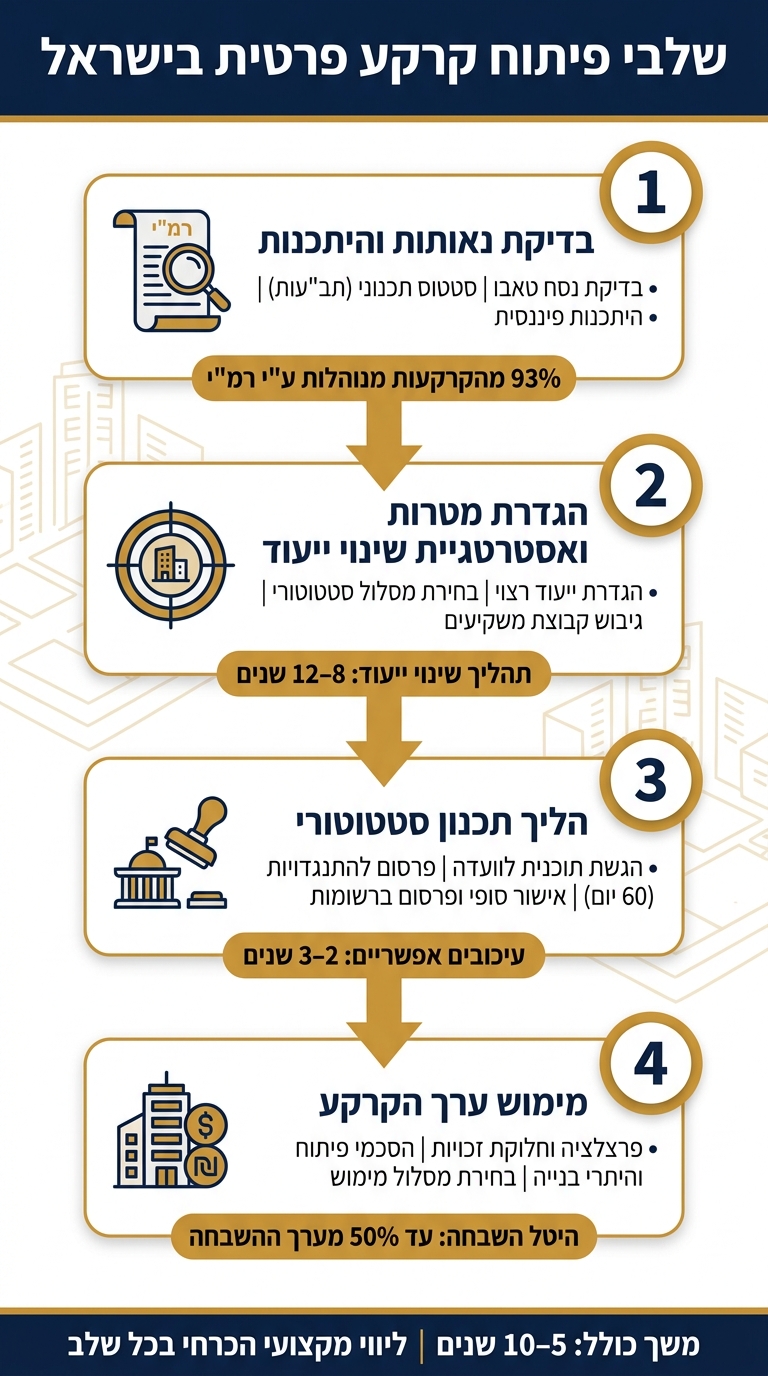

שלבי פיתוח קרקע פרטית בישראל – מדריך שלב אחר שלב
שלב 1: בדיקת נאותות והיתכנות
לפני שמגישים תוכנית, חשוב לבצע בדיקת נאותות יסודית. בדיקות מקדימות כאלה יכולות לחסוך זמן, כסף, והרבה כאבי ראש בהמשך. השלב הזה מתמקד בשלושה תחומים מרכזיים: בדיקות משפטיות, בדיקות תכנוניות, ובדיקת היתכנות שיווקית-פיננסית. בואו נצלול לכל אחד מהם.
בדיקת בעלות וסטטוס משפטי
הצעד הראשון הוא לוודא שמי שמוכר את הקרקע באמת מוסמך לעשות זאת. הדרך לעשות זאת היא לבדוק את נסח הטאבו בלשכת רישום המקרקעין. המסמך הזה כולל את פרטי הבעלים הרשומים, סוג הזכויות (כמו בעלות מלאה או חכירה), גבולות החלקה, וגם רישומים של שעבודים, עיקולים או הערות אזהרה.
כדאי לזכור שקרוב ל־93% מהקרקעות בישראל מנוהלות על ידי רשות מקרקעי ישראל (רמ”י). לכן, במקרים רבים תצטרכו גם מכתב סטטוס מרמ”י, שמפרט את תנאי החכירה ואת המגבלות הקיימות.
בנוסף, יש לבדוק אם קיימות זיקות הנאה, הפקעות מתוכננות, או זכויות דרך. לדוגמה, אם מתגלה זיקת הנאה לתשתית שעוברת במרכז הקרקע, זה יכול להשפיע משמעותית על כדאיות העסקה. בשלב הזה, חשוב להיעזר בעורך דין מקרקעין מנוסה, כי טעויות משפטיות עלולות לעלות ביוקר.
בדיקת הסטטוס התכנוני והמגבלות
אחרי שמוודאים את הבעלות, עוברים לבדוק את המצב התכנוני. יש לאתר את כל תוכניות בניין עיר (תב”עות) החלות על הקרקע, כולל תוכניות ארציות, מחוזיות ומקומיות. המטרה היא להבין את זכויות הבנייה: מה ייעוד הקרקע (חקלאי, מגורים, מסחר), מה אחוזי הבנייה המותרים, כמה קומות אפשר לבנות, ומהם קווי הבניין.
מעבר לכך, חשוב לבדוק אם יש מגבלות פיזיות וסביבתיות. לדוגמה, קרבה לדרכים מתוכננות, קווי חשמל עילי, שמורות טבע, או שטחים עם סיכון להצפות. מגבלה כמו מסדרון תחבורה מתוכנן שחוצה את הקרקע יכולה לגרום להפקעת שטח ולעיכובים של שנים, גם אם בעתיד הקרבה לתשתית עשויה להעלות את ערך הנכס.
ניתוח שוק והיתכנות פיננסית
אחרי שמסיימים את הבדיקות המשפטיות והתכנוניות, מגיע הזמן לבחון את הכדאיות הכלכלית. זה כולל השוואת עסקאות באזור ובדיקת פוטנציאל ההשבחה בהתאם לצפיפות המתוכננת. נתוני צפיפות, למשל, משפיעים ישירות על חישובי ההשבחה. את השוואת המחירים אפשר לבצע דרך מאגר רשות המסים.
כדאי לזכור שתהליכי שינוי ייעוד יכולים לקחת בין 8 ל־12 שנים. לכן, יש לקחת בחשבון עלויות רכישה, מימון, היטלי השבחה, שכר יועצים, מיסוי (כמו מס רכישה ומס שבח), וגם רווח יזמי ריאלי. קליימקס נדל״ן (https://climaxgrp.co.il) מספקת ליווי למשקיעים בשלב הזה, עם תיאום בין עורכי דין, שמאים, ויועצי תכנון, כדי לוודא שהתמונה הכלכלית ברורה לפני שמקבלים החלטה. ההיתכנות הכלכלית היא גורם מכריע להמשך התהליך ולשינוי הייעוד.
שלב 2: הגדרת מטרות פיתוח ואסטרטגיית שינוי ייעוד
הגדרת מטרות הפיתוח
לאחר השלמת בדיקת הנאותות, יש להתמקד בהגדרת מטרות ברורות לפיתוח הקרקע. השאלה המרכזית שיש לשאול היא: מהו הייעוד הרצוי לקרקע? האם מדובר בפיתוח למגורים, תעסוקה, מסחר, או שילוב של כמה שימושים?
המטרות נגזרות מהסטטוס התכנוני של הקרקע, הביקוש המקומי, והמדיניות העירונית. לדוגמה, קרקע הנמצאת ליד תחנת רכבת קלה בגוש דן עשויה להתאים לפיתוח מעורב שימושים, כמו מגורים בקומות העליונות ומסחר בקומת הקרקע. לעומת זאת, קרקע באזור פריפריאלי עם גישה נוחה לכביש מהיר עשויה להתאים יותר לפיתוח תחום התעסוקה או הלוגיסטיקה.
כדי לשמור על מיקוד בתהליך הפיתוח, מומלץ לגבש “תדריך תוכנית”. מסמך זה יכלול פירוט של הייעוד המתוכנן, שטחי הבנייה, קהל היעד, ותשואה צפויה (IRR). מסמך כזה ישמש כקו מנחה לאורך תהליך הפיתוח, שעשוי להימשך שנים.
בהמשך, יש לבחון את מסלולי שינוי הייעוד האפשריים ולבחור את זה שמתאים ביותר ליעדים שהוגדרו.
בחירת מסלול שינוי הייעוד הנכון
בישראל קיימים מספר מסלולים סטטוטוריים לשינוי ייעוד קרקע, כאשר כל מסלול מתאים לתנאים ונסיבות שונות. הטבלה הבאה מסכמת את המסלולים המרכזיים:
| מסלול | תנאים מתאימים | יתרון |
|---|---|---|
| תכנית מפורטת בוועדה המקומית | שינוי מצומצם בהיקפו, תמיכה עירונית | שליטה גבוהה על התוכנית |
| תכנית בסמכות הוועדה המחוזית | שינוי ייעוד משמעותי, לדוגמה קרקע חקלאית | מתאים לפרויקטים גדולים |
| יישור קו עם תכנית מתאר כוללנית | העיר מקדמת תכנית רחבה | מגדיל את סיכויי האישור |
| תמ”ל (תכנית לדיור לאומי) | פרויקטים רחבי היקף בתחום הדיור | מאיץ את התהליך |
הבחירה במסלול תלויה במספר גורמים: היקף השינוי הנדרש, עמדת הרשות המקומית, ורמת השליטה הרצויה בתהליך. לדוגמה, קידום תכנית עצמאית מאפשר שליטה רבה יותר, אך עלול להיתקל בהתנגדויות אם הוא סותר את החזון העירוני. לעומת זאת, יישור קו עם תכנית מתאר כוללנית מפחית את הסיכון התכנוני, אך מחייב שיתוף פעולה הדוק עם הרשות המקומית.
שלב זה הוא החוליה המקשרת בין הבדיקות הראשוניות לבין שלבי ההיתר והיישום הממשי.
גיבוש שותפויות וקבוצות משקיעים
זהו שלב מפתח בתהליך, שמחייב התארגנות משפטית וכלכלית מסודרת. פיתוח קרקע פרטית הוא תהליך ממושך ויקר, ולכן רוב הפרויקטים בתחום זה מתבצעים במסגרת קבוצות משקיעים. כדי למנוע מחלוקות עתידיות, יש להגדיר מראש כללים ברורים בנוגע לניהול הפרויקט. לדוגמה:
- מי מקבל החלטות ובאיזה נושאים
- מה קורה אם משקיע לא עומד בהתחייבויותיו הכספיות
- מהו מנגנון היציאה מההשקעה
ללא מנגנונים ברורים, מחלוקות בין שותפים עלולות לעכב ואף לשתק את התהליך כולו.
קליימקס נדל״ן (https://climaxgrp.co.il) פועלת במודל של איגום משקיעים לפרויקטים בתחום שינוי ייעוד הקרקע, תוך ליווי משפטי צמוד, שימוש בחשבונות נאמנות בנקאיים, ומבני ממשל תאגידי מסודרים. כך מובטחת הגנה על האינטרסים של כל הצדדים לאורך כל שלבי התהליך.
שלב 3: הליך התכנון הסטטוטורי ואישור התוכנית
בשלב זה התהליך עובר מהגדרת המטרות והמסלולים לשינוי הייעוד אל יישום הרעיונות במסגרת מסמכים סטטוטוריים. מדובר בצעד קריטי שבו מתחיל המהלך הרשמי של הגשת התוכנית ואישורה, המוביל את הדרך למימוש הפרויקט בפועל.
הגשת התוכנית ודיוני הוועדות
הגשת תוכנית מפורטת כוללת לא רק תשריט ותקנון, אלא גם מסמכים משלימים כמו דו”ח הסבר, חוות דעת תנועה וחניה, תסקיר סביבתי (בשטחים רגישים), ונספחים לניקוז ותשתיות. צוות המקצוענים המעורבים בהכנת התוכנית כולל אדריכלים, מודדים, מהנדסי תחבורה, יועצים סביבתיים ועורכי דין.
לאחר הגשת המסמכים, הוועדה בוחנת את שלמותם, ואז מתחיל סבב תגובות של גורמים שונים כמו מחלקות עירוניות, חברת החשמל, תאגידי מים, ורשות הטבע והגנים. עיכובים נפוצים בשלב זה נובעים בעיקר מעומס עבודה בוועדות או מחילוקי דעות בין הגורמים המעורבים, מה שמחייב דיאלוג מתמיד עם בעלי עניין. בסיום השלב הזה, הוועדה מחליטה אם לאשר את הפקדת התוכנית, צעד שמסמן הסכמה עקרונית לרעיון התכנוני.
פרסום להתנגדויות וטיפול בהן
אחרי אישור ההפקדה, הוועדה מחויבת לפרסם את התוכנית בעיתונות המקומית והארצית, וכן ברשומות הרשמיות. בשלב זה, כל מי שעלול להיות מושפע מהתוכנית – שכנים, ארגוני סביבה, או רשויות – יכול להגיש התנגדות בכתב.
התמודדות עם התנגדויות דורשת שילוב של פתרונות טכניים ותקשורת מוקדמת. מבחינה טכנית, למשל, התאמות קלות בקווי בניין, גובה המבנים או תוספת חוצצים ירוקים עשויות להקל על ההתנגדויות מבלי לפגוע בכדאיות הכלכלית של הפרויקט. מבחינה תקשורתית, פגישות יזומות עם נציגי שכונות סמוכות עוד לפני הדיון הפורמלי יכולות להפוך מתנגדים לתומכים מותנים. לעיתים עדיף לבצע ויתורים קטנים, כמו הוספת שטח ירוק ציבורי, מאשר להיגרר לערעורים ממושכים שעלולים לעכב את הפרויקט בשנים.
אישור סופי ואבני דרך סטטוטוריות
לאחר שלב ההתנגדויות, הוועדה מחליטה אם לאשר, לתקן או לדחות את התוכנית. תוכנית שאושרה מתפרסמת ברשומות הרשמיות (ילקוט הפרסומים או קובץ התקנות), ורק לאחר פרסום זה היא מקבלת תוקף סטטוטורי מחייב. בשלב זה ניתן להתחיל בהוצאת היתרי בנייה, אם כי לעיתים יש להשלים קודם הליכים כמו פרצלציה או איחוד-חלוקה מחדש.
| אבן דרך | משמעות מעשית |
|---|---|
| החלטת הפקדה | הרעיון התכנוני מקבל אישור עקרוני; ערך הקרקע עולה |
| פרסום להתנגדויות | תקופה של 60 יום להגשת התנגדויות; מתחיל דיאלוג עם שכנים |
| אישור הוועדה | התוכנית סגורה; ניתן להתחיל בהסכמי פיתוח |
| פרסום ברשומות | התוכנית מקבלת תוקף מלא; ניתן להוציא היתרי בנייה |
sbb-itb-656f529
שלב 4: צעדים לאחר האישור ומימוש ערך הקרקע
אישור התוכנית הסטטוטורית הוא שלב משמעותי בתהליך, אך הוא רק תחילתו של מימוש הערך הכלכלי של הקרקע. אחרי שהאישור מתקבל, ישנם שלבים פרקטיים שמובילים למימוש התוכנית ולהפקת רווחים. בין הצעדים המרכזיים: פרצלציה, חתימה על הסכמי פיתוח, הוצאת היתר בנייה, ולבסוף, בחירת מסלול למימוש הערך. בואו נעמיק בשלבים הללו.
פרצלציה וחלוקת זכויות
עם אישור התוכנית, מתחיל הליך איחוד וחלוקה מחדש (פרצלציה). בשלב זה, הקרקע מחולקת מחדש לחלקות שמוכנות לבנייה, בהתאם לתוכנית המאושרת. תהליך זה מתבצע על ידי הוועדה המקומית או המחוזית, תוך התחשבות בקווי הבנייה, ייעודי הקרקע והדרכים שנקבעו.
במסגרת הפרצלציה, בעלי הקרקע עשויים להקצות חלק מהשטח לצורכי ציבור (למשל, כבישים, פארקים או מבנים ציבוריים). בתמורה, הם מקבלים זכויות בנייה מוגברות במגרשים החדשים. בסיום ההליך, הרישום המעודכן מתבצע בטאבו, והזכויות מתאימות למצב התכנוני החדש.
הסכמי פיתוח והיתרי בנייה
לפני שניתן להתחיל בבנייה, יש לחתום על הסכם פיתוח מול הרשות המקומית. הסכם זה מפרט את התחייבויות היזם ואת התנאים הנדרשים מצד הרשות. כמו כן, בשלב זה יש להסדיר תשלומים כמו היטל השבחה ואגרות פיתוח.
לאחר מכן, יש להגיש בקשה להיתר בנייה לוועדה המקומית. חשוב להבין שאישור התב”ע אינו מחליף את הליך הוצאת ההיתר, שהוא תהליך נפרד שיכול להימשך מספר חודשים.
כשכל האישורים מתקבלים, אפשר להתקדם לשלב הבא – בחירת הדרך למימוש הערך הכלכלי של הקרקע.
אפשרויות למימוש ערך הקרקע
לאחר השלמת הפרצלציה ורישום הזכויות, המשקיע יכול לבחור בין מספר מסלולים למימוש הקרקע:
| מסלול | יתרון | חיסרון |
|---|---|---|
| מכירת מגרש מוכן לבנייה | נזילות מהירה, סיכון נמוך | רווח מוגבל |
| עסקת קומבינציה עם קבלן | אין צורך בהון עצמי משמעותי | תלות בקבלן ובביצועיו |
| ייזום מלא | פוטנציאל רווח מקסימלי | סיכון גבוה ודורש הון עצמי גדול |
הבחירה במסלול המתאים תלויה בצרכים הפיננסיים של המשקיע, רמת הסיכון שהוא מוכן לקחת, ומצב השוק באזור הפרויקט. חברות כמו קליימקס נדל״ן מספקות ליווי מקצועי למשקיעים, מסייעות בניהול משא ומתן מול יזמים, ובונות אסטרטגיה מותאמת למצב התכנוני ולביקוש – תוך דאגה לייצוג משפטי מלא והגנה על כספי המשקיעים באמצעות מנגנוני נאמנות.
ניהול סיכונים ושיטות עבודה נכונות בפיתוח קרקע
פיתוח קרקע בישראל טומן בחובו סיכונים שעלולים לעכב או אפילו לעצור את המימוש הכלכלי של הפרויקט. כדי להתמודד עם האתגרים הללו, חשוב להפעיל שיטות ניהול סיכונים יעילות. בואו נבחן כיצד ניתן להתמודד עם סיכונים תכנוניים, משפטיים ותפעוליים בפרויקטים מסוג זה.
סיכונים תכנוניים ורגולטוריים
אחד האתגרים המרכזיים הוא עיכובים או שינויים בתוכנית הסטטוטורית. ועדות מחוזיות עשויות לדחות תוכניות, לשנות זכויות בנייה, או להטיל חובות ציבוריות נוספות, כמו הקצאת שטחים לתשתיות ציבוריות, פארקים או מבני ציבור.
כדי להיערך לכך, יש לקחת בחשבון עיכובים של 2–3 שנים. כמו כן, חשוב לבדוק שהפרויקט עדיין רווחי גם אם היטל השבחה או היטלי פיתוח יעלו מעל הצפוי. אם הפרויקט עומד בתנאים הללו, ניתן להעריך שהסיכון נמצא בטווח הנסבל.
מעבר לכך, יש לשים דגש גם על סיכונים משפטיים, שעלולים להשפיע על התקדמות הפרויקט.
סיכונים משפטיים וסכסוכי בעלות
בעיות בעלות הן מכשול נפוץ שעלול לעכב את התקדמות הפרויקט. לעיתים קרקע רשומה על שם בעלי זכויות שנפטרו ללא צו ירושה, או שיש עליה בעלות משותפת של עשרות אנשים (מושע), שחלקם אינם משתפים פעולה. בנוסף, ייתכנו הערות אזהרה, עיקולים, שעבודים או חוסר התאמה בין רישום בטאבו לרישומי רשות מקרקעי ישראל.
לפני חתימה על עסקה, חשוב לבדוק היטב את נסח הטאבו ואת שרשרת הבעלות. עורך דין מקרקעין מנוסה הוא חיוני בכל שלב של ההליך המשפטי.
מבנה ממשל תקין לקבוצות משקיעים
כדי להבטיח ניהול יעיל של ההשקעה, חשוב להקים מבנה ממשל פנימי שימנע מחלוקות. חילוקי דעות בנוגע לחלוקת עלויות, קבלת החלטות או ניהול כספים עלולים לשתק פרויקט, גם אם התכנון מתקדם כמתוכנן.
מבנה ממשל נכון כולל הסכם שיתוף ברור, מנגנון הצבעה מוסכם, מנהל פרויקט מקצועי עם סמכויות מוגדרות, וחשבון נאמנות שמגן על כספי המשקיעים. קליימקס נדל״ן מיישמת מודל זה בפרויקטים שלה. כל משקיע מיוצג על ידי משרד עורכי דין מוביל, וכספי ההשקעה מוחזקים בנאמנות בליווי בנקאי של בנק מזרחי-טפחות. שיטה זו מפחיתה משמעותית את הסיכון הפיננסי והתפעולי בפרויקטים.
סיכום: רשימת תיוג לפיתוח קרקע פרטית בישראל
פיתוח קרקע פרטית בישראל הוא תהליך מורכב, ארוך ודורש סבלנות, ידע וניהול מדויק בכל שלב. משלב הייזום ועד לפרסום ברשומות, התהליך הסטטוטורי יכול להימשך בין 5 ל־10 שנים, ולעיתים אף יותר. לכן, השקעה ללא תכנון מוקפד עלולה להעמיד את הצלחת הפרויקט בסיכון משמעותי.
השלבים המרכזיים ונקודות הביקורת החשובות
הטבלה הבאה מסכמת את שלבי הפיתוח המרכזיים ואת הנקודות הקריטיות שיש לבחון בכל שלב:
| שלב | פעולות עיקריות | נקודות ביקורת מרכזיות |
|---|---|---|
| בדיקת נאותות לפני רכישה | בדיקת נסח טאבו, ייעוד קיים ומגבלות סביבתיות | האם קיימות הערות אזהרה, עיקולים או סכסוכי בעלות? |
| כדאיות כלכלית | בניית מודל פיננסי, הערכת עלויות תכנון והיטלי השבחה | האם הפרויקט ישתלם גם במקרה של עיכוב של 2–3 שנים? |
| גיבוש אסטרטגיה | בחירת מסלול לשינוי ייעוד והקמת מבנה משפטי | האם יש הסכם שותפים ברור וחשבון נאמנות מסודר? |
| קידום תכנית סטטוטורית | הגשה לוועדות, מעקב אחר הפקדה ואישור | האם זכויות הבנייה אושרו ללא קיצוצים מהותיים? |
| מימוש לאחר אישור | איחוד וחלוקה, תשלום היטלי השבחה והוצאת היתרי בנייה | האם נלקחו בחשבון מס שבח ומע”מ לפני המכירה? |
ניהול פיננסי ותכנון מוקדם
שני מרכיבים מרכזיים דורשים תשומת לב מיוחדת:
- היטל השבחה – עלול להגיע עד 50% מערך ההשבחה שנוצרה. תכנון נכון יכול למנוע הפתעות לא נעימות.
- עתודת מזומנים לתקופת הביניים – קרקע בתהליך תכנוני אינה מניבה הכנסה שוטפת, ולכן חשוב להיערך כלכלית לתקופה זו.
ליווי מקצועי עם קליימקס נדל״ן
קליימקס נדל״ן מתמחה בליווי מקצועי צמוד לכל משקיע, כולל ייצוג משפטי מלא. המטרה היא לאפשר למשקיעים להתמקד בתמונה הגדולה, תוך שמירה על שליטה וניהול של כל הפרטים הקטנים לאורך הדרך.
FAQs
איך מעריכים את הסיכוי לשינוי ייעוד קרקע?
כדי להעריך את הסיכוי לשינוי ייעוד קרקע, יש צורך בביצוע מחקר היתכנות מקצועי המבוסס על נתונים רשמיים ומדויקים. הנה כמה שלבים שיכולים לעזור:
- בדיקת התאמה לתכניות מתאר: עברו על תכניות מתאר עירוניות ואזוריות (תמ”מ), באמצעות מערכת מבא”ת או אתר מידע תכנוני.
- מעקב אחר תכניות בדיון: חפשו תכניות הנמצאות בדיון בוועדות התכנון, שכן הן יכולות להשפיע על סיכויי השינוי.
מה לחפש?
- סימנים חיוביים: קרקע הנמצאת בקרבה לערים מרכזיות או באזורים המיועדים להרחבה עירונית עשויה להצביע על פוטנציאל לשינוי ייעוד.
- נורות אזהרה: אם הקרקע מוגדרת כ”שטח פתוח לשימור” או נמצאת בסמיכות לתשתיות לאומיות המגבילות בנייה, ייתכן שהסיכוי לשינוי ייעוד נמוך יותר.
הבנת הנתונים הללו יכולה לספק תמונה ברורה יותר לגבי הפוטנציאל של הקרקע ולהקטין סיכונים.
אילו מסמכים חשוב לבדוק לפני רכישת קרקע פרטית?
רכישת קרקע פרטית מצריכה בדיקות מעמיקות ומקיפות כדי להבטיח השקעה בטוחה ומושכלת. הנה כמה מהמסמכים החשובים שצריך לבדוק בעזרת אנשי מקצוע:
- נסח טאבו עדכני: מסמך זה חיוני כדי לוודא את זהות בעלי הקרקע ולבדוק אם קיימים שעבודים או עיקולים שעלולים להשפיע על העסקה.
- תוכנית בניין עיר (תב”ע): התב”ע מספקת מידע על ייעוד הקרקע, זכויות הבנייה והאפשרויות העתידיות לפיתוח.
- דוח שמאי תקן 22: שמאי מקרקעין מוסמך מעריך את פוטנציאל ההשבחה של הקרקע, מה שיכול לסייע להבין את כדאיות ההשקעה.
בנוסף למסמכים אלו, חשוב לבדוק אם קיימים חובות ארנונה או מיסוי מקרקעין שעלולים להוות מכשול לעסקה. סקר קרקע סביבתי גם הוא מומלץ, במיוחד כדי לאתר סיכוני זיהום שעלולים להשפיע על ערך הקרקע והשימושים האפשריים בה.
מתי נדרש לשלם היטל השבחה וכמה הוא עשוי להיות?
היטל השבחה הוא תשלום חובה שמשלמים לרשות המקומית כאשר ערך הקרקע עולה כתוצאה מאישור תוכנית בניין עיר (תב”ע), קבלת הקלה או אישור לשימוש חורג. מדובר בתשלום שמטרתו לשקף את עליית הערך של הקרקע בעקבות השינויים שאושרו.
מתי משלמים היטל השבחה?
ברוב המקרים, התשלום מתבצע בעת מימוש זכויות בקרקע, כמו:
- מכירת הקרקע
- קבלת היתר בנייה
איך מחשבים את גובה ההיטל?
גובה ההיטל נקבע לפי 50% מעליית הערך של הקרקע. לדוגמה, אם שווי הקרקע עלה בעקבות אישור התב”ע, מחצית מהעלייה הזו תהווה את סכום ההיטל.
למה חשוב להיעזר במומחים?
כדי להבין את גובה ההיטל המדויק ולוודא אם קיימת זכאות לפטור, כדאי לפנות לשמאי מקרקעין. שמאי מקצועי יוכל להעריך את ההיטל ולבדוק האם ישנם תנאים שמאפשרים הקלות או פטור מלא.
