השורה התחתונה: PPP לא משנה ייעוד קרקע. אם אתם בודקים קרקע ליד כביש, מסילה או תחנה, מה שקובע הוא לא המכרז, לא החלטת ממשלה, ולא דיבורי שוק – אלא תוכנית סטטוטורית מאושרת.
אני מסתכל על זה כך: יש כאן 3 מסלולים נפרדים שצריך לבדוק יחד – מכרז, תכנון, ומצב הקרקע היום. רק אחד מהם משנה זכויות בפועל: התכנון המאושר.
מה חשוב לדעת מיד:
- אין בישראל חוק PPP אחד
- PPP נשען על חוק חובת המכרזים, תשנ״ב–1992 וחוק התכנון והבנייה, תשכ״ה–1965
- המדינה יכולה לקדם פרויקט, אבל לא לשנות ייעוד בלי תוכנית מאושרת
- תמ״א יכולה לסמן מסדרון, אבל לא להפוך קרקע חקלאית לבנייה
- גם זכייה במכרז וסגירה פיננסית לא משנות את המצב המשפטי של החלקה
- שינוי ייעוד עובר דרך הפקדה, התנגדויות ואישור
- בקרקע חקלאית, לעיתים נכנסת גם ולקחש״פ
- אם יש השבחה, היטל ההשבחה הוא בדרך כלל 50% מעליית השווי, בעת מימוש זכויות
אם אני רוצה לבדוק עסקה כזו נכון, אני מתחיל מ־4 מסמכים:
- נסח טאבו עדכני
- בדיקת גוש וחלקה ב"תכנון זמין"
- בדיקת שלב התוכנית: ייזום, מופקדת או מאושרת
- בדיקת היטל השבחה וייצוג משפטי עצמאי
הנקודה הכי חשובה פשוטה: קרבה למסדרון פיתוח יכולה להשפיע על ציפיות השוק, אבל לא על הזכויות בקרקע. לכן, לפני קנייה, אני בודק גם את המסלול של הפרויקט וגם את הייעוד הסטטוטורי של החלקה עצמה.
בשלב הבדיקה, אפשר להיעזר במשרד עו״ד שובלי ושות’ או עו״ד אסף שובלי לצורך בדיקת המסמכים והמצב המשפטי. ואם מדובר בקרקע לפני השבחה, קליימקס נדל״ן מציגה קרקע עם השבחה בטווח של 3–8 שנים בלבד.
המסגרת החוקית: דיני מכרזים, דיני תכנון וכללים ייעודיים לפרויקט
פרויקט PPP במסדרון פיתוח עובר שלוש שכבות אישור: רכש, תכנון ותנאים ייעודיים. נקודת הפתיחה היא דיני המכרזים, כי הם קובעים מי יקבל את הפרויקט.
חוק חובת המכרזים ותהליך הרכש של PPP
חוק חובת המכרזים, תשנ״ב–1992, ותקנותיו משנת 1993, מחייבים מכרז פתוח, תחרותי ומתועד להתקשרות PPP. בפרויקטי מסדרון גדולים, המכרז מנוהל בדרך כלל בידי ועדה בין־משרדית בראשות החשב הכללי במשרד האוצר.
התהליך בנוי מארבעה שלבים:
- סינון מוקדם
- הגשת הצעות מפורטות
- בחירת זוכה
- סגירה פיננסית
סגירה פיננסית נעשית לרוב רק אחרי שיש קידום תכנוני מספיק. הסיבה פשוטה: הגוף הפרטי לא ייקח על עצמו התחייבות מלאה כל עוד מעמד הקרקע לא ברור. מבחינת המשקיע, זה בעיקר סימן שהפרויקט מתקדם. זה לא שינוי ייעוד. גם זכייה במכרז לא משנה את ייעוד הקרקע; בשביל זה צריך אישור תכנוני.
חוק התכנון והבנייה, תשכ״ה–1965, והיררכיית התוכניות
המכרז קובע מי יבצע. התכנון קובע מה מותר לבנות. ההיררכיה כאן די ברורה: תוכניות מתאר ארציות (תמ״א) מגדירות מסדרוני תשתית לאומיים, תוכניות מחוזיות מפרטות אותם ברמה האזורית, ותוכניות מקומיות ומפורטות (תב״ע) הן שקובעות בפועל את ייעוד הקרקע, זכויות הבנייה ותנאי ההיתרים. רק תב״ע מאושרת ותקפה מאפשרת הוצאת היתר בנייה.
תמ״א מסמנת מסדרון, אבל לא משנה ייעוד של קרקע פרטית. זה לב העניין. גם אם פרויקט מקודם דרך הוועדה לתשתיות לאומיות (ות״ל), שמרכזת סמכויות ומקצרת חלק מההליך, התוצאה הסופית עדיין צריכה להיות תוכנית סטטוטורית מחייבת שחלה על חלקות מסוימות. עד שאין אישור לתוכנית כזו, הייעוד המשפטי של הקרקע נשאר כמו שהוא. מעל מסלול התכנון הרגיל נכנסים גם תנאי פרויקט ייעודיים והחלטות ממשלה.
דיני חוזים, החלטות ממשלה וחקיקה ייעודית
השכבה השלישית כוללת את חוק החוזים (חלק כללי), תשל״ג–1973, שחל על הסכמי הזיכיון עצמם, לצד דיני חוזים, החלטות ממשלה וחקיקה ייעודית. המדיניות נקבעת גם בהחלטות ממשלה, ובהן החלטה 3012. לפעמים מתווספת גם חקיקה ייעודית לפרויקט, למשל לצורך הסדרת גביית אגרה או סמכויות אכיפה.
החלטת ממשלה אינה שינוי ייעוד. היא יכולה לקדם מסלול, לדחוף ביצוע, ולקצר זמן ברמה המינהלית. אבל היא לא מחליפה תכנון סטטוטורי. קרקע פרטית ממשיכה להיות מוסדרת לפי הייעוד הנוכחי שלה עד שתוכנית סטטוטורית מאושרת משנה אותו בפועל, בלי קשר למספר ההכרזות או ההחלטות שבאו לפני כן.
למשקיע קרקע, המשמעות פשוטה: מכרז מתקדם מצביע על כיוון, אבל רק תוכנית מאושרת משנה זכויות.
sbb-itb-656f529
מי מחליט מה: המדינה, ועדות התכנון והרשויות המקומיות

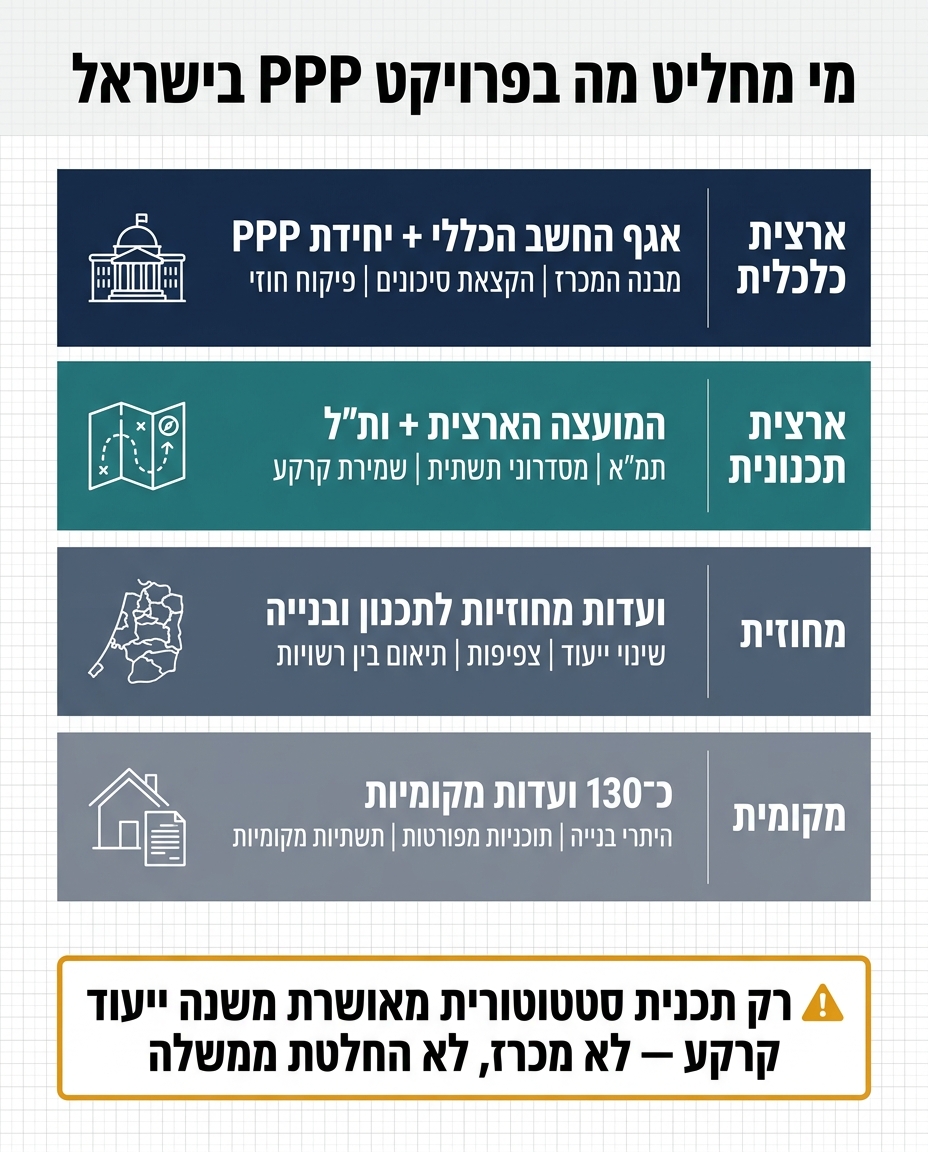

מי מחליט מה בפרויקט PPP בישראל: היררכיית הסמכויות
בפרויקט PPP במסדרון פיתוח יש שלושה מוקדי סמכות: מבנה ההתקשרות, אישור התכנון והיישום המקומי. אחרי המסגרת החוקית, מגיעה השאלה המעשית: מי מפעיל את זה בפועל.
משרד האוצר ויחידת ה־PPP
משרד האוצר, דרך אגף החשב הכללי ויחידת ה־PPP, מוביל את מבנה ההתקשרות, הקצאת הסיכונים והמכרז. משרדי התחום, כמו משרד התחבורה או משרד האנרגיה, מגדירים את הצורך הענפי ואת הסטנדרטים הטכניים של הפרויקט. המכרזים עצמם מקודמים בוועדות בין־משרדיות בראשות החשב הכללי.
כאן חשוב לעצור על נקודה שרבים מפספסים: זהו תפקיד כלכלי ומינהלי בלבד. משרד האוצר יכול לקבוע איך ייראה המכרז, איך יחולקו הסיכונים ומה יהיו מנגנוני התשלום. אבל הוא לא קובע איפה מותר לבנות, באיזה ייעוד, ומתי קרקע תקבל אישור תכנוני.
למשקיע, זו הבחנה חדה מאוד. מכרז מתקדם לא משנה ייעוד. רק אישור תכנוני עושה את זה.
מכאן, מרכז הכובד עובר מההסכם אל מוסדות התכנון.
גופי התכנון הארציים והמחוזיים
המועצה הארצית קובעת את המסגרת הארצית. הוועדות המחוזיות מאשרות שינויי ייעוד. ות״ל מקדמת תוכניות תשתית לאומיות במסלול מהיר.
בפועל, הוועדה המחוזית היא הגוף שמכריע לגבי שינוי הייעוד של קרקע סמוכה למסדרון. היא קובעת אם ניתן להמיר שימוש חקלאי לשימוש עירוני, מתי זה יכול לקרות, ובאיזו צפיפות.
במילים פשוטות: אם משרד האוצר בונה את מעטפת העסקה, הוועדה המחוזית קובעת מה הקרקע עצמה יכולה להיות.
הרשויות המקומיות
ברמה המקומית פועלות כ־130 ועדות מקומיות לתכנון ובנייה, והן מטפלות בהיתרי בנייה, בתוכניות מפורטות, ברשתות גישה מקומיות ובתכנון סביב תחנות או מוקדי פיתוח. זה השלב שבו הפרטים נהיים מוחשיים יותר: חלוקת מגרשים, גבהי בנייה, שימושים מותרים ותנאי אכיפה.
כלומר, הרשות המקומית קובעת את אופי המימוש, אבל לא את עצם הייעוד. אם תוכנית מקומית סותרת תמ״א או שמירת מסדרון ארצי, היא עלולה להיחסם בידי הגורמים המחוזיים או הארציים.
הטבלה הבאה עושה סדר:
| רמה | גוף מרכזי | מה הוא קובע |
|---|---|---|
| ארצית (כלכלית) | אגף החשב הכללי, יחידת ה־PPP | מבנה המכרז, הקצאת סיכונים, פיקוח חוזי |
| ארצית (תכנונית) | המועצה הארצית, ות״ל | תמ״א, מסדרוני תשתית, שמירת קרקע |
| מחוזית | ועדות מחוזיות | שינוי ייעוד, צפיפות, תיאום בין רשויות |
| מקומית | ועדות מקומיות | היתרי בנייה, תוכניות מפורטות, תשתיות מקומיות |
הנקודה הבאה היא מה קורה לקרקע עצמה כל עוד אין תב״ע מאושרת.
קרקע לפני שינוי ייעוד במסדרונות פיתוח: מצב משפטי, סיכונים ובדיקת נאותות
הייעוד הקיים קובע עד שתכנית סטטוטורית מאושרת משנה אותו
אחרי שמבינים מי מאשר ומה, מגיעה השאלה הכי פשוטה והכי חשובה: מה הסטטוס של הקרקע היום.
PPP במסדרון יוצר ציפייה, ולפעמים גם הרבה רעש סביב העסקה. אבל ציפייה לחוד ומצב משפטי לחוד. בפועל, רק תכנית סטטוטורית מאושרת משנה את מצב הקרקע. שינוי ייעוד דורש תכנית סטטוטורית מאושרת, הפקדה, טיפול בהתנגדויות ופרסום ברשומות. רק אחרי הפרסום ברשומות הייעוד הסטטוטורי משתנה. וגם אז, בהרבה מקרים, זה עדיין לא סוף הדרך: לרוב נדרש גם תכנון מפורט ואיחוד וחלוקה.
במילים פשוטות, קרקע לא "משנה סטטוס" בגלל דיבורי שוק, חומר שיווקי או קרבה למסדרון פיתוח. מה שקובע הוא המסלול הסטטוטורי, על כל שלביו.
הגנת קרקע חקלאית ואישורי ועדות
גם אם מסדרון תשתית עובר ליד הקרקע, ההגנות שחלות על קרקע חקלאית לא נעלמות. ועדה לשמירה על קרקע חקלאית ושטחים פתוחים (ולקחש"פ) היא גוף סטטוטורי מרכזי בתכניות שמשנות ייעוד של קרקע חקלאית. קרבה למסדרון פיתוח לא עוקפת את מנגנוני השמירה על קרקע חקלאית.
זה בדיוק המקום שבו לא מעט משקיעים מתבלבלים. הם רואים כביש, מסילה או תשתית מתוכננת, ומניחים שהקרקע "בדרך" להפשרה. אבל הדין לא עובד כך. בפועל, יש חלקות שיכולות להישאר מוגנות עשרות שנים, גם כשהמסדרון עובר ממש סמוך אליהן.
מה לבדוק לפני רכישת קרקע לפני שינוי ייעוד
בדיקת נאותות צריכה להישען על מסמכים, לא על הבטחות. אם אין ניירת מסודרת, אין על מה להסתמך. המוקד צריך להיות הסטטוס המשפטי של כל מסמך, ובייחוד השאלה אם יש בכלל בסיס משפטי לעסקה.
- נסח טאבו עדכני – כדי לאמת בעלות, שעבודים, הערות אזהרה ושותפויות.
- בדיקת מספרי תכניות וסטטוסן ב"תכנון זמין" לפי גוש וחלקה – האם התכנית מאושרת, מופקדת או רק בשלב ייזום? רק תכנית מאושרת משנה זכויות.
- חשיפה להיטל השבחה – עם אישור תכנית משביחה, 50% מעליית שווי הקרקע ישולמו כהיטל לוועדה המקומית, בדרך כלל עם מימוש הזכויות.
- ייצוג משפטי עצמאי – שלא תלוי בגורם המשווק.
בשלב הזה, ליווי של משרד עו״ד שובלי ושות’ או עו״ד אסף שובלי יכול לעזור לבדוק את המסמכים כמו שצריך, לזהות פערים, ולהבין אם מה שמוצג בעסקה תואם את המצב המשפטי בפועל.
סיכום: איך המסגרת החוקית משפיעה על שיקול הדעת של המשקיע
לכן, מבחן המשקיע לא מסתכם רק בקיום PPP. מה שקובע בפועל הוא הסטטוס התכנוני והמשפטי של הקרקע. PPP במסדרונות פיתוח בישראל נשען על דיני מכרזים, דיני תכנון וחקיקה ייעודית לפרויקט. במילים פשוטות: אין "חוק PPP" אחד שסוגר את כל התמונה מקצה לקצה. בגלל זה, אי אפשר להבין ממכרז או מהודעה ממשלתית בלבד מהו מצבה המשפטי של הקרקע.
מכאן באה גם ההבחנה המעשית בין אישור פרויקט לבין שינוי זכויות בקרקע. אלה שני מסלולים נפרדים. המדינה מנהלת את המכרז ואת המבנה הכלכלי של הפרויקט, אבל ועדות התכנון הן אלה שקובעות ייעוד והיתרים. זה נשמע דומה על הנייר, אבל בשטח זה הבדל גדול. מכרז הוא לא תחליף לבדיקה של החלקה עצמה.
רכש, תכנון ויישום מקומי פועלים כל אחד במסלול משלו. רק תכנית מאושרת משנה ייעוד. עד שזה קורה, הייעוד הקיים הוא זה שקובע.
לפני כל רכישה סמוכה למסדרון פיתוח, צריך לבדוק שני דברים במקביל:
- מסלול המכרז
- הייעוד הסטטוטורי של הקרקע
ליווי של קליימקס נדל״ן (https://climaxgrp.co.il), המתמחה בקרקע לפני השבחה, יכול לעזור להבדיל בין הכרזה ממשלתית לבין מצב משפטי מחייב בפועל. בקליימקס נדל״ן מדגישים כי מדובר בקרקע לפני השבחה, עם השבחה בטווח של 3–8 שנים בלבד.
FAQs
איך יודעים אם הקרקע באמת בדרך לשינוי ייעוד?
כדי להבין אם קרקע באמת מתקדמת לשינוי ייעוד, ולא רק מופיעה כחלק ממסדרון פיתוח, צריך לבדוק את המצב התכנוני והמשפטי שלה לעומק.
הבדיקה מתחילה בסטטוס התב"ע בפורטל מנהל התכנון ובמערכת מבא"י. אחר כך בוחנים גם את הסימון בתמ"א 35. על הנייר זה אולי נשמע טכני, אבל בפועל זו אחת הנקודות שעושות את כל ההבדל בין קרקע עם כיוון ברור לבין קרקע שעדיין רחוקה משלב מעשי.
כדאי להיעזר גם בדו"ח שמאי לפי תקן 22, לבדוק את הרישום בטאבו, ולבחון אם יש מגבלות סביבתיות או מגבלות אחרות שעלולות לעכב את ההליך. לפעמים הכול נראה מבטיח בשלב השיווק, ואז פרט קטן בתיק התכנוני משנה את התמונה.
מאחר שהתהליך עשוי להימשך בין 3 ל-10 שנים ואף יותר, ליווי משפטי ותכנוני צמוד עוזר לזהות חסמים בזמן ולמנוע טעויות יקרות.
מה ההבדל בין תמ״א, תב״ע ותוכנית מופקדת?
תמ״א היא תוכנית מתאר ארצית. כלומר, תוכנית שקובעת מדיניות תכנון ושימושי קרקע ברמה הלאומית.
תב״ע, לעומת זאת, היא תוכנית מקומית ומפורטת יותר. היא מגדירה ייעודי קרקע, זכויות בנייה והוראות שחלות על חלקה מסוימת.
תוכנית מופקדת נמצאת בשלב ביניים. היא כבר אושרה להפקדה, אבל עדיין לא קיבלה תוקף סופי. בשלב הזה אפשר להגיש התנגדויות, ורק אחרי אישור סופי היא הופכת לתוכנית תקפה.
מתי צריך לשלם היטל השבחה?
היטל השבחה משולם כשמתרחש אחד מהאירועים שנקבעו בחוק. בפועל, זה קורה בעיקר במצבים האלה:
- אישור סופי של תוכנית
- הוצאת היתר בנייה
- מכירת הקרקע
- חלוקה לחלקות
אחרי אישור התוכנית, הוועדה המקומית שולחת דרישת תשלום. משם, הבעלים נדרשים לשלם בתוך 60–90 יום. זה חלון זמן לא ארוך, ולכן כדאי לטפל בזה בלי למשוך זמן.
עוד נקודה חשובה: לפני הוצאת היתר בנייה או לפני מכירת הקרקע, חייבים להסדיר את התשלום. אם מאחרים, עלולה להתווסף ריבית של פריים + 2%.
