השורה התחתונה: תוכנית מתאר קובעת מראש אם יישאר מקום ל_בית ספר, פארק, מרפאה וכביש_ – או שהכול יילחץ לטובת בנייה פרטית.
אם אני בודק קרקע, אני לא מסתכל רק על מגורים. אני בודק גם ייעודי ציבור, שלב הפקדה, איחוד וחלוקה, סיכון להפקעה, ומימון תשתיות. זה משפיע על השווי, על הזמן, ועל מה בכלל יהיה אפשר לעשות עם הקרקע.
מה חשוב לקחת מהמאמר הזה:
- ייעוד ציבורי מוריד זכויות פרטיות בחלק מהמגרש, אבל יכול לחזק את ערך הסביבה
- שלב התכנון קובע הרבה: לפני הפקדה יש לא פעם תזוזת שווי של 15%–30%
- היטל השבחה יכול להגיע ל-50% מהעלייה בשווי
- שטחים פתוחים ותשתיות טובות ליד נכסים יכולים להוסיף עד 6.5% לשווי
- בלי תכנון מוקדם, הרשויות נשארות עם פחות קרקע, יותר התנגדויות, ויותר עלויות
- בפרויקטים שבהם יש הסכמי גג, יש לרוב סדר טוב יותר בין אכלוס לבין הקמת שירותים
אם אני רוצה להבין קרקע נכון, אני לא שואל רק “כמה אפשר לבנות?” אלא גם “מה הוקצה לציבור, מתי זה ימומש, ואיך זה ישפיע על המגרש שלי?”
למי שבוחן קרקע דרך קליימקס נדל״ן, חשוב לזכור: מדובר על השבחה בטווח של 3–8 שנים בלבד. לכן בדיקת תוכנית המתאר והעתודות הציבוריות היא לא פרט טכני. היא חלק ישיר מהחלטת הרכישה.
בקצרה, המסר פשוט: תוכנית מתאר טובה לא רק מסמנת קווים על מפה. היא קובעת אם שכונה תעבוד בפועל, ואם עסקת קרקע נראית טוב גם אחרי שבודקים את הפרטים.
מדוע עתודות קרקע לצרכים ציבוריים מתכווצות כשהתכנון חלש
כש_תוכנית המתאר_ מגיעה מאוחר, או כשהיא לא שלמה, הצרכים הציבוריים נדחפים לסוף התור. בפועל, זה אומר דבר פשוט: ככל שהתכנון מתעכב, נשארת פחות קרקע פנויה לצורכי ציבור.
המחסור הזה לא נובע רק מביקוש גבוה. הוא נובע גם מהדרך שבה קובעים סדרי עדיפויות בתוך התכנון עצמו.
גידול עירוני לוחץ על כל חלקה פנויה
ברגע שאזור מתחיל להתפתח, כל ייעוד קרקע מושך לכיוון שלו: מגורים, מסחר, תעסוקה ותשתיות. בתוך הלחץ הזה, רשויות מקומיות נוטות לא פעם לתת עדיפות לתעסוקה ולמסחר, כי אלה מייצרים הכנסות לקופה העירונית. לעומת זאת, צרכים ציבוריים – בתי ספר, גנים, מרפאות ושטחים פתוחים – דורשים הוצאה, ולא מייצרים הכנסה ישירה.
בדיוק בגלל זה, תכנון טוב צריך לקבוע מראש לא רק איפה יהיו השטחים הציבוריים, אלא גם איך יממנו אותם ואיך יוציאו אותם לפועל.
אבל גם כשברור שיש לחץ על הקרקע, הבעיה העמוקה יותר היא אחרת: לא תמיד פשוט לדעת מראש מה יהיה הצורך האמיתי.
קשה לאמוד צרכים עתידיים מראש
כאן בדיוק תוכנית מתאר חלשה נוטה ליפול. ככל שאופק התכנון רחוק יותר, כך קשה יותר להעריך כמה קרקע ציבורית אכן תידרש. צריך לחשב גידול אוכלוסייה, דפוסי תנועה וצרכים של שטחים פתוחים, בזמן שחלק גדול מהנתונים עוד לא סגור.
וכשיש טעות בהערכה, נופלים בדרך כלל לאחד משני בורות:
- מקצים שטח ציבורי שלא יהיה בו שימוש
- מקימים שכונה שחסרים בה מרפאה, פארק או מוסד חינוך במשך שנים
על הנייר זה נשמע כמו שגיאת חישוב. בשטח, אלה החיים של התושבים.
תכנון מאוחר = עלויות גבוהות יותר, פחות גמישות
ככל שהתכנון נדחה, מחיר הקרקע מטפס. אם רשות מקומית מנסה לקנות קרקע לצורכי ציבור אחרי שהאזור כבר נבנה והתפתח, היא תשלם הרבה יותר. במקרים אחרים היא תידרש להפקעה, ומהר מאוד זה גולש להתנגדויות משפטיות שנמשכות זמן רב.
כשהייעוד הציבורי נקבע מאוחר, בעלי הקרקע מתנגדים יותר, והעתודות נתקעות לשנים. זה גם לא נגמר רק בכסף או בהליך המשפטי. עם הזמן נשארת פחות קרקע רציפה, פחות אפשרות לתכנן נכון, ופחות חופש להתאים את השטח לשירות ציבורי שעובד כמו שצריך.
sbb-itb-656f529
כיצד תוכניות מתאר שומרות קרקע לצרכים ציבוריים
כאן נכנסת תוכנית המתאר לתמונה. היא קובעת מראש אילו שטחים יישמרו לצרכי ציבור, עוד לפני שבנייה פרטית סוגרת את החלון ומשאירה פחות מקום לתכנון נכון.
בפועל, יש שלושה מנגנונים שעושים את העבודה: ייעוד, שלביות ותיאום תשתיות.
ייעוד קרקע שומר מקום לפני שמתחילים לבנות
בתב"ע כל מגרש מקבל ייעוד מראש. זה כולל גם קרקע למבני ציבור וגם שטחים ציבוריים פתוחים, כלומר שצ"פ. לא מדובר רק בסימון על מפה, אלא בכלי משפטי מחייב ששומר את המקום לצרכים ציבוריים כבר בשלב התכנון.
במילים פשוטות: אם לא מגדירים את השטח בזמן, קל מאוד לאבד אותו לטובת שימושים אחרים.
שלבי פיתוח מסונכרנים עם גידול האוכלוסייה
פיתוח מדורג עוזר לחבר בין קצב הבנייה לבין קצב החיים בשטח. במקום להקים הכול בבת אחת, אפשר להתאים את הקמת בתי הספר, הכבישים והפארקים לקצב האמיתי שבו תושבים נכנסים לשכונה.
הסכמי גג מוסיפים שכבה חשובה של מימון מוקדם לכבישים, בתי ספר ופארקים. זה עוזר לצמצם את הפער המוכר בין מה שמופיע בתוכנית לבין מה שקורה בפועל.
כאן נכנסים גם מימון מוקדם והסכמות ביצוע. שני הכלים האלה דוחפים את הפרויקט קדימה ומקצרים את הזמן בין האישור על הנייר לבין העבודה בשטח.
תיאום תשתיות מפחית חיכוך בין אינטרסים
תכנון אזורי נועד לטפל בתשתיות שלא נעצרות בגבול של רשות אחת. הוא מתאם מערכות שחוצות גבולות מוניציפליים ומצמצם כפילויות.
המשמעות די פשוטה: אפשר לתכנן תשתיות גדולות, כמו תחנות כוח, מתקני ביוב וכבישים ראשיים, ברמה רחבה יותר ולא רק לפי הצרכים של רשות בודדת.
מכאן עוברים לכלים התכנוניים שמגנים על העתודות האלה בפועל.
הכלים התכנוניים שמגנים על עתודות הקרקע בפועל

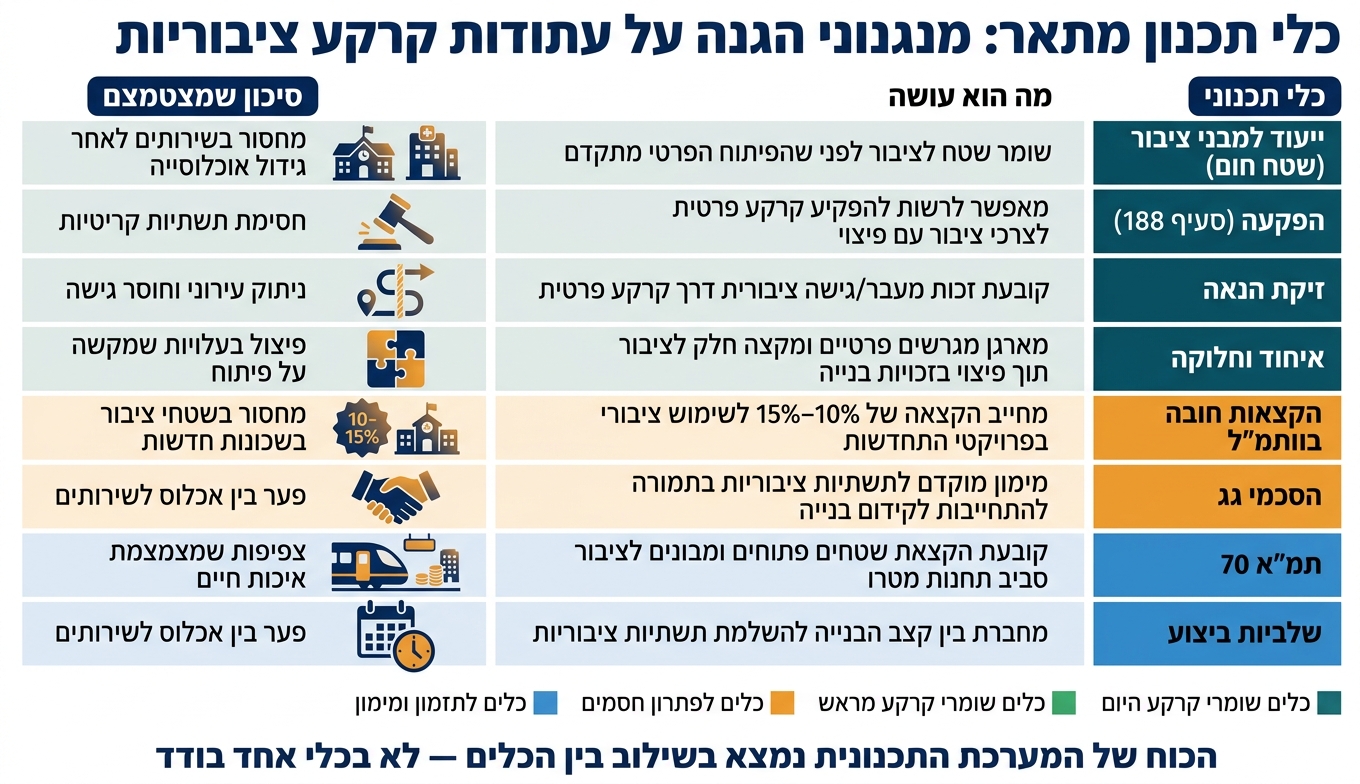

כלי תכנון מתאר: השוואה בין מנגנוני הגנה על עתודות קרקע ציבוריות
מנגנוני השמירה העיקריים בתוכניות מתאר
ההגנה על עתודות הקרקע נעשית דרך כמה כלים משפטיים ותכנוניים, שמטרתם פשוטה: למנוע מצב שבו שטחים שנדרשים לציבור "נבלעים" מוקדם מדי בתוך פיתוח פרטי.
כשיש לחץ בנייה, קל מאוד להבין איך זה קורה. בניין מצטרף לבניין, שכונה מתרחבת, ואז מגלים שחסרים בית ספר, גן, כביש גישה או שטח פתוח. לכן התכנון לא מסתפק רק בקביעת ייעוד הקרקע. מהרגע שהייעוד נקבע, מופעלים גם כלים שמגינים עליו בפועל, ודואגים שהשטח לא ייסגר מוקדם או יישאר בלי מענה ציבורי.
אלה הכלים המרכזיים שמופיעים בתוכניות מתאר ומגנים בפועל על עתודות הקרקע:
השוואה בין כלי התכנון והסיכונים שהם מפחיתים
| כלי תכנוני | מה הוא עושה | סיכון שמצטמצם |
|---|---|---|
| ייעוד למבני ציבור (שטח חום) | שומר את השטח לציבור עוד לפני שהפיתוח הפרטי מתקדם | מחסור בשירותים לאחר גידול אוכלוסייה |
| הפקעה (סעיף 188) | כשייעוד לבדו לא מספיק, הרשות יכולה להפקיע קרקע פרטית לצרכי ציבור; בדרך כלל יש פיצוי כספי או חלופת קרקע | חסימת תשתיות קריטיות בידי בעלות פרטית |
| זיקת הנאה | לא מעבירה בעלות, אלא קובעת זכות מעבר או גישה ציבורית דרך קרקע פרטית | ניתוק עירוני וחוסר גישה |
| איחוד וחלוקה | מארגן מחדש מגרשים פרטיים ומקצה חלק לציבור תוך פיצוי בזכויות בנייה | פיצול בעלויות שמקשה על פיתוח |
| הקצאות חובה בוותמ״ל | מחייב הקצאה של 10%–15% לשימוש ציבורי בפרויקטי התחדשות עירונית | מחסור בשטחי ציבור בשכונות חדשות |
| הסכמי גג | מימון מוקדם לתשתיות ציבוריות בתמורה להתחייבות לקידום בנייה | פער בין אכלוס לבין שירותים |
| תמ״א 70 | קובעת הקצאה של שטחים פתוחים ומבונים לשימוש ציבורי סביב תחנות מטרו | צפיפות שמצמצמת איכות חיים |
| שלביות ביצוע | מחברת בין קצב הבנייה להשלמת התשתיות הציבוריות | פער בין אכלוס לבין שירותים |
לא כל כלי פועל באותה דרך. יש כלים ששומרים קרקע מראש, כמו ייעוד למבני ציבור. אחרים נכנסים לפעולה כשצריך לפתור חסם בפועל, כמו הפקעה או זיקת הנאה. ויש גם מנגנונים שמטפלים בתזמון, למשל שלביות ביצוע או הסכמי גג, כדי שלא יווצר מצב שבו תושבים נכנסים לשכונה לפני שיש בה שירותים בסיסיים.
בפועל, הכוח של המערכת התכנונית לא נמצא בכלי אחד בודד, אלא בשילוב ביניהם. ייעוד קובע את הכיוון, הפקעה מאפשרת מימוש, איחוד וחלוקה מסדרים בעלויות, ושלביות ביצוע דואגת שהציבור לא יישאר מאחור בזמן שהבנייה רצה קדימה.
מה תכנון מתאר טוב אומר למשקיעים ולשווי הקרקע לטווח ארוך
אחרי שמבינים אילו כלים שומרים קרקע לציבור, השלב הבא הוא לדעת לקרוא אותם נכון לפני הרכישה.
כיצד לקרוא הקצאות קרקע ציבורית בבדיקת מגרש
לפני רכישת קרקע, צריך לבדוק היטב את ייעודי המגרש ואת מה שקורה סביבו.
הכלי הראשון הוא מפת התב״ע ב-GovMap: צהוב מסמן מגורים, חום מסמן מבני ציבור, וירוק מסמן שטח פתוח. זה נשמע טכני, אבל בפועל זו בדיקה שמספרת הרבה מאוד על פוטנציאל הקרקע. ברוב המקרים, קרקע בייעוד חום שווה פחות מקרקע למגורים באותו אזור.
אבל המפה לא מספרת רק מה מותר לבנות. היא גם רומזת איך הסביבה עשויה להשפיע על המחיר בעתיד. פארקים, שטחים פתוחים ותשתיות ציבוריות טובות יכולים להגדיל את שווי הנכסים הפרטיים הסמוכים בעד 6.5%. במילים פשוטות: הקצאה ציבורית ליד הקרקע לא תמיד פוגעת בערך. לפעמים היא עושה בדיוק את ההפך.
מעבר למחיר, כדאי לבדוק אם התשתיות שאמורות לשרת את האזור אכן מתוקצבות ומתואמות עם קצב הבנייה. כשיש הסכם גג בין המדינה לרשות המקומית, יש בדרך כלל סדר טוב יותר בין הפיתוח בשטח לבין המימון של כבישים, מוסדות ושאר תשתיות.
מסקנות מרכזיות: ודאות, תזמון, והקצאה מאוזנת
תכנון מתאר טוב לא רק שומר על האינטרס הציבורי. הוא גם נותן למשקיע תמונה ברורה יותר. כשיש חלוקה ברורה בין שטחים לצורכי ציבור לבין שטחים לפיתוח פרטי, קל יותר להבין את פוטנציאל ההשבחה, להעריך מתי נכון להיכנס לעסקה, ולהתרחק מהפתעות לא נעימות כמו הפקעה שלא נלקחה בחשבון.
נקודת הבדיקה הכי חשובה היא שלב ההפקדה. כניסה לפני השלב הזה מאפשרת לא פעם ליהנות מעליית הערך הראשונה, שמוערכת ב־15%–30%. אחר כך, עם האישור הסופי ועם שלב איחוד וחלוקה, יכולה להגיע עליית שווי נוספת. מצד שני, צריך להביא בחשבון גם היטל השבחה בשיעור 50% מהעלייה בשווי.
FAQs
איך מזהים סיכון להפקעה במגרש?
זיהוי סיכון להפקעה במגרש מתחיל בבדיקה של המצב התכנוני שלו. הסימן המרכזי הוא הופעה בתב"ע כשטח חום – כלומר, קרקע שמיועדת לשימוש ציבורי, כמו מוסדות חינוך, גנים או מרכזים קהילתיים.
כדי לצמצם חוסר ודאות, כדאי לבצע בדיקת נאותות לסטטוס התכנוני בתוכניות האב ובתוכניות המחוזיות. הבדיקה הזו עוזרת להבין אם הקרקע אמורה להישאר בייעוד פתוח, או שהיא חלק מתוכניות פיתוח שכוללות גם הפקעות.
מה בודקים בשלב ההפקדה?
שלב ההפקדה הוא הנקודה שבה התוכנית יוצאת "החוצה" ונפתחת לעיון הציבור. כאן כבר אפשר לראות מה כתוב בה בפועל, להבין איך היא משפיעה על הקרקע, ולהגיש התנגדויות מנומקות אם יש לכך בסיס.
בשלב הזה בודקים בעיקר את הקצאת השטחים לצורכי ציבור (שטחים חומים), את ההשפעה של הייעודים החדשים על המקרקעין, ואת השאלה אם התוכנית עומדת בהנחיות התכנון ושומרת על איזון נכון בין אינטרסים פרטיים לבין צורכי הציבור.
מתי ייעוד ציבורי מעלה ערך?
ייעוד ציבורי יכול להעלות את ערך הנכס כשהוא חלק מתוכניות פיתוח רחבות היקף, כמו מתחמי ותמ"ל. כשמתכננים מראש שטחים ציבוריים כמו פארקים, מרכזים קהילתיים ומוסדות חינוך, הסביבה העירונית נעשית טובה ונעימה יותר – וזה עשוי לתרום לעלייה של עד 6.5% בשווי הנכסים באזור.
גם פיתוח של תשתיות ציבוריות סמוך לצירי תחבורה מרכזיים או לתחנות מטרו עתידיות עשוי להגביר את הביקוש ולתרום לעליית ערך הקרקעות הסמוכות.
