שאלות ותשובות על סבסוד תשתיות מקומי

תוכן עניינים

השורה התחתונה: סבסוד תשתיות מקומי הוא כסף לפיתוח, לא אישור תכנוני, לא זכויות בנייה, ולא הבטחה להתחלת עבודה מיידית. בשנת 2025 הוקצו יותר מ־230 מיליון ₪ ל־14 רשויות עבור קידום שיווק קרקעות והיתרים לכ־30,000 דירות – אבל הנתון הזה לבד לא אומר מה מצב התכנון של מגרש מסוים.

אם אני בודק השקעה, אני מפריד מיד בין 3 מסלולים שונים:

  • תקציב – מי אישר כסף ולמה
  • תכנון – האם יש תוכנית מאושרת או היתר
  • ביצוע – האם יש תב״ר, מכרז, ועבודה בשטח

מה אני בודק קודם, בפשטות:

  • האם מדובר במענק ייעודי או רק תקציב עירוני כללי
  • האם הכסף אושר או הועבר בפועל
  • האם לרשות יש השתתפות עצמית
  • האם יש תב״ר מאושר, פרוטוקול מועצה ומכרז
  • האם התוכנית הסטטוטורית בכלל בשלב שמאפשר להתקדם

הנקודה הכי חשובה: כותרת על מיליוני שקלים יכולה לסמן עדיפות לאזור. היא לא אומרת שהקרקע שלכם קרובה לבנייה.

להמחשה מהירה:

מה אני רואה מה זה אומר מה זה לא אומר
הודעה על מענק יש כוונת מימון שהתוכנית מאושרת
תב״ר מאושר הרשות פתחה תקציב לפרויקט שהכסף כבר שולם כולו
מכרז שפורסם יש התקדמות לביצוע שיש היתר לכל המתחם
עבודות בשטח משהו זז בפועל שהקרקע המסוימת קיבלה זכויות

אם אני מסכם את המאמר במשפט אחד: לפני קנייה, אני בודק מסמכים רשמיים – לא כותרות.

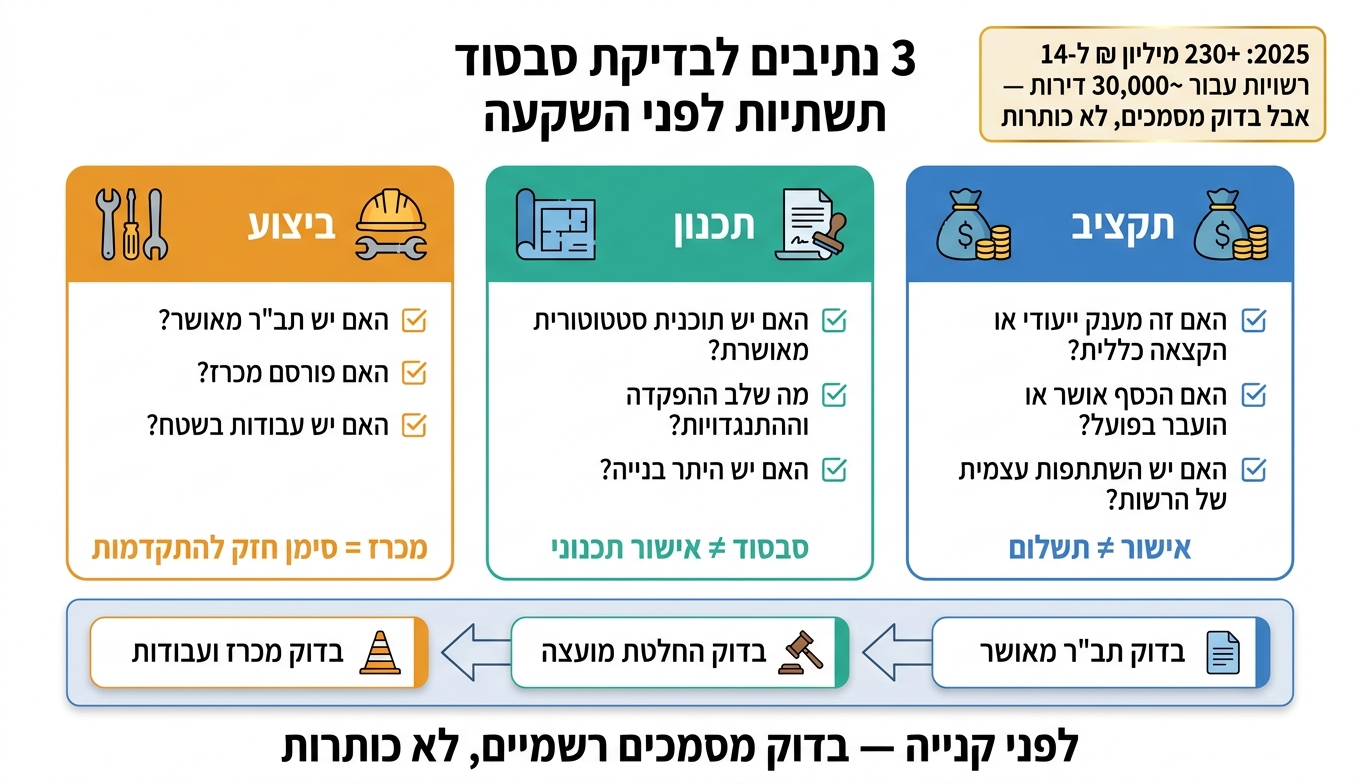

3 נתיבים לבדיקת סבסוד תשתיות לפני השקעה בנדל

3 נתיבים לבדיקת סבסוד תשתיות לפני השקעה בנדל"ן

מי מממן פרויקטי תשתיות מקומיות

תשתיות מקומיות ממומנות בעיקר בידי המדינה והרשות המקומית, דרך מענקים ייעודיים ותקציב פיתוח עירוני. למשקיע, ההבחנה הזו לא סתם טכנית. היא עוזרת להבין אם הכסף תלוי בהחלטת מדינה, בתקציב של הרשות, או בשילוב של שניהם.

מימון מדינתי מול תקציב פיתוח עירוני

משרדי ממשלה כמו משרד הפנים, משרד הבינוי והשיכון ומשרד התחבורה מעבירים לרשויות המקומיות מענקי פיתוח שמיועדים לתשתיות בלבד. למענקים האלה יש כללים ברורים, נהלי הגשה, ולעיתים גם חובות דיווח. הם נפרדים ממענקי האיזון, שנועדו לכסות פערים שוטפים בתקציב הרשות.

במקביל, לכל רשות מקומית יש גם תקציב פיתוח עירוני (תב״ר). התקציב הזה בנוי מהיטלי פיתוח, אגרות, ולעיתים גם מהכנסות מהיטל השבחה. מתוך המסגרת הזו הרשות יכולה לקדם תשתיות בעצמה, אבל זה לא קורה בלחיצת כפתור. התקציב צריך לעבור אישור במועצה, והרשות צריכה להחליט מה קודם למה כשיש כמה פרויקטים שמתחרים על אותו כסף.

מענק ייעודי מול הקצאה עירונית כללית

הנקודה החשובה למשקיע היא ההבדל בין מענק ייעודי לפרויקט מוגדר לבין הקצאה כללית שלא צמודה למגרש או למתחם מסוים.

מענק ייעודי מאושר לפרויקט מסוים, כמו כביש, ניקוז או תשתית מים. בדרך כלל יהיה לו שם פרויקט, הערכת עלות ולוח זמנים. לעומת זאת, הקצאה עירונית כללית היא תקציב פיתוח רחב יותר, למשל עבור "שדרוג שכונתי". זה נשמע טוב על הנייר, אבל הכסף לא בהכרח קשור לחלקת קרקע מסוימת.

מודל נפוץ הוא מימון תואם (matching): המדינה מממנת חלק מהפרויקט, והרשות משלימה השתתפות עצמית של 0%–60% לפי חוזק הרשות. בפועל, זה אומר שגם אם אושר מענק מדינתי, הפרויקט עוד לא "סגור". אם הרשות עדיין לא הבטיחה את החלק שלה, העבודה עלולה להיתקע.

לכן, כשבודקים פרויקט, יש שאלה אחת שחייבים לשאול: האם חלקה של הרשות כבר תוקצב, או שהוא עדיין תלוי בהכנסות עתידיות מהיטלי פיתוח שטרם נגבו?

אחרי שמבינים מי מממן, בודקים מתי הכסף אושר ומתי הוא בפועל הועבר.

מתי הכסף בפועל מועבר

אישור תקציבי ותשלום בפועל הם לא אותו דבר. פרויקט יכול להופיע כ"מאושר", אבל הכסף עצמו עדיין לא יגיע במשך חודשים, ולפעמים גם שנים. במילים פשוטות: יש פער בין תקציב שאושר על הנייר לבין כסף שכבר נכנס לחשבון של הרשות.

תאריך האישור מול תאריך ההעברה

אישור תקציבי הוא התאריך שבו משרד ממשלתי או ועדת מימון מאשרים מסגרת תקציב לפרויקט. העברת הכסף היא השלב שבו הכסף יוצא בפועל מהאוצר או מהמשרד ונכנס לחשבון הרשות המקומית.

לפי חוק הרשויות המקומיות (העברת תשלומים מהמדינה), תשנ"ה-1995, תשלום לפיתוח מועבר לפי קצב הביצוע בפועל של עבודות הפיתוח שעבורן אושר התקציב או המענק. כלומר, עצם האישור לא אומר שהסכום ישולם מיד. הרשות צריכה להראות שהעבודה מתקדמת, להגיש בקשה עם מסמכים מתאימים, ורק אז התשלום אמור להתבצע בתוך עד 60 ימים.

לכן, אם רוצים לבדוק אם התקציב באמת זז, לא מספיק להסתכל על תאריך האישור. צריך לבדוק את מועד ההעברה בפועל ואת התנאים שנדרשו כדי לשחרר את הכסף.

תנאים נפוצים לשחרור הכספים

כדי להבין אם התקציב שוחרר, לא מסתפקים בהודעת אישור. מחפשים את מסמכי ההעברה עצמם. ברוב המקרים הרשות צריכה להגיש כמה מסמכים בסיסיים:

  • אישור תב"ר
  • פתיחת חשבון נפרד לפרויקט
  • תצהירים ואישורי משרד הפנים

רק אחרי שהחשבון מאושר על ידי היחידה המקצועית, התשלום מועבר. גם כאן יש מסגרת זמן ברורה: לא יאוחר מ-45 עד 60 ימים ממועד המצאת המסמכים הנדרשים.

זה בדיוק הקו שמבדיל בין "אושר" לבין "שולם". על הנייר זה יכול להיראות כמו אותו דבר, אבל בשטח אלה שני שלבים נפרדים לגמרי. השלב הבא הוא להבין איך מזהים שהכסף כבר שוחרר בפועל, ולא רק אושר – ומה בכלל הסבסוד מוכיח ומה לא.

מה הסבסוד לא מוכיח

אחרי שמבינים מתי הכסף משתחרר, מגיעה השאלה הבאה: מה הוא בכלל מוכיח?

התשובה די פשוטה. סבסוד תשתיות הוא כלי תקציבי בלבד. הוא נועד לממן ביצוע של תשתיות, לא לקבוע ייעוד קרקע ולא לתת זכויות בנייה.

תמיכה תקציבית היא לא אישור תכנוני

אישור תכנוני נקבע בוועדות התכנון לפי חוק התכנון והבניה, בנפרד ממסלול המימון. מבחינת משקיע, זה לב העניין: מימון תשתיות לא מחליף אישור תכנוני.

נהלי משרד הבינוי והשיכון מגדירים מענק פיתוח כתמיכה בביצוע תשתיות ציבוריות, לא כהכרעה על ייעוד הקרקע או על זכויות הבנייה.

בשטח, זה אומר דבר די חד: אפשר לממן כביש או תשתיות גם כשהתוכנית עדיין בהפקדה, בהתנגדויות, או לפני אישור. וגם אחרי שהכסף שוחרר והעבודות התחילו, ועדת התכנון עדיין יכולה לדחות, לתקן או לעכב את התוכנית בעקבות התנגדויות ועתירות מנהליות.

השוואה מהירה: מימון מול תכנון

נושא מימון תכנון
מי מחליט משרד ממשלתי / רשות מקומית ועדות תכנון (מחוזית / מקומית / ארצית)
מה מאושר תקציב לעבודות פיתוח שינוי ייעוד / תוכנית מפורטת / היתר בנייה
מה לא מוכרע זכויות בנייה או שינוי ייעוד מימון ביצוע העבודות
התהליך יכול להשתנות לא בהיבט התקציבי כן – התנגדויות ועתירות מנהליות יכולות לעכב או לשנות אותו
מה המשמעות למשקיע אינדיקציה שיש מימון לפיתוח עדיין צריך לבדוק אם התוכנית מאושרת

הכלל הפשוט: כשיש הודעת סבסוד, בודקים שני דברים נפרדים – האם הוקצה תקציב, ובנפרד מה מצב התוכנית הסטטוטורית. תשובה חיובית לשאלה הראשונה לא עונה על השנייה.

כדי לוודא אם המימון כבר קיים בפועל, בודקים את מסמכי הרשות המקומית.

תפקיד הרשות המקומית ואיך לבדוק אם פרויקט כבר קיבל מימון

אחרי שבדקתם מתי הכסף משתחרר, השלב הבא הוא להבין מי מחזיק את הכסף בפועל ומה אפשר לראות במסמכים של הרשות.

מה הרשות המקומית אחראית עליו

הרשות המקומית היא הגוף שמזהה את הצורך בתשתית, מכין את המסמכים הטכניים, מגיש בקשות למענקים, ומלווה את התכנון ההנדסי והפיקוח עד שלב הביצוע. לפי סוג הפרויקט, הרשות פונה למשרד הממשלתי המתאים.

אחרי שהמענק מאושר, הפרויקט נכנס לתב״ר של הרשות – תקציב ייעודי לעבודות פיתוח. כדי שזה יקרה, צריך אישור של מועצת הרשות וגם אישור של הממונה על המחוז במשרד הפנים. בהרבה מקרים הרשות גם צריכה לשים חלק מהכסף בעצמה, מה שמכונה השתתפות עצמית או מצ׳ינג. אם אין מקור מימון משלים, גם פרויקט שכבר אושר עלול להיתקע בדרך.

איך בודקים אם פרויקט כבר קיבל מימון

כאן כדאי להיצמד למסמכים רשמיים בלבד. בפועל, שלושה מקורות נותנים תמונה די טובה:

  • תקציב הרשות ותב״ר הפרויקט – בודקים אם הפרויקט מופיע בשם ברור, עם סכום ועם פירוט של מקורות המימון.
  • החלטות מועצת הרשות ופרוטוקולים – מחפשים החלטה שמאשרת את קבלת המענק, את תקציב הפרויקט ואת חלקה של הרשות במימון.
  • מסמכי מכרז – אם פורסם מכרז, זה סימן חזק שהפרויקט כבר התקדם לשלב הביצוע.

חשוב לשים לב: מערכות ארציות לא תמיד מציגות תב״רים. לכן שווה לבדוק גם באתר הרשמי של הרשות המקומית עצמה.

מונחים מרכזיים במסמכים רשמיים

אם אתם נתקלים במונחים שונים לאורך הדרך, הנה הפירוש הפשוט שלהם:

מונח משמעות בפועל
מענק / השתתפות ממשלתית כסף שמועבר מהמדינה לרשות לביצוע תשתיות, ללא חובת החזר, אך עם תנאי שימוש מוגדרים
תב״ר (תקציב בלתי רגיל) תקציב ייעודי לפרויקט פיתוח ספציפי ברשות, הדורש אישור מועצה ואישור משרד הפנים
השתתפות עצמית (מצ׳ינג) חלק המימון שהרשות חייבת לספק בעצמה לצד המענק הממשלתי

בבדיקה בשטח, אל תסתפקו בדיווח אחד. עדיף להצליב בין תב״ר מאושר, החלטת מועצה ומכרז שפורסם. כשרואים את שלושתם יחד, התמונה נעשית הרבה יותר ברורה.

סיכום: 5 נקודות שכל משקיע צריך לזכור

תקציב, תכנון וביצוע הם שלושה נתיבים נפרדים. הרבה בלבול מתחיל כשמערבבים ביניהם, ואז כותרת אחת נשמעת כמו הבטחה מלאה. בפועל, זה לא עובד ככה.

1. מי נותן את הכסף – זה לא אותו דבר תמיד.
הגורם המממן קובע את התנאים, לוחות הזמנים ורמת הוודאות. מי שמממן גם מכתיב איך הכסף עובר, מתי, ובאילו דרישות צריך לעמוד לפני שהוא משתחרר.

2. אישור תקציבי ≠ כסף בקופה.
הכסף משתחרר רק אחרי עמידה בתנאים. אישור תקציבי אינו כסף בקופה – ההעברה תלויה בעמידה בתנאי הביצוע. במילים פשוטות: יש הבדל בין "אושר" לבין "נכנס בפועל".

3. סבסוד תשתיות לא מחליף אישור תכנוני.
סבסוד תשתיות אינו אישור תכנוני ואינו מקנה זכויות בנייה. בדיקת סטטוס התכנון חייבת להיעשות בנפרד, דרך מסמכי תכנון רשמיים. זה אחד המקומות שבהם משקיעים נופלים, כי קל לבלבל בין עבודות בשטח לבין מצב תכנוני.

4. הרשות המקומית היא שחקן מרכזי – אבל גם בעלת מגבלות.
גם אחרי אישור מענק, הרשות חייבת השתתפות עצמית, אישור מועצה ותיאום ביצוע. יכולת הביצוע של הרשות קובעת את הקצב. כלומר, גם כשיש אור ירוק על הנייר, ההתקדמות בפועל תלויה ביכולת של הרשות לזוז.

5. מסמכים רשמיים הם הבדיקה הראשונה.
בדקו תב״ר מאושר, החלטת מועצה, מכרז ותחילת עבודה בשטח. אלה לא פרטים קטנים – אלה המסמכים שמראים מה מתקדם בפועל ומה עדיין נשאר ברמת דיבור.

לפני קנייה, בדקו מסמכים רשמיים – לא כותרות.

Related posts

כתבות נוספות

רשימת בדיקה: תחבורה ותשתיות לפני עסקת קרקע
תחנות מטרו ומחירי קרקע: ניתוח אזורי מרכז
7 גורמים שמחברים דיור יעד ושווי קרקע
איך בודקים ערך עתידי לקרקע במרכז ישראל

פרויקטים Premium בשיווק

גבעת הפרחים נתניה
מתחם בן יהודה צפון – כפר סבא: עתודת הקרקע האחרונה בעיר והזדמנות השקעה נדירה
נוף ירקון דרך הים הוד השרון
מתחם 8 בגדרה
קרקע להשקעה בהוד השרון – שביל התפוזים
תמ”א 70 בראשון לציון
פרויקט מערב קרית אתא – תוכנית כ 450 ב
סובב הדסה עין כרם ירושלים
קרקע להשקעה בהוד השרון – פרויקט הר 1202
עיר ימים חדרה
קרקע להשקעה בחולון – פרויקט ח-500

מה מספר הטלפון שלך?

יש לנו את הקרקע הכי מתקדמת בארץ
והיא רגע לפני עליית מחירים!
השאירו פרטים למידע נוסף
דילוג לתוכן
