שינוי ייעוד קרקע למגורים הוא תהליך מורכב שדורש תכנון מוקדם, עמידה בדרישות רגולטוריות ושיתוף פעולה עם רשויות שונות. מדובר בהזדמנות להעלות את ערך הקרקע, אך גם בתהליך שיכול להימשך 3–8 שנים ודורש השקעה כספית ותשומת לב לפרטים.
השלבים המרכזיים בתהליך:
- הגשת בקשה לוועדה המקומית לתכנון ובנייה: הבקשה כוללת מסמכים כמו נסח טאבו, תשריט מדידה ותכנית מפורטת.
- בדיקת הוועדה המחוזית: התאמת הבקשה למדיניות האזורית ולתכניות מתאר מחוזיות.
- טיפול בתיקונים והתנגדויות ציבור: הגשת תיקונים והתמודדות עם הערות או התנגדויות.
- אישור שר הפנים: קבלת החלטה על אישור, דחייה או אישור מותנה.
- פרסום סופי ועדכון רישום המקרקעין: התכנית נכנסת לתוקף לאחר פרסום רשמי ועדכון הטאבו.
מה חשוב לדעת?
- התהליך כרוך בעלויות כמו שכר מומחים והיטלי השבחה.
- נדרשת עבודה צמודה עם אנשי מקצוע כמו אדריכלים, שמאים ועורכי דין.
- קליימקס נדל״ן מתמחה בזיהוי קרקעות פרטיות במרכז הארץ ומציעה ליווי מלא להשבחה בטווח של 3–8 שנים בלבד.
השקעה בתהליך כזה יכולה להיות משתלמת, אך חשוב להיערך מראש לכל שלב ולפעול בצורה מסודרת ומדויקת.

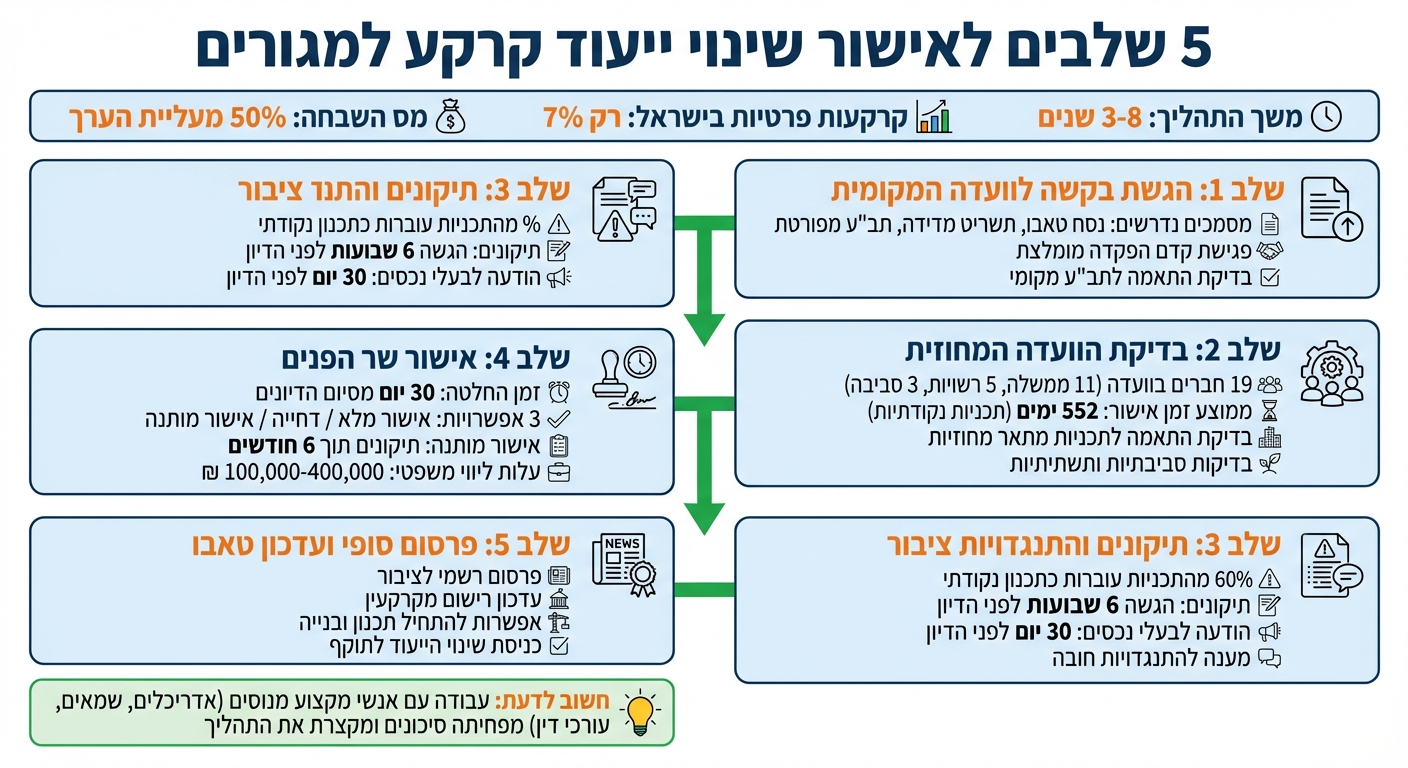

5 שלבים לאישור שינוי ייעוד קרקע למגורים בישראל
שלב 1: הגשת בקשה לוועדה המקומית לתכנון ובנייה
הצעד הראשון בתהליך שינוי ייעוד קרקע מתחיל בהגשת בקשה רשמית לוועדה המקומית לתכנון ובנייה באזור שבו הקרקע ממוקמת. האחריות על כך מוטלת על בעל הקרקע, היזם, ולעיתים גם על הרשות המקומית או המדינה, בהתאם לצרכים האזוריים.
לפני שמגישים את הבקשה, מומלץ לקיים פגישת קדם הפקדה עם נציגי הרשות המקומית. המפגש הזה מאפשר לקבל משוב ראשוני ולהבין את הדרישות הצפויות. בערים גדולות כמו ירושלים (החל מ-2026), ישנה מדיניות לעודד חתימת הסכמי “קדם תב״ע” שמטרתם להסדיר התחייבויות מראש.
המסמכים שצריך להגיש
הבקשה צריכה לכלול תיק מסמכים מלא ומדויק. בין המסמכים הנדרשים:
- נסח טאבו או תעודת זכויות מעודכנים.
- תשריט מדידה מקצועי.
- תכנית מפורטת (תב״ע) שמפרטת את השימוש החדש המבוקש. התכנית חייבת לכלול הקצאות לצרכי ציבור כמו בתי ספר, גנים ותשתיות, שישרתו הן את הפרויקט והן את הקהילה.
במקרים מסוימים תידרש גם חוות דעת מקצועית מיועצים בתחומים כמו תנועה, סביבה ותברואה, בהתאם לאופי התכנית. אם הקרקע מנוהלת על ידי רמ״י, יש למלא טפסים ייעודיים (כמו טופס b35.14) ולהגיש את הבקשה דרך האזור האישי של רמ״י או מערכת “תכנון זמין”. יש לוודא כי אין חריגות בנייה או שימושים חורגים, וכי כל המיסים והארנונה שולמו.
איך הוועדה המקומית בודקת את הבקשה
לאחר שהמסמכים מוגשים, הוועדה המקומית מתחילה בבדיקת הבקשה. היא בוחנת את התאמת התכנית לתב״ע המקומי ותקנים ארציים, תוך דגש על עמידה במגמות כמו צפיפות דיור גבוהה ושימור מסדרונות אקולוגיים.
הוועדה גם בודקת אם הקרקע חוצה שבילים לאומיים או מסדרונות אקולוגיים מוגנים, כמו שביל ישראל המשתרע על פני 1,073 ק״מ ודורש הגנה מיוחדת. במקרה של קרקע חקלאית בבעלות משותפת (מושע), יש לפתור תחילה את סוגיות הבעלות ולבצע חלוקה מחדש של הנכסים לפני קבלת היתר בנייה. לאחר הבדיקה הראשונית, הוועדה המקומית מעבירה את המלצתה לוועדה המחוזית להמשך הטיפול.
sbb-itb-656f529
שלב 2: בדיקת הוועדה המחוזית לתכנון ובנייה
אחרי שהבקשה מקבלת המלצה, היא עוברת לוועדה המחוזית, שם בוחנים את ההתאמה שלה למדיניות האזורית והארצית. הוועדה מורכבת מ-19 חברים: 11 נציגים של הממשלה, 5 נציגים מהרשויות המקומיות, ו-3 נציגים מארגוני סביבה.
התהליך במחוזות לוקח זמן. בממוצע, לוקח 552 ימים לאשר תכניות “נקודתיות” (שינויים מקומיים בתב”ע), לעומת 375 ימים לתכניות שמטופלות רק ברמה המקומית. בין השנים 2016 ל-2022, 60% מהתכניות המקומיות עברו כתכנון נקודתי, כאשר 82% מתוכן הוגשו על ידי יזמים פרטיים, מה שמוביל לבדיקה קפדנית יותר.
התאמה לתכניות מתאר מחוזיות
במסגרת הבדיקה, הוועדה המחוזית מוודאת שהתכנית משתלבת עם תכניות המתאר המחוזיות. לעיתים, תכנון נקודתי עשוי לחרוג מהמדיניות הקיימת, מה שמצריך אישור מיוחד ברמה המחוזית. כדי להימנע מעיכובים, כדאי לבדוק מראש אם הבקשה מתאימה למסגרת האזורית הרחבה, ולוודא שהיא לא מסווגת כ”שינוי מפוזר” הדורש טיפול פרטני.
שינוי מבני משמעותי צפוי במסגרת תכנית “ישראל 2050”, שתיושם בשנים 2025–2026. התכנית תעבור ממבנה של 6 מחוזות ל-28 אזורי תפקוד עצמאיים למחצה, מה שישפיע על אופן הבדיקה והדרישות שמוטלות על בקשות שינוי ייעוד.
בדיקות סביבתיות ותשתיתיות
הוועדה בוחנת גם את ההשלכות הסביבתיות של התכנית. בין היתר, נבדקת עמידה ביעדי האקלים, כמו הפחתת פליטות ב-85% עד שנת 2050, והתאמה לקריטריונים של פיתוח מבוסס תחבורה ציבורית (TOD) בתוך 800 מטר ממסדרונות תחבורה. בנוסף, נבדקת היכולת של התשתיות המקומיות – תחבורה, אנרגיה, מים – לתמוך בצפיפות המגורים החדשה.
כדי למנוע עיכובים, חשוב לוודא שהתכנית עומדת בדרישות הצפיפות העירונית החדשות, שנעות בין 15,000 ל-30,000 תושבים לקמ”ר בפיתוחים עירוניים, בהתאם לתיקון 4 לתמ”א 35. כמו כן, כדאי לקחת בחשבון את מס ההשבחה, שעומד על 50% מעליית הערך שנוצרת בעקבות שינוי הייעוד, והוא מופעל מיד עם אישור השינוי.
לאחר השלמת הבדיקות הללו, התהליך ממשיך לשלב הבא, שבו מתבצע תיקון לתכניות וטיפול בהתנגדויות הציבור.
שלב 3: ביצוע תיקונים וטיפול בהתנגדויות ציבור
לאחר שהוועדה המחוזית בוחנת את התכנית, מועברות הערות שדורשות התייחסות. הערות פשוטות ניתן להתעלם מהן, אבל התנגדות רשמית מחייבת תגובה מפורטת ומנומקת. אם לא מגישים את התגובה בזמן, לא ניתן להעלות את הטענות בערעור.
הגשת תיקוני תכנית
מומחים מתחומים כמו תכנון, תשתיות, סביבה, כיבוי אש, הנדסה ותחבורה בוחנים את הבקשה ומעבירים הערות המחייבות תיקונים. התיקונים הנפוצים כוללים עדכונים בתכנית המתאר או בבקשת שינוי הייעוד, כדי לוודא שהפרויקט תואם את מטרות הפיתוח של הרשות ואת מפת השימוש. בשלב הראשון מתקבלות הערות “טרום סיום”, ולאחר ביצוע התיקונים מתקבלות הערות “סיום סופי”. התיקונים הסופיים חייבים להיות מוגשים לפחות שישה שבועות לפני הדיון הציבורי.
התכנית המתוקנת צריכה לעמוד בשלושה קריטריונים מרכזיים:
- פרוצדורה תקינה – עמידה בדרישות החוקיות וביצוע כל ההודעות הנדרשות.
- פרופורציונליות – הגבלות על זכויות הקניין צריכות להיות מינימליות והכרחיות בלבד.
- עקביות – התאמה לתכניות מתאר אזוריות ולעקרונות הפיתוח הרחבים יותר.
תכנית שלא עומדת בקריטריונים הללו עלולה להידחות.
מענה להתנגדויות ציבור
במקביל לתיקון התכנית, יש לטפל בהתנגדויות הציבור, שהן חלק בלתי נפרד מהתהליך. בעלי נכסים סמוכים מקבלים הודעה רשמית 30 יום לפני הדיון, כאשר המשלוח מתבצע לפחות 15 יום מראש. עם זאת, חשוב לבדוק באופן עצמאי את לוח המודעות ואת אתר הרשות, כי לא תמיד מסתמכים על הודעות אישיות. לוחות הזמנים להגשת תגובות הם קפדניים – לעיתים יש רק שבעה ימים להגיב לאחר הדיון, ולא ניתן להאריך את המועד.
כדי למנוע התנגדויות מיותרות, מומלץ לקיים פגישות שכונתיות ולדון בחששות של התושבים מראש. התנגדויות צריכות להיות מדויקות, מבוססות על נתונים, ולהתייחס לראיות כמו רישום מקרקעין או תיאור מפורט של האזורים המושפעים.
כדי להימנע ממצב של “חטא השתיקה” – בו לא מוגשות התנגדויות רשמיות – חשוב לטפל מראש בכל הערה שעלולה להפוך להתנגדות משפטית. שיתוף פעולה עם צוות משפטי מנוסה יכול לספק בסיס טיעונים חזק שיעמוד בפני כל ביקורת עתידית.
שלב 4: אישור שר הפנים ופתרון התנגדויות
מה תפקידו של שר הפנים?
בסיום הדיונים, התכנית מועברת לשר הפנים, אשר מקבל 30 יום מרגע סיום כל הדיונים (כולל שלב ההתנגדויות) כדי להחליט על אישור או דחייה של התכנית. תפקידו של השר הוא לוודא שהתכנית תואמת את המדיניות הממשלתית, כולל תכנון מרחבי ויעדים הקשורים לשינויי אקלים.
החלטת השר יכולה להיות אחת משלוש אפשרויות: אישור מלא, דחייה או אישור עם תנאים. אישור מלא מאפשר את המשך התהליך לפרסום הסופי ולעדכון רישום המקרקעין. במקרה של דחייה, המבקש רשאי לפנות ליו”ר הוועדה המחוזית ולבקש רשות לערער בפני המועצה הארצית לתכנון ובנייה. אם גם ערעור זה נדחה, האפשרות היחידה שנותרת היא עתירה לבית המשפט העליון. במקרה של אישור מותנה, יש לבצע תיקונים נוספים בתכנית.
מה קורה במקרה של אישור מותנה?
כאשר התכנית מאושרת “בתנאים מחייבים”, יש להגיש את הגרסה המתוקנת תוך שישה חודשים. אי עמידה בלוח הזמנים הזה עלולה להוביל לביטול הבקשה. התיקונים עשויים לכלול מחקרים נוספים, התאמות בתכנון תשתיות, או התייעצות עם גופים ממשלתיים אחרים.
במקרים של התנגדויות, הוועדה מזמנת את הצדדים לשימוע, ולעיתים שר הפנים מתערב אם נדרש פיקוח מיוחד. כדי להתמודד עם התנגדויות, חשוב להכין תגובות מקצועיות ומעמיקות, כולל פתרונות בתחום התחבורה והתשתיות. לעיתים קרובות, הסתייעות בעורכי דין המתמחים בדיני תכנון ובנייה, בעלות שנעה בין 100,000 ל-400,000 ₪, יכולה לשפר מאוד את סיכויי ההצלחה.
בסיום התהליך, לאחר שכל התנאים מולאו וההתנגדויות טופלו, התכנית מתקדמת לפרסום הסופי ולעדכון רישום המקרקעין.
שלב 5: פרסום סופי ועדכון רישום המקרקעין
פרסום רשמי לציבור
אחרי טיפול בהתנגדויות וקבלת אישור משר הפנים, מגיעים לשלב האחרון בתהליך. בשלב זה, התוכנית מתפרסמת באופן רשמי לציבור, מה שמסמן את כניסת שינוי הייעוד לתוקף וקבלת מעמד חוקי חדש. במקביל, מתעדכנים מאגרי המידע של משרד הפנים ורשות מקרקעי ישראל. בשלב הזה, מי שלא הגיש התנגדות בזמן לא יוכל לעכב את המשך התהליך, והבעלים יכולים להתחיל בתכנון ובנייה, כמובן בכפוף להיתרי בנייה.
עדכון רישום המקרקעין
עדכון רישום המקרקעין מתבצע לאחר סיום התהליך התכנוני וקבלת כל האישורים הנדרשים. העדכון הזה משקף את שינוי הייעוד, למשל, מייעוד חקלאי לייעוד למגורים. תהליך זה מתבצע מול רשות מקרקעי ישראל ודורש ליווי מקצועי מצד יועצי תכנון עירוני ומומחים משפטיים. עם עדכון הרישום, מתווספות השלכות כלכליות כמו תשלום היטלי השבחה ודמי היתר.
במקרים מסוימים, ניתן לנסות לקצר את התהליך באמצעות מסלולים מהירים כמו ועדות ארציות לתכנון ובנייה למגורים. עם זאת, יש לקחת בחשבון שהתהליך עלול להתארך בשל מורכבויות בירוקרטיות והתנגדויות אפשריות.
איך להתמודד עם בעיות רגולטוריות נפוצות
בתהליך שינוי ייעוד קרקע, מתעוררים לא פעם אתגרים רגולטוריים. כאן נפרט את הבעיות המרכזיות ואיך ניתן להתמודד איתן בצורה יעילה.
בעיות נפוצות ואיך לפתור אותן
שינוי ייעוד קרקע הוא תהליך מורכב שמלווה באתגרים טכניים ורגולטוריים. לדוגמה, התנגדויות ציבוריות מחייבות דיון נוסף בוועדה המחוזית, מה שעלול לעכב את התהליך משמעותית. דרישה לתיקונים בתוכנית היא אתגר נוסף. יש להגיש את התיקונים בתוך חצי שנה, ואי עמידה בלוחות הזמנים עלולה להוביל לדחיית הבקשה. גם עיכובים בזמנים הם תופעה שכיחה – למרות ששר הפנים מחויב להחלטה תוך 30–60 יום, טיפול בהתנגדויות ובתיקונים עשוי להאריך את התהליך. בעיה נוספת היא אי התאמה לתוכניות מתאר, כאשר אי התאמה עלולה לגרום לדחייה או לדרישה לתיקונים נוספים.
| בעיה נפוצה | פתרון מומלץ | מועד טיפול |
|---|---|---|
| התנגדויות ציבוריות | הכנת תגובה מפורטת לדיון בוועדה | תוך 60 יום |
| דרישת תיקונים | הכנת תכנית מתוקנת והגשה מחדש | עד חצי שנה |
| אי התאמה לתוכניות מתאר | בדיקה מקדימה עם מתכנן מחוזי | לפני הגשה |
| עיכוב אישור שר הפנים | מעקב שוטף והגשת מסמכים מלאים | 30–60 יום |
מעבר לנתונים שבטבלה, חשוב להבין שמענה מקצועי ומדויק יכול לחסוך זמן יקר ולמנוע עיכובים מיותרים.
עבודה עם אנשי מקצוע מנוסים
כדי להתמודד עם אתגרים רגולטוריים בצורה מיטבית, מומלץ להיעזר באנשי מקצוע מנוסים. קליימקס נדל״ן מתמחה בליווי משקיעים בתהליכי שינוי ייעוד קרקע, במיוחד באזורי ביקוש במרכז הארץ. החברה מציעה ליווי מקצועי מעורכי דין מובילים, בעלי ניסיון רב בהסכמי שותפות, קבוצות רכישה וניהול חשבונות נאמנות.
בנוסף, קליימקס נדל״ן מחזיקה בחותם יציבות עסקית של BDI במשך שלוש שנים ברציפות – עדות לחוסן הפיננסי והאמינות שלה. שיתוף הפעולה של החברה עם בנק מזרחי טפחות מעניק ללקוחותיה יתרונות מימון ותנאי אשראי מועדפים. ליווי כזה הוא קריטי במיוחד כשמכינים תכניות מתוקנות, מגיבים להתנגדויות ובוחרים קרקעות שמתאימות לדרישות הרגולטוריות, מה שמפחית סיכונים משמעותית.
סיכום
תהליך שינוי ייעוד קרקע למגורים מורכב מחמישה שלבים מרכזיים: הגשת הבקשה, בדיקות הוועדות, טיפול בהתנגדויות, אישור שר הפנים ולבסוף פרסום סופי ועדכון הטאבו. כל שלב בתהליך הזה מצריך הכנה מדוקדקת של מסמכים, עמידה בלוחות זמנים קפדניים והתמודדות עם דרישות רגולטוריות מורכבות.
שינוי ייעוד הקרקע יכול להוות הזדמנות משמעותית בשוק הנדל״ן, שכן הוא עשוי להעלות את ערך הקרקע בצורה ניכרת. זהו פוטנציאל רווחי במיוחד, בהתחשב בכך שרק כ-7% מהקרקעות בישראל נמצאות בבעלות פרטית.
עם זאת, התהליך אינו פשוט ודורש השקעה משמעותית של זמן ומשאבים. הוא מלווה בעלויות מקצועיות שונות, כמו שכר מומחים, ייעוץ משפטי ותשלומים רגולטוריים, ויכול להימשך בין 2 ל-5 שנים, ואף יותר במקרים מורכבים.
בשל המורכבות הרבה של התהליך והצורך בתשומת לב לפרטים, ליווי מקצועי הוא מרכיב קריטי להצלחה. קליימקס נדל״ן מתמחה בזיהוי קרקעות פרטיות באזורי ביקוש במרכז הארץ ובפיתוחן, תוך מתן ליווי אישי למשקיעים לאורך תהליך שינוי הייעוד. שיתוף פעולה עם צוות מומחים מנוסה – אדריכלים, שמאים, עורכי דין ומומחי תכנון – מסייע בהפחתת סיכונים, קיצור לוחות הזמנים והגדלת הסיכוי לאישור יעיל ומהיר של התוכנית.
FAQs
איך בודקים אם לקרקע יש פוטנציאל לשינוי ייעוד למגורים?
כדי להעריך אם לקרקע יש אפשרות לשינוי ייעוד למגורים, יש להתמקד בכמה נקודות חשובות. קודם כל, המיקום משחק תפקיד מרכזי – קרקע הנמצאת בסמוך לערים, תשתיות קיימות או אזורי פיתוח היא בעלת סיכוי גבוה יותר לשינוי ייעוד. גם קרבה לכבישים מהירים או תחנות רכבת עתידיות יכולה להיות יתרון משמעותי.
מעבר לכך, כדאי לבדוק תוכניות אזוריות חדשות שעשויות להשפיע על הפיתוח באזור. כלים כמו תב”ע ו-GovMap יכולים לספק מידע חיוני על סטטוס הקרקע ותוכניות עתידיות. כדי לקבל תמונה מלאה ומדויקת, מומלץ להתייעץ עם אנשי מקצוע, כמו שמאים או עורכי דין, שיכולים לסייע בזיהוי הפוטנציאל ובבחינת הסיכונים האפשריים.
מהן העלויות העיקריות בשינוי ייעוד ומתי משלמים היטל השבחה?
העלויות המרכזיות בתהליך כוללות תכנון, ליווי משפטי ותשלומים ליועצים מקצועיים. היטל השבחה משולם לרוב בעת קבלת האישורים הסופיים לשינוי הייעוד, במקרים שבהם ערך הקרקע גדל כתוצאה מהשינוי.
איך ניתן לצמצם התנגדויות שכנים ולמנוע עיכובים?
כדי להימנע מעיכובים ולצמצם התנגדויות מצד שכנים, חשוב לגשת לתהליך בגישה שקופה ומקצועית. תקשורת פתוחה עם השכנים יכולה לעשות הבדל משמעותי – הסבירו את מטרות הפרויקט, הקשיבו לחששותיהם, והתייחסו אליהם בכבוד.
בנוסף, מומלץ להגיש התנגדויות בשלב מוקדם ולנסות להגיע להסכמות עוד לפני שהנושא מגיע לדיון רשמי. ליווי של עו”ד המתמחה בתכנון ובנייה, כמו עו״ד אסף שובלי ממשרד עו״ד שובלי ושות’, עשוי לעזור לכם לנהל את ההליך בצורה יעילה ולמנוע עיכובים מיותרים.
