מדריך מלא לרגולציית תשתיות בקרקע להשקעה

תוכן עניינים

השורה התחתונה: קרקע לא נבחנת רק לפי מחיר או ייעוד עתידי. אני בודק קודם אם יש מסלול תכנון, תשתיות, חיבורים ועלויות שאפשר לעמוד בהן.

אם אין תשובה ברורה על ועדה מוסמכת, סטטוס תוכנית, מים, ביוב, חשמל, ניקוז, כביש גישה, ו-היטלים, מבחינתי זו נורת אזהרה. זה נכון פי כמה כשמדובר בקרקע לפני הפשרה, שבה הזמן, העלות והסיכוי למימוש יכולים להשתנות בדרך.

כדי להבין אם עסקה שווה בדיקה, אני מצמצם את זה ל־5 שאלות פשוטות:

  • מי מאשר את הקרקע הזו ומה הסטטוס התכנוני שלה
  • איזו תוכנית חלה בפועל ומה כתוב בנספחי התשתית
  • האם יש חיבור מתוכנן וממומן לתשתיות בסיס
  • כמה זה צפוי לעלות לי מעבר למחיר הרכישה
  • מה עלול לעכב את המימוש ובידי מי החסם

כמה נתונים ששמים את זה בפרופורציה:

  • כ־35% מהתוכניות שאושרו בין 2017–2021 היו תקועות בשל חסמים, נכון ל־2024
  • מחסור במט"שים מעכב מימוש של כ־1,000,000 יחידות דיור בשלבי תכנון שונים
  • היטל השבחה עשוי להגיע ל־50% מההשבחה

אם אני משקיע דרך קליימקס נדל״ן, חשוב לי לזכור שהמסר צריך להיות מדויק: השבחה בטווח של 3–8 שנים בלבד. לא פחות, ולא יותר.

בקיצור, אני לא שואל רק מה אולי יהיה מותר לבנות בעתיד, אלא מה צריך לקרות בפועל כדי שאפשר יהיה לבנות.

המסגרת הרגולטורית: ועדות תכנון ותוכניות סטטוטוריות

חוק התכנון והבנייה, תשכ״ה–1965 מגדיר מי רשאי לאשר תוכניות, איזו תוכנית גוברת כשיש חפיפה, ואילו תנאים חלים על המימוש. אם רוצים להבין האם קרקע ניתנת למימוש, צריך להתחיל מהבסיס: מי הגוף שמוסמך לאשר את מה שרלוונטי לקרקע הזו.

איזו ועדת תכנון חלה על הקרקע

מערכת התכנון בישראל בנויה משלושה רבדים עיקריים:

  • המועצה הארצית לתכנון ולבנייה – קובעת מדיניות ברמה הלאומית ומכינה תוכניות מתאר ארציות, כמו תמ״א.
  • ועדות תכנון ובנייה מחוזיות – בישראל פועלות 6 ועדות מחוזיות: ירושלים, צפון, חיפה, מרכז, תל אביב ודרום. זהו בדרך כלל המגרש המרכזי לשינויי ייעוד, צפיפות ותשתיות אזוריות, והן גם דנות בעררים.
  • ועדות תכנון ובנייה מקומיות – ברחבי הארץ פועלות כ־131 ועדות מקומיות. הן עוסקות בהכנת תוכניות מקומיות ומפורטות, במתן היתרי בנייה, ובהגדרת תנאי חיבור לתשתיות ברמת המגרש.

לצד כל אלה, קיימת גם ועדת תשתיות לאומית, שמקדמת פרויקטי תשתית גדולים, ולעיתים התוכניות שלה גוברות על תוכניות קיימות.

אילו מסמכי תוכנית המשקיע צריך לבדוק

כל קרקע כפופה לשרשרת של תוכניות סטטוטוריות. בפועל, אי אפשר להסתפק בכותרת כללית כמו "יש תוכנית". צריך לבדוק באיזו רמת תוכנית מדובר, ומה בדיוק כתוב בה.

רמת תוכנית שם נפוץ מה לחפש בה
ארצית תמ״א מסדרוני תשתית לאומיים, שמורות טבע, כבישים ראשיים, מסילות ברזל
מחוזית תמ״מ ייעוד אזורי, כבישים ראשיים, ניקוז, קווי תשתית אזוריים
מקומית תוכנית מקומית ייעוד המגרש, גישה לדרך, ניקוז מקומי, שטחי ציבור
מפורטת תוכנית מפורטת קווי בניין, רוחב דרכים, מיקום תשתיות, תנאי חיבור

ברוב המקרים, תוכנית מפורטת מאושרת היא השלב שממנו אפשר להתחיל לבקש היתר בנייה. אבל גם כאן יש כוכבית: זה קורה רק אחרי עמידה בתנאי תשתית, רישוי וחלוקה.

כלומר, אם קרקע נמצאת רק בשלב של תמ״מ או תוכנית מקומית, בלי תוכנית מפורטת, היא עדיין רחוקה מאוד ממימוש בפועל. על הנייר זה יכול להיראות טוב. בשטח, זה סיפור אחר.

איך קוראים סעיפי תשתית בתוך תוכנית

בתוכניות מקומיות ומפורטות יש שני חלקים שמשקיעים לא פעם מדלגים עליהם, וזו טעות: הנספחים הטכניים ותנאי הביצוע.

הנספחים הטכניים כוללים בדרך כלל תוכניות ניקוז, ביוב, גישה לדרך, ותנאי חיבור לתשתיות. תנאי הביצוע מגדירים מה חייב לקרות לפני שאפשר יהיה לבנות בפועל. למשל: הסדרת קו ביוב אזורי, או סלילת דרך גישה.

כשקוראים תוכנית, חשוב להבדיל בין שלושה מצבים:

  • תשתית מאושרת – מצב שנותן רמת ודאות גבוהה יותר.
  • תשתית מוצעת בלבד – יש כיוון, אבל אין עדיין בסיס מוצק למימוש.
  • תשתית שמותנית באישורים – הכול תלוי באישורים, תיאומים או מהלכים שעדיין לא הושלמו.

ההבדל הזה לא טכני בלבד. הוא משפיע ישירות על רמת הסיכון. תשתית מאושרת נותנת בסיס חזק יותר. תשתית מוצעת או מותנית מחייבת להכניס את הסיכון כבר בשלב הבדיקה והתמחור.

מכאן עוברים לרשויות התשתית ולתנאי החיבור בפועל.

רשויות תשתית, חיבורים ותנאי ביצוע

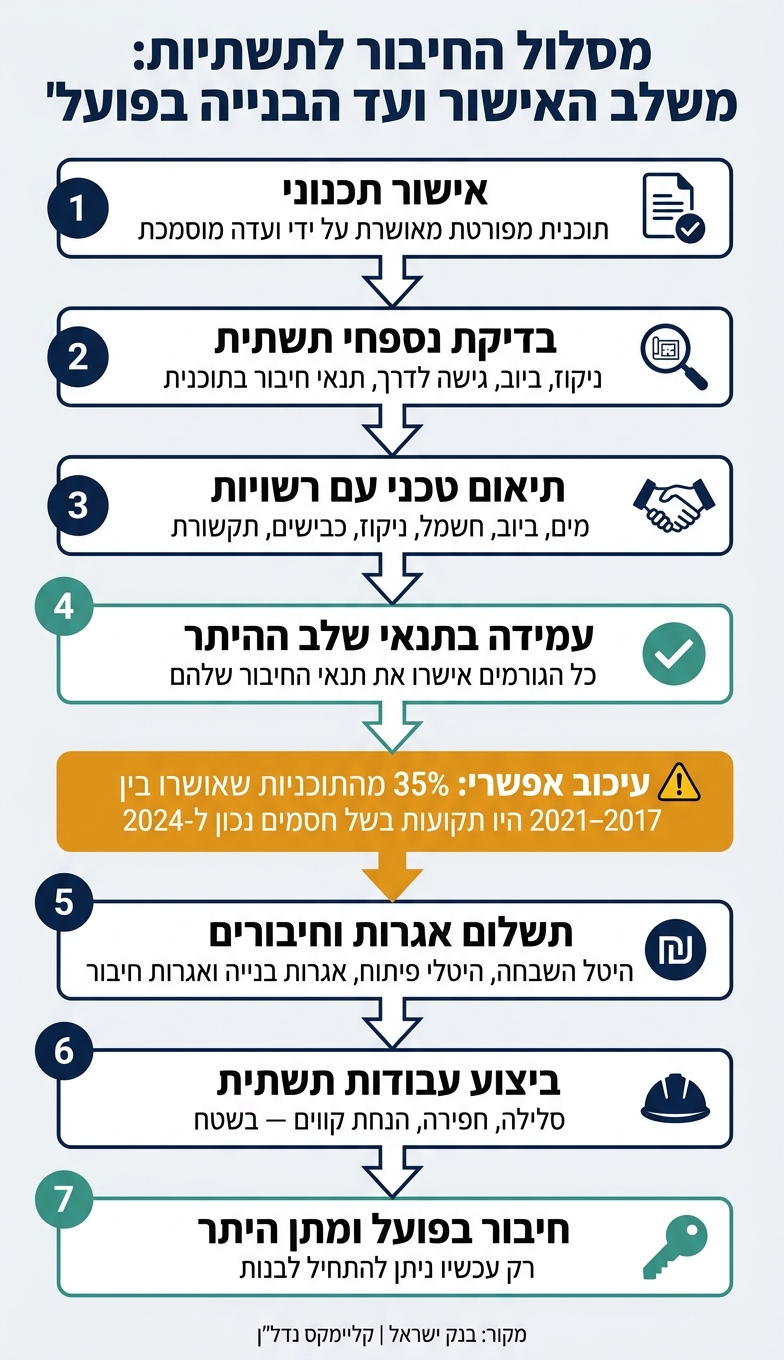

מסלול הבדיקה לפני רכישת קרקע להשקעה

מסלול הבדיקה לפני רכישת קרקע להשקעה

אחרי האישור התכנוני מתחיל שלב התיאום עם רשויות התשתית. כאן, בפועל, מתחילים להבין מתי הקרקע בכלל ניתנת למימוש. השלב הבא הוא לבדוק מי אחראי על כל תשתית ומה צריך כדי לקבל חיבור בפועל.

הגורמים המרכזיים: מים, ביוב, חשמל, כבישים ותקשורת

לכל תשתית יש גוף אחראי משלה, וגם תנאי חיבור נפרדים.

מים וביוב – מנוהלים בדרך כלל בידי תאגידי המים המקומיים. כדי להתחבר צריך להגיש בקשה, לצרף תוכניות פרטיות מאושרות ולשלם אגרת חיבור נפרדת למים ולביוב.

כל רשות קובעת תנאי חיבור אחרים. בפועל, אין מסלול אחד וזהה לכל התשתיות.

חשמל – חיבור חשמל דורש בדרך כלל היתר בנייה. חיבור זמני נעשה לפי טופס 2, וחיבור קבוע ניתן רק אחרי טופס 4 ובדיקת המתקן.

ניקוז – גם כאן יש אישור נפרד. נדרשים נספח ניקוז וחוות דעת של רשות הניקוז, ותנאי הניקוז נרשמים כתנאי מפורש למתן היתר בנייה.

כבישים ותקשורת – גישה לדרך ציבורית היא תנאי בסיסי. לא מעט פעמים הרשות המקומית תדרוש הרחבת דרך, סלילה או הסדרת גישה ייעודית. גם תקשורת דורשת תיאום נפרד, עם לוחות זמנים משלה.

מה צריך לקרות לפני שמגרש מתחבר לתשתיות

בשטח, זה לא קורה בצעד אחד אלא בשרשרת מסודרת: אישור תכנוני ← בדיקת נספחי תשתית ← תיאום טכני עם הרשויות ← עמידה בתנאי שלב ההיתר ← תשלום אגרות וחיבורים ← ביצוע עבודות ← חיבור בפועל.

כל שלב נשען על השלב שלפניו. ואם רשות אחת לא קיבלה את מה שהיא דורשת, כל התהליך יכול להיתקע.

זו בדיוק הנקודה שהרבה אנשים מפספסים: מאושר תכנונית לא אומר מחובר בפועל. מגרש יכול להיות בתוך תוכנית חוקית ותקפה, ובכל זאת להמתין לקו ביוב, לשדרוג תחנת שנאי או לסלילת דרך גישה לפני שאפשר בכלל להתחיל לבנות.

תלות בתשתיות משותפות ובפיתוח אזורי

יש עוד נקודה שחייבים לשים עליה עין: המגרש עצמו אולי מוכן, אבל הסביבה שלו לא.

הרבה מגרשים תלויים בתשתיות שמשרתות אזור שלם, לא מגרש בודד. זה יכול להיות קו ביוב ראשי, כביש גישה, מתקן טיהור שפכים (מט"ש) או פתרון ניקוז אזורי. ובוא נאמר את זה פשוט: על הדברים האלה בעל מגרש יחיד לא שולט.

הנתון הבא מראה עד כמה זה גדול: בשל מחסור במט"שים, לא ניתן לממש את בנייתן של כ־1,000,000 יחידות דיור בתוכניות הנמצאות בשלבי תכנון שונים – 552,000 של רמ"י וכ־469,000 של משרד הבינוי והשיכון. זה לא עיכוב קטן ולא בעיה נקודתית. זה חסם ברמת המערכת.

לפני שמקבלים החלטת השקעה, צריך לבדוק היטב אם הקרקע תלויה בתשתית שמשרתת גם מגרשים נוספים. הבדיקה הזו צריכה לענות על שלוש שאלות פשוטות:

  • מי מממן
  • מי מבצע
  • מהו לוח הזמנים המחייב

אחרי שמזהים את התלות התכנונית, צריך לעבור לשאלה הבאה: כמה יעלה הפיתוח בפועל. מכאן ממשיכים לעלות האמיתית של החיבור – היטלים, אגרות ותשלומי פיתוח.

היטלים, תשלומי פיתוח והעלות האמיתית של התשתיות

אחרי שמבינים מה צריך כדי להתחבר לתשתיות, מגיע החלק שפוגש את הכיס. מחיר העסקה הוא רק ההתחלה. מה שמתווסף אחר כך – היטלים, אגרות וחיבורים – הוא זה שקובע כמה הקרקע עולה בפועל.

היטל השבחה – מתי הוא נכנס לתמונה

היטל השבחה נגבה כשיש עליית ערך שנובעת מאישור תוכנית, הקלה או שימוש חורג. גובה ההיטל הוא 50% מההשבחה לפי שומת שמאי, והוא משולם במכירה או בעת בקשה להיתר בנייה. כשמדובר בהשבחה גבוהה, החיוב הזה יכול לחתוך בצורה חדה את התשואה הנקייה. אם יש מחלוקת על גובה החיוב, אפשר להגיש ערר.

אבל היטל השבחה הוא רק חלק מהתמונה. עד שמגיעים למימוש בפועל, מצטברות עוד שכבות תשלום. לכן צריך לבנות תקציב לפי סוג החיוב ולפי השלב שבו הוא עשוי להופיע.

היטלי פיתוח, אגרות חיבור ותשלומים לרשות המקומית

סוג התשלום מה מפעיל אותו מי משלם למי משולם השפעה על התקציב
היטל השבחה אישור תוכנית; מימוש במכירה או בהיתר בעל הקרקע ועדה מקומית לתכנון ובנייה גבוהה (50% מההשבחה)
היטלי פיתוח ותשתית (כבישים, ביוב, מים, ניקוז) הגשת בקשה להיתר או ביצוע תשתיות מגיש הבקשה / יזם רשות מקומית / תאגיד מים בינונית עד גבוהה (לפי מ"ר)
אגרות בנייה הגשת בקשה להיתר בנייה מגיש הבקשה ועדה מקומית בינונית (מחושבת לפי שטח וסוג שימוש)
אגרות חיבור לרשתות חיבור פיזי לרשתות יזם / משקיע רשויות תשתית נמוכה עד בינונית

היטלי הפיתוח מממנים את הביצוע הפיזי של התשתיות. ברוב המקרים, החישוב נעשה לפי שטח המגרש והבנייה המבוקשת, והוא משתנה מרשות לרשות. בפועל, השיעורים ואופן החישוב נקבעים בחוקי העזר המקומיים של כל רשות.

איך בונים תקציב ריאלי לפני ההחלטה

תקציב ריאלי עוזר להבין אם העסקה עדיין משתלמת אחרי שכל החיובים נכנסים פנימה. כדאי להפריד בין עלויות ודאיות כמו מחיר הרכישה, שכר טרחה משפטי ובדיקות תכנוניות, לבין עלויות מותנות כמו היטל השבחה, היטלי פיתוח ועלויות חיבור, שתלויות בשלב התכנוני, בהחלטות הרשות ובלוח הזמנים בפועל.

בדקו את מחשבון האגרות של מנהל התכנון ואת מערכת XPLAN כדי לאמוד אגרות והיטלי פיתוח לפי המגרש.

הערכת עלויות מוקדמת עוזרת לצמצם הפתעות עוד לפני שבודקים את גורמי העיכוב.

גורמי עיכוב, בדיקת נאותות ורשימת תיוג למשקיע

גורמי העיכוב הרגולטוריים העיקריים

אחרי שבודקים ועדה, תוכנית, רשויות תשתית והיטלים, מגיע החלק שפחות אוהבים לדבר עליו: מה יכול לעצור את המימוש בשטח.

ברוב המקרים, העיכוב לא נובע מסעיף אחד בודד. הוא מגיע מכמה נקודות שמתחברות יחד – התנגדויות, צווארי בקבוק בתשתיות, מגבלות סביבה, או תלות בעבודות מחוץ למגרש עצמו.

אלה החסמים המרכזיים שכדאי לשים עליהם עין:

  • התנגדויות בהליכי תכנון – עשויות להוסיף חודשים עד כמה שנים
  • מחסור בקיבולת ביוב, מים, חשמל או ניקוז – מחייב שדרוג לפני מתן היתרים
  • מגבלות ניקוז וסביבה – קרבה לנחלים או קרקע מזוהמת
  • בעלות מפוצלת – מאטה הסכמות ורישום
  • תלות בכביש גישה שעדיין לא אושר

לפי נתוני בנק ישראל, כ־35% מהתוכניות שאושרו בין 2017 ל־2021 היו תקועות בשל חסמים נכון ל־2024. זה מספר שאומר דבר פשוט: אישור תוכנית הוא לא סוף הדרך. לפעמים זה רק שלב אחד בדרך ארוכה יותר. גם תשתיות חוץ־מגרשיות נוטות לחרוג מלוחות הזמנים ומהאומדן.

רשימת תיוג לבדיקת נאותות רגולטורית

כדי להפוך סיכון לבדיקה מעשית, עוברים לרשימת תיוג. המטרה כאן פשוטה: לסנן עסקה לפני רכישה, לא להסתפק בתיאור כללי של הבעיה.

סיכון השפעה סבירה על זמן/עלות מה לבדוק לפני ההשקעה
התנגדויות בהליכי תכנון עיכוב של חודשים עד שנים; עלויות משפט וייעוץ פרוטוקולים של הוועדה; היסטוריית התנגדויות; רגישויות תכנוניות
מחסור בקיבולת ביוב, מים, חשמל או ניקוז עיכוב בהיתרים; עלות השתתפות של מאות אלפים עד מיליוני ₪ מכתב עמדה מתאגיד המים; נספח תשתיות בתוכנית; מי נושא בעלות
תלות בכביש גישה שעדיין לא אושר עיכוב של כמה שנים סטטוס סטטוטורי של תוכנית הדרך; לוח ביצוע ומקורות מימון
בעלות מפוצלת, שעבודים, זכויות מעבר משא ומתן ממושך; עלויות משפטיות; סיכון לסכסוכים נסח טאבו עדכני; מפות מדידה; מיפוי זכויות מעבר והפקעות
מגבלות ניקוז וסביבה סקרים נוספים; שינויי תוכנית; הפחתת זכויות בנייה מפות אגן ניקוז; קרבה לשמורות/מסדרונות אקולוגיים; סקר קרקע אם יש חשש לזיהום

הטבלה הזו עוזרת לקחת מונחים שנשמעים תכנוניים מאוד, ולתרגם אותם לשאלה שהמשקיע צריך לשאול: כמה זמן זה עלול לעכב, כמה זה עלול לעלות, ומה אני צריך לראות במסמכים לפני שאני מתקדם.

סיכום: השאלות שחייבים לענות עליהן לפני הרכישה

אם אחת מהנקודות הבאות לא סגורה, קשה לומר שהמימוש בשל:

  • איזו ועדה מוסמכת על הקרקע ומהו הסטטוס הנוכחי של התוכנית
  • מהן זכויות הבנייה הריאליות לפי התוכנית החלה
  • האם יש חיבור מתוכנן, מתוקצב ומבושל לביצוע – מים, ביוב, חשמל, ניקוז, כבישים ותקשורת
  • מהי עלות המימוש הכוללת, כולל היטלים וחיובים
  • מה עלול לעכב את המימוש בפועל ומי אחראי להסיר את החסם

במילים פשוטות, לא מספיק לדעת מה מותר לבנות. צריך להבין גם מה צריך לקרות כדי שאפשר יהיה לבנות בפועל.

FAQs

איך בודקים אם יש תוכנית מפורטת תקפה לקרקע?

כדי לבדוק אם קיימת תוכנית מפורטת תקפה לקרקע, התחילו עם מקורות מידע רשמיים. קודם כול, הוציאו נסח טאבו או תמצית טאבו כדי לזהות את הגוש והחלקה. אחר כך, בדקו במידע התכנוני של הרשות המקומית וב־GIS של מינהל התכנון אם יש תב״ע או תוכנית תקפה שחלה על הקרקע.

במקביל, כדאי לבקש תיק מידע מהוועדה המקומית. אחר כך עברו על תשריטי התוכניות ועל נספחי התשתיות, כדי לוודא שהמידע אכן תואם את מצב הקרקע בשטח ושיש אפשרות לפיתוח או לחיבור בפועל.

איך יודעים אם התשתיות לקרקע אכן מתוקצבות?

כדי לדעת אם התשתיות לקרקע אכן מתוקצבות, לא מספיק להסתפק במשפט כללי כמו "יש תשתיות". צריך לבדוק שיש תוכנית תשתית מאושרת בוועדה המקומית, למשל בנספחי התשתיות, ושזה כולל גם ביוב ו-ניקוז שמתאימים לקרקע ולתכנון שלה.

מעבר לזה, כדאי לבקש תיק מידע או אישור בכתב מהתאגיד הרלוונטי לגבי יכולת החיבור והקיבולת ברשת. במקביל, בודקים שהמסמכים הסטטוטוריים תואמים זה לזה, ושאין רצועות תשתית או זכויות מעבר שעלולות לצמצם את הזכויות בקרקע.

מתי היטל השבחה עלול לפגוע בתשואה?

היטל השבחה יכול לפגוע בתשואה כשהוא לא נכנס מראש לחישוב העלויות. בדרך כלל מדובר בחיוב של עד 50% מעליית ערך הקרקע אחרי אישור תוכנית.

הפגיעה מורגשת במיוחד בזמן מימוש הזכויות – למשל במכירה או בהגשת בקשה להיתר בנייה. אם גובה ההיטל לא ידוע מראש, הוא עלול לייצר חוסר ודאות ולכרסם ברווחיות של ההשקעה.

Related posts

רוצים להעמיק? קראו את המדריך המלא לקרקע להשקעה — הזדמנויות, בדיקות ותהליך הרכישה בקליימקס.

כתבות נוספות

רשימת בדיקה: תחבורה ותשתיות לפני עסקת קרקע
תחנות מטרו ומחירי קרקע: ניתוח אזורי מרכז
7 גורמים שמחברים דיור יעד ושווי קרקע
איך בודקים ערך עתידי לקרקע במרכז ישראל

פרויקטים Premium בשיווק

גבעת הפרחים נתניה
מתחם בן יהודה צפון – כפר סבא: עתודת הקרקע האחרונה בעיר והזדמנות השקעה נדירה
נוף ירקון דרך הים הוד השרון
מתחם 8 בגדרה
קרקע להשקעה בהוד השרון – שביל התפוזים
תמ”א 70 בראשון לציון
פרויקט מערב קרית אתא – תוכנית כ 450 ב
סובב הדסה עין כרם ירושלים
קרקע להשקעה בהוד השרון – פרויקט הר 1202
עיר ימים חדרה
קרקע להשקעה בחולון – פרויקט ח-500

מה מספר הטלפון שלך?

יש לנו את הקרקע הכי מתקדמת בארץ
והיא רגע לפני עליית מחירים!
השאירו פרטים למידע נוסף
דילוג לתוכן
