איך שינויי תכנון משפיעים על שווי קרקע

תוכן עניינים

השורה התחתונה: שווי קרקע נקבע קודם לפי הזכויות, ורק אחר כך לפי הגודל. אני מסתכל קודם על שלב התכנון, על הייעוד, ועל מה אפשר לבנות בפועל. זה מה שיוצר פערים של עשרות עד מאות אחוזים בין חלקות דומות.

אם אני רוצה לבדוק קרקע בלי לטעות, אני מתחיל מ־4 שאלות פשוטות:

  • מה הייעוד היום: חקלאי, מגורים, מסחר או משהו אחר
  • באיזה שלב התוכנית נמצאת: מדיניות, הפקדה, אישור, או זכויות שאפשר לממש
  • כמה מההשבחה נשאר נטו: אחרי היטל השבחה, פיתוח, יועצים ומימון
  • האם יש מסמכים רשמיים: תשריט, תקנון, טבלת זכויות ופרסום סטטוטורי

הנקודה הכי חשובה היא זו: לא כל שינוי תכנוני שווה אותו דבר.
מסמך מדיניות יכול להשפיע מעט. תוכנית מופקדת כבר מזיזה את רמת הסיכון. תוכנית מאושרת משנה את התמחור בצורה הרבה יותר חדה. ובמקרים רבים, היטל השבחה של 50% מעליית השווי חותך חלק גדול מהרווח.

דוגמה פשוטה: אם קרקע עלתה מ־₪1,500,000 ל־₪2,400,000, ההשבחה היא ₪900,000. ההיטל יכול להגיע לכ־₪450,000 לפני עלויות נוספות. כלומר, הפער בין עליית שווי על הנייר לבין כסף שנשאר בפועל יכול להיות גדול מאוד.

כמי שקורא עסקאות כאלה, אני לא מסתפק בהבטחות, בכותרות או בדיבורים. אני בודק מה אושר, מה בתוקף, ומה עוד תקוע בדרך. ואם מדובר בקרקע שמשווקת דרך קליימקס נדל״ן, צריך לציין במפורש: השבחה בטווח של 3–8 שנים בלבד.

מה בודקים למה זה משנה
ייעוד הקרקע קובע מה מותר לעשות עם הקרקע
שלב התכנון קובע את רמת הסיכון ואת המחיר
זכויות בנייה משפיעות ישירות על השווי
היטל השבחה מקטין את הרווח נטו
מסמכים רשמיים מבדילים בין ציפייה לזכות קיימת

בהמשך, אני מרכז את העקרונות שצריך לבדוק לפני שמנסים לתמחר קרקע או להבין אם שינוי תכנוני אכן שינה את השווי.

איך לזהות את שלב התכנון לפני שמעריכים שווי

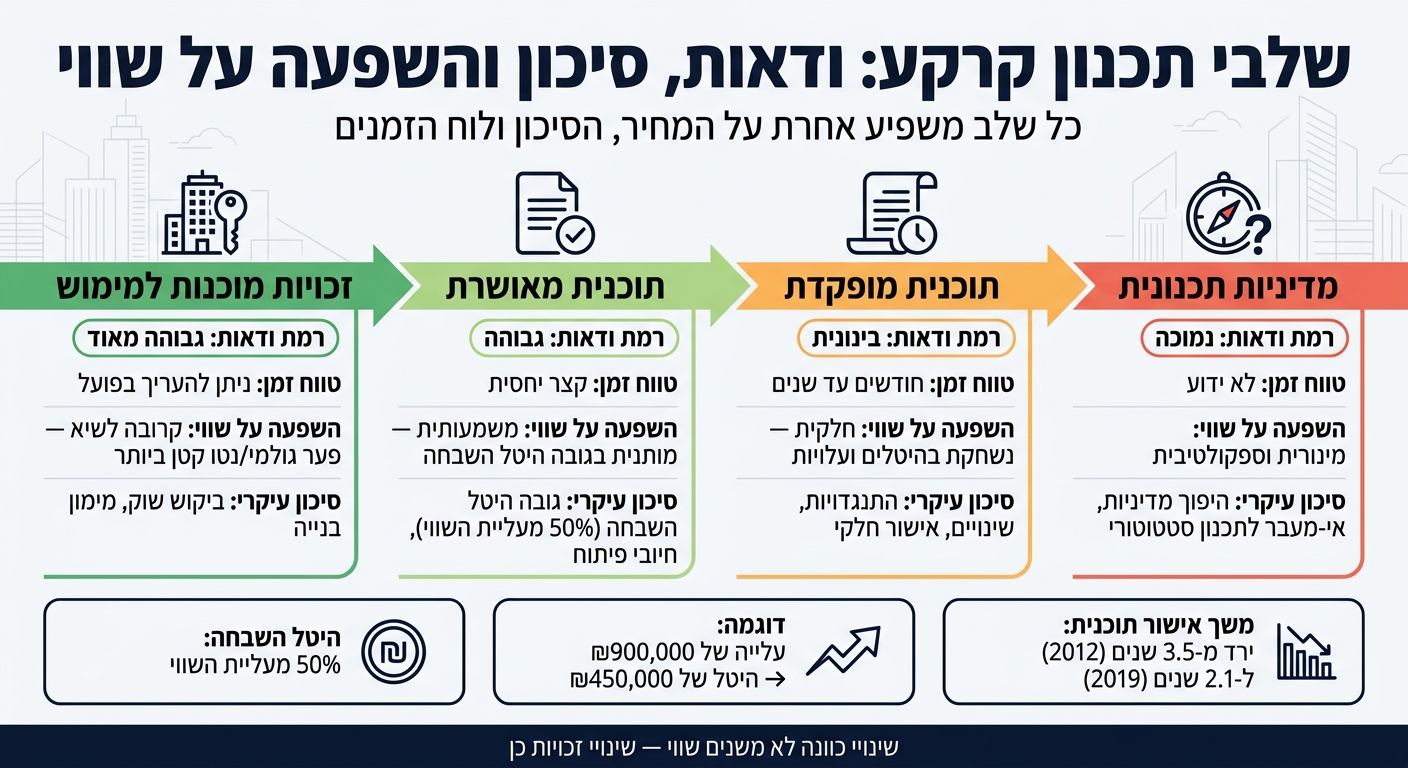

שלבי תכנון קרקע: ודאות, סיכון והשפעה על שווי

שלבי תכנון קרקע: ודאות, סיכון והשפעה על שווי

לפני שמדברים על עליית ערך, צריך לעצור על שאלה אחת: באיזה שלב תכנוני הקרקע נמצאת עכשיו? זה הסינון הראשון. בלי התשובה הזו, כל ניסיון להעריך שווי נשען על בסיס חלש.

מדיניות לעומת תוכנית סטטוטורית לעומת זכויות מאושרות

שלושת השלבים האלה נשמעים דומים, אבל בפועל יש ביניהם פער גדול. מסמך מדיניות – למשל תוכנית מתאר כוללנית או מסמך חזון עירוני – מציג כיוון עתידי רחב. זה עדיין לא מייצר זכות קנויה, אלא רק מלמד לאן התכנון עשוי ללכת.

תוכנית סטטוטורית היא כבר שלב אחר לגמרי. זה מסמך פורמלי שעבר הליך לפי חוק התכנון והבנייה, ויש לו מספר תוכנית. כאן כבר רואים הגדרות כמו ייעוד הקרקע, זכויות בנייה ותנאים שחלים על חלקה מסוימת.

מעל זה נמצאות זכויות מאושרות ומפורטות. זה השלב שבו קיימת תוכנית מפורטת בתוקף, עם הוראות שמאפשרות לקדם בפועל בקשה להיתר בנייה.

הטעות הכי נפוצה? להתייחס לכל השלבים כאילו הם נותנים אותה רמת ודאות. זה פשוט לא אותו דבר. מסמך מדיניות משקף פוטנציאל, אבל עם אי-ודאות גבוהה. תוכנית מאושרת עם זכויות מפורטות כבר משפיעה בצורה הרבה יותר ישירה על המחיר למ"ר.

אילו מסמכים לקרוא קודם

כשבודקים קרקע, כדאי לעבוד לפי סדר ברור. מתחילים בנסח הטאבו כדי לאמת את פרטי החלקה. משם עוברים לייעוד הקרקע הנוכחי. אחר כך מחפשים את מספר התוכנית שחלה על המגרש ואת הסטטוס שלה – האם היא מופקדת, מאושרת, בתוקף, או בכלל עדיין בשלב של כוונה תכנונית.

רק אחרי זה נכנסים לעומק: קוראים את טבלת הזכויות, את התקנון ואת התשריט יחד, לא כל אחד לבד. הרבה אנשים מתייחסים לתשריט כמו אל מפה כללית, אבל זה הרבה מעבר לזה. הוא חלק מהותי מהתוכנית, והוא עוזר להבין אילו זכויות נקבעו ובאיזה שטח.

כדאי לבדוק גם אם התוכנית כבר מפורטת מספיק כדי לאפשר הוצאת היתר בנייה ישירות, או שיש צורך בתוכנית מפורטת נוספת. ואם במגרשים סמוכים כבר הוצאו היתרים מכוח אותה תוכנית, זה נותן סימן בשטח שהתוכנית בשלה יותר לביצוע.

מה כל שלב אומר על סיכון ועל לוח זמנים

שלב תכנוני רמת ודאות טווח זמן משוער סיכון עיקרי
מדיניות כללית / כוונה תכנונית נמוכה לא ידוע הכיוון עשוי להשתנות
תוכנית מופקדת בינונית חודשים עד שנים התנגדויות ושינויים אפשריים
תוכנית מאושרת / בתוקף גבוהה יותר קצר יחסית עדיין נדרשים היתרים ותנאים
זכויות מפורטות וישימות הגבוהה ביותר ניתן להעריך בפועל ייתכנו אישורים נלווים ומגבלות ספציפיות

ככל שנמצאים בשלב מוקדם יותר, כך לוח הזמנים נוטה להתארך ואי-הוודאות גדלה. זה לב העניין. לפי דוח מבקר המדינה, משך הטיפול הממוצע באישור תוכנית ירד מ-3.5 שנים בשנת 2012 ל-2.1 שנים בשנת 2019. ועדיין, גם היום זה תהליך שעלול להימשך שנים. לכן שלב התוכנית הוא המשתנה הראשון שמשפיע גם על רמת הוודאות וגם על השווי שהשוק מוכן לשלם.

אירועי התכנון שמשנים שווי קרקע בצורה המשמעותית ביותר

אחרי שמזהים את שלב התכנון, השלב הבא הוא להבין איזה אירוע תכנוני מזיז בפועל את המחיר. לא כל שינוי בתכנון יוצר אותה השפעה. ההבדל נובע משאלה די פשוטה: עד כמה השינוי מגדיל את הוודאות לגבי השימוש העתידי בקרקע.

שינוי ייעוד קרקע

ברוב המקרים, זה האירוע שיוצר את הקפיצה הכי חדה בשווי. דוח ועדת הכנסת בנושא היטל השבחה מציג דוגמה שבה שווי קרקע עלה מ־₪300 ל־₪1,600 ליחידה לאחר שינוי ייעוד למגורים. זה הרגע שבו קרקע עוברת ממצב של "אולי בעתיד" לזכויות שאפשר לתמחר בפועל – ולכן גם לשווי שוק ברור יותר.

יש כאן גם צד פחות זוהר. שינוי ייעוד לא מגיע לבד. לא פעם הוא כולל חובות ציבוריות כמו הקצאת שטחים לצורכי ציבור, שטחים פתוחים ותשתיות. בפועל, הדרישות האלה מקטינות את השטח הניתן לניצול נטו, ולכן גם את הרווח שאפשר להפיק מהקרקע.

ועדיין, לא כל עליית שווי נולדת משינוי ייעוד. לפעמים מה שעושה את ההבדל הוא דווקא תוספת זכויות.

תוספת זכויות בנייה ואישור תוכנית מפורטת

אישור תוכנית מפורטת (תב"ע) הוא אחד האירועים הישירים ביותר מבחינת השפעה על שווי הקרקע, כי הוא זה שמתרגם זכויות תכנוניות לשווי שאפשר לחשב. ניתוחי שוק מראים כי אישור כזה יכול להוביל לעלייה של כ־200% במחיר הקרקע, בעוד שתוכנית מתאר כוללנית משפיעה מעט מאוד על המחיר, משום שהיא לא מקנה זכויות מימוש.

גם תוספת זכויות בנייה משפיעה ישר על המספרים. אחוזי בנייה גבוהים יותר, קומות נוספות או עוד יחידות דיור משנים את הערך השיורי שהיזם מוכן לשלם. במילים פשוטות: אם אפשר לבנות יותר, הקרקע שווה יותר. אפילו תוספת של יחידת דיור אחת על מגרש נחשבת השבחה לצורך חישוב היטל השבחה.

אבל חשוב לא להסתנוור מהמספר על הנייר. דרישות חניה, שטחי ציבור ותנאים טכניים יכולים לצמצם את היכולת לנצל בפועל את הזכויות שאושרו.

הקלות, שימוש חורג וסטיות נקודתיות

כאן מדובר באישורים נקודתיים יותר, שמאפשרים שימוש או בנייה שלא תואמים לגמרי את התוכנית הבסיסית. הקלה יכולה לכלול, למשל, הגדלה קלה של אחוזי הבנייה או הפחתת קווי בניין. שימוש חורג מאפשר שימוש שלא תואם את הייעוד הרשמי – למשל, שימוש משרדי בשטח שמיועד למגורים – לתקופה מוגבלת, ולעיתים עם אפשרות חידוש.

זה כבר שינוי תכנוני חלש יותר. כן, יכולה להיות לו השפעה על הערך, אבל לרוב היא מוגבלת ופחות צפויה לעומת שינוי סטטוטורי מלא. גם במקרה של הקלה או שימוש חורג עשוי לחול היטל השבחה, אם נוצרה השבחה בפועל.

לכן, כשבודקים קרקע שחלק מהשווי שלה נשען על אישורים כאלה, כדאי לבדוק כמה דברים בסיסיים:

  • מה תוקף האישור
  • האם אפשר לחדש אותו
  • מה עלות היטל ההשבחה שנלווית אליו

אבל לפני שמחשבים את הרווח נטו, צריך לנכות היטלים, הוצאות ותנאי מימוש.

איך מודדים את הרווח נטו, לא רק את עליית השווי הגולמית

עליית שווי על הנייר עדיין לא שווה רווח. מה שקובע הוא כמה כסף נשאר אחרי היטל, הוצאות ומימון. לכן, אחרי שבודקים בכמה הקרקע עלתה, צריך לשאול שאלה פשוטה: כמה מזה נשאר אצלכם בפועל?

היטל השבחה ושומת לפני-ואחרי

היטל השבחה הוא תשלום לוועדה המקומית, שנגבה כשפעולה תכנונית – למשל אישור תוכנית, הקלה או שימוש חורג – מעלה את שווי הקרקע. ברוב המקרים, ההיטל עומד על 50% מעליית השווי שנוצרה בעקבות ההחלטה התכנונית, בכפוף לניכויים ולהתאמות במקרים המתאימים.

איך מחשבים את זה? באמצעות שומת לפני-ואחרי. שמאי בודק מה היה שווי הקרקע לפני אישור התוכנית, ומהו השווי אחריה. הפער בין שני הסכומים הוא סכום ההשבחה, וההיטל הוא בדרך כלל מחצית מהפער הזה.

דוגמה פשוטה: אם קרקע במרכז הארץ הייתה שווה ₪1,500,000 לפני אישור זכויות מגורים, ואחר כך שווה ₪2,400,000 – ההשבחה היא ₪900,000. במקרה כזה, היטל ההשבחה יהיה כ־₪450,000.

עוד נקודה שחשוב לשים לב אליה: ההיטל לא משולם ביום שבו התוכנית מאושרת. התשלום מגיע במועד מימוש הזכויות, למשל בעת מכירת הקרקע או בעת הגשת בקשה להיתר בנייה.

עלויות נוספות שמקטינות את הרווח

היטל השבחה הוא רק חלק מהתמונה. יש עוד הוצאות שיכולות לאכול חלק לא קטן מהרווח, ולכן כדאי להביא אותן בחשבון כבר בשלב הרכישה, לא בדיעבד.

  • שכר טרחה, יועצים ומימון יכולים להצטבר לסכומים לא קטנים.
  • חיובי פיתוח ותשתיות – כמו השתתפות בסלילת דרכים, תשתיות ושטחי ציבור – יחד עם מימון בנקאי והחזקת הקרקע לאורך זמן, שוחקים את התשואה.

טבלת השוואה: שלבי תוכנית, ודאות, השפעה נטו על שווי וסיכון עיקרי

שלב תכנוני רמת ודאות השפעה נטו על שווי סיכון עיקרי
מדיניות תכנונית (לא מחייבת) נמוכה–בינונית מינורית וספקולטיבית היפוך מדיניות, אי-מעבר לתכנון סטטוטורי
תוכנית בהכנה / בהפקדה בינונית חלקית – חלק גדול נשחק בהיטלים ועלויות שינוי תוכנית, התנגדויות, אישור חלקי
תוכנית מאושרת גבוהה משמעותית – אך מותנית בגובה היטל ההשבחה וחובות תשתית גובה היטל השבחה, חיובי פיתוח
זכויות מוכנות למימוש גבוהה מאוד קרובה לשיא – הפער בין גולמי לנטו הוא הקטן ביותר ביקוש שוק, מימון בנייה

המספרים יכולים להפתיע. עליית שווי גולמית של ₪600,000 לדונם עשויה להצטמצם לרווח נטו של ₪165,000 בלבד, אחרי היטל השבחה, עלויות תכנון ומשפט, מימון ותשתיות. במילים אחרות, הפער בין מה שנראה טוב על הנייר לבין מה שנשאר בכיס יכול להיות חד מאוד.

לכן, לפני כל החלטת השקעה, נכון לבנות תחזית מלאה שלוקחת בחשבון את כל שכבות העלות האלה.

אחרי חישוב הנטו, עוברים לבדוק אילו סימנים בשטח מעידים שהתהליך התכנוני מתקדם.

סימנים שעשויים להעיד על התקדמות תכנונית ועליית ערך עתידית

סימנים חיוביים שמקטינים את אי-הוודאות

אחרי שמזהים את שלב התכנון, צריך לבדוק אילו סימנים באמת מורידים אי-ודאות. לא כל עדכון שווה משהו, ולא כל דיבור בשוק אומר שהקרקע קרובה למימוש.

הסימנים המרכזיים הם הפקדה, אישור ופרסום ברשומות, שינוי ייעוד רשמי, תוספת זכויות בנייה, והתאמה למדיניות מחוזית או ארצית. כל צעד כזה מצמצם את המרחק בין כוונה כללית לבין זכות מאושרת, ולכן הוא עשוי לתמוך בעליית ערך.

ציפייה עשויה להשפיע על המחיר, אך אינה תחליף לזכויות מאושרות.

זה ההבדל שחשוב להבין: ציפייה יכולה להזיז שיח. זכויות מאושרות משנות את תמונת הסיכון. לכן, לא כל סימן שווה אותו דבר. רק מסמכים רשמיים ואישורים סטטוטוריים משנים את מצב הדברים בפועל.

איך לעקוב אחרי התקדמות בלי לפרש יתר על המידה

הצהרות של נבחרי ציבור, כתבות בעיתונות ודיונים ראשוניים לא מעידים, כשלעצמם, על שינוי בזכויות. הם יכולים להצדיק מעקב, אבל לא תמחור מחדש של הקרקע. זה פיתוי מוכר: לקרוא כותרת אופטימית ולחשוב שהשווי כבר השתנה. בפועל, זה לא מספיק.

המעקב צריך להתבסס רק על פרסומים רשמיים:

  • ייזום
  • הפקדה
  • התנגדויות
  • החלטה
  • אישור
  • פרסום

הכלל כאן פשוט: שינויי כוונה לא משנים שווי; שינויי זכויות כן. אם אין שינוי בזכויות, אין בסיס לתמחור מחדש. מאותו שלב, המעקב צריך לעבור מדיבורים לפעולות תכנוניות מתועדות.

נקודות מפתח לקריאה נכונה של שינויי תכנון

כדי לקרוא שינויי תכנון נכון, מתחילים תמיד מביצוע בדיקות לפני רכישת קרקע חקלאית וזיהוי שלב התכנון: האם מדובר ברעיון, בתוכנית מופקדת, בתוכנית מאושרת או בהיתר בנייה. אחר כך בודקים את הזכויות ואת רמת הוודאות, ולא מסתפקים רק בגודל המגרש.

בשלב הבא מחשבים רווח נטו, לא רק עליית שווי על הנייר. זה אומר להביא בחשבון היטל השבחה, עלויות פיתוח ועלויות מימון. במקביל, עוקבים אחרי אבני דרך סטטוטוריות ולא אחרי שמועות, כי שם נמצא המידע שמשפיע בפועל על רמת הסיכון ועל קבלת ההחלטות.

FAQs

איך בודקים אם תוכנית בתוקף?

כדי לבדוק אם תוכנית נמצאת בתוקף משפטי מחייב, צריך לוודא שהיא פורסמה ברשומות או בעיתונות המקומית, ושעברו 15 ימים ממועד הפרסום.

לבדיקה יסודית, פונים למוסדות התכנון הרלוונטיים או בודקים במערכת GovMap. כדאי גם לעיין בתיק מידע תכנוני, בתשריטים ובתקנון, כדי לוודא שהקרקע אכן כלולה בתוכנית המאושרת.

מתי כדאי לעדכן הערכת שווי לקרקע?

כדאי לעדכן את הערכת השווי של הקרקע בכל שלב מהותי בתהליך התכנוני. כך אפשר לקבל החלטות על בסיס נתונים עדכניים, ולא להישען על מחיר שנבנה בעיקר מהנחות.

מועדים מרכזיים לעדכון שמאות לפי תקן 22:

  • כשמופיעים סימנים ראשונים לפוטנציאל פיתוח
  • כשהתוכנית מתקדמת לשלב ההפקדה
  • מיד אחרי אישור תכנוני סופי, שמקנה זכויות בנייה בפועל

בפועל, כל אחד מהשלבים האלה משנה את רמת הוודאות סביב הקרקע. וזה בדיוק מה שמשפיע על השווי. ככל שהתכנון מתקדם, יש פחות מקום להערכות כלליות ויותר מקום לבחינה שמאית מדויקת.

איך יודעים אם ההשבחה תישאר רווחית נטו?

כדי לבדוק אם ההשבחה תישאר רווחית נטו, לא מספיק להסתכל על השווי התיאורטי של הקרקע "על הנייר". צריך לקחת את הרווח הצפוי, ואז להפחית ממנו את כל העלויות ואת מרווח הסיכון.

לכן, הבסיס לבדיקה צריך להיות דו"ח שמאות בתקן 22. הדו"ח הזה עוזר לראות את התמונה כמו שהיא, לא כמו שהיינו רוצים שתהיה. מראש צריך לחשב היטל השבחה, מיסוי, הוצאות פיתוח, אגרות, שכר טרחה ועלויות החזקה.

מעבר לזה, יש עוד דברים שלא כדאי לטאטא הצידה: הפקעות, הוצאות לא צפויות ועיכובים בלוחות הזמנים. לפעמים דווקא הסעיפים האלה, שנראים קטנים בשלב הראשון, הם מה שמכריע אם העסקה נשארת כדאית או נשחקת בדרך.

Related posts

כתבות נוספות

רשימת בדיקה: תחבורה ותשתיות לפני עסקת קרקע
תחנות מטרו ומחירי קרקע: ניתוח אזורי מרכז
7 גורמים שמחברים דיור יעד ושווי קרקע
איך בודקים ערך עתידי לקרקע במרכז ישראל

פרויקטים Premium בשיווק

גבעת הפרחים נתניה
מתחם בן יהודה צפון – כפר סבא: עתודת הקרקע האחרונה בעיר והזדמנות השקעה נדירה
נוף ירקון דרך הים הוד השרון
מתחם 8 בגדרה
קרקע להשקעה בהוד השרון – שביל התפוזים
תמ”א 70 בראשון לציון
פרויקט מערב קרית אתא – תוכנית כ 450 ב
סובב הדסה עין כרם ירושלים
קרקע להשקעה בהוד השרון – פרויקט הר 1202
עיר ימים חדרה
קרקע להשקעה בחולון – פרויקט ח-500

מה מספר הטלפון שלך?

יש לנו את הקרקע הכי מתקדמת בארץ
והיא רגע לפני עליית מחירים!
השאירו פרטים למידע נוסף
דילוג לתוכן
