מדריך למשקיעים: איך לקרוא תסקיר השפעה על הסביבה

תוכן עניינים

אם יש תסקיר, אני לא שואל רק "מה כתוב בו" – אני שואל אם הוא עלול לעכב, לייקר או לצמצם את העסקה.
בפועל, זה מסמך שיכול להשפיע על האישור, משך ההליך ו-שווי הקרקע. בישראל, הכנה ואישור של תסקיר עשויים להימשך בערך 18 חודשים עד 3 שנים, ולכן גם עיכוב אחד עלול לשנות את כל החישוב.

לפני שאני נכנס לעסקה, אני בודק מיד:

  • האם בכלל יש חובת תסקיר
  • באיזה שלב הוא נמצא: טיוטה, התנגדויות ציבור, או גרסה מאושרת
  • מה רמת הפגיעה: נמוכה, בינונית, גבוהה או כזו שעלולה להפיל את התכנית
  • האם יש חלופת אפס שמוצגת כעדיפה
  • אילו תנאים יחייבו את היזם: ניטור, מרחקי הפרדה, ניקוי קרקע, מחסומי רעש ועוד
  • האם יש סיכון לצמצום זכויות או לתכנון מחדש

מה אני לוקח מהמסמך הזה בפשטות?

  • פרק המצב הקיים מראה לי מגבלות בשטח
  • פרק החלופות מראה לי אם יש בעיה עם עצם הפרויקט
  • פרק ההשפעות מראה לי את רמת הסיכון
  • פרק התנאים מראה לי את המחיר בפועל
מה אני בודק למה זה חשוב לי
רגישות השטח עלולה להביא למגבלות ותנאים
חלופת האפס עלולה לרמוז על קושי באישור
חומרת ההשפעות משפיעה על זמן, עלות וזכויות
תנאים מחייבים נכנסים ישר למודל הכלכלי
צורך בבדיקות נוספות מוסיף זמן והוצאה

בשורה התחתונה, אני לא קורא תסקיר כדי "להבין את הסביבה" בלבד. אני קורא אותו כדי להבין אם הקרקע עדיין עומדת במבחן סיכון מול תשואה.

התפקיד המשפטי והתכנוני של התסקיר בישראל

מזווית של משקיע, השאלה היא לא רק אם יש תסקיר, אלא מה הוא עושה לתכנית: עוצר אותה או דוחף אותה קדימה. בפועל, תסקיר הוא תנאי סף לאישור התכנית ולהמשך ההשקעה. לפי חוק התכנון והבנייה, תשכ"ה-1965, ותקנות התכנון והבנייה (תסקירי השפעה על הסביבה), תשס"ג-2003, תכנית שחלה עליה חובת תסקיר לא תתקדם לאישור, והיתרי בנייה לא יינתנו עד שהתסקיר יוגש, ייבדק ויאושר בידי הוועדה המחוזית.

אם לא עומדים בדרישה הזו, ההליך עלול להיעצר, להיכנס לסבב תיקונים, ובחלק מהמקרים גם להידחות.

מתי תכנית צפויה לדרוש תסקיר

יש פרויקטים שבהם החובה לתסקיר חלה אוטומטית. למשל: תחנות כוח, נמלי תעופה, נמלי ים, מרינות, בתי זיקוק, אתרי פסולת מסוכנת ופרויקטים של ייבוש ים או אגם. אלה קבועים בתקנות, ולכן לרשות התכנונית אין שיקול דעת בשאלה אם צריך תסקיר.

לצד זה, הוועדה המחוזית יכולה לדרוש תסקיר גם מכוח שיקול דעתה, כשיש חשש להשפעה סביבתית מהותית. זה יכול לקרות, למשל, באזורי תעשייה עם פעילות מזהמת, בקווי מתח גבוה, במרכזים מסחריים גדולים, באתרי כרייה או מחצבה, ובתכניות שצמודות לחוף הים או לנחלים. לפני החלטה כזו, הוועדה חייבת לשמוע קודם את עמדת היועץ הסביבתי המוסמך.

זו נקודה חשובה: ההבחנה בין חובה אוטומטית לבין דרישה לפי שיקול דעת עוזרת להבין אם מדובר בסיכון תכנוני שמובנה בתוך הפרויקט, או במשהו שאולי אפשר לצמצם בהמשך.

סוג הפרויקט חובת תסקיר
תחנות כוח / בתי זיקוק חובה (תקנה 1)
אתרי פסולת מסוכנת חובה (תקנה 1)
מרכזים מסחריים גדולים שיקול דעת (תקנה 2)
סמיכות לחוף / נחל שיקול דעת (תקנה 2)

מי מכין את התסקיר ומי בודק אותו

את התסקיר מכין יזם הפרויקט, בדרך כלל בעזרת יועצים סביבתיים. אחרי ההגשה, הוועדה המחוזית לתכנון ובנייה בוחנת אותו, יחד עם המשרד להגנת הסביבה, ולעיתים גם משרד הבריאות – בעיקר כשיש השפעה אפשרית על בריאות הציבור.

אחרי שהתסקיר מוגש, הוא פתוח לעיון הציבור למשך 30 יום לפחות, ובזמן הזה אפשר להגיש התנגדויות. לכן, לפני כל החלטת השקעה, כדאי לבדוק באיזה שלב המסמך נמצא: האם זו טיוטה ראשונית, גרסה שהוגשה להתנגדויות הציבור, או מסמך סופי שאושר. כל שלב כזה משקף רמת סיכון תכנוני אחרת.

מכאן אפשר לעבור למבנה התסקיר עצמו, ולראות איפה בדרך כלל מסתתרים סימני האזהרה.

מבנה התסקיר: פרקים ומונחים שכל משקיע צריך להכיר

כדי לקרוא תסקיר נכון, צריך לדעת איפה הסיכונים באמת מתחבאים. תסקיר השפעה על הסביבה בנוי לפי מבנה קבוע של חמישה פרקים, בהתאם לתקנות התכנון והבנייה. כשמכירים את המבנה הזה, קל יותר לאתר מהר סעיפים שמאותתים על סיכון תכנוני. אבל זה לא נגמר בכותרות. צריך להבין מה כל פרק אומר בפועל, ואיפה נמצאים הסימנים שיכולים לשנות את התמונה.

פרקי התסקיר ומה כל אחד מהם מכסה

פרק א’ מציג את המצב הסביבתי הקיים: צמחייה, בעלי חיים ונוף. זה הבסיס. בלי להבין מה יש בשטח לפני תחילת הפרויקט, אי אפשר להבין מה עלול להיפגע.

פרק ב’ בוחן חלופות. כאן נכנסים מיקומים אחרים, טכנולוגיות שונות, ובעיקר חלופת האפס – כלומר, אי-ביצוע הפרויקט. זה אחד המקומות הראשונים ששווה לעצור עליהם.

פרק ג’ מתאר את פעילות הפרויקט בכל שלב: בנייה, הפעלה ופירוק. במילים פשוטות, זה החלק שמסביר מה עומד לקרות בשטח ובאיזה שלב.

פרק ד’ עוסק בהשפעות הסביבתיות הצפויות, כמו זיהום, רעש, שימוש במשאבים והשפעות נוספות. כאן לרוב מתחילים לראות אם מדובר בקושי נקודתי או בבעיה כבדה יותר.

פרק ה’ קובע את אמצעי ההפחתה ואת הדרישות המחייבות בתכנית. זה כבר לא חלק תיאורי בלבד. זה הפרק שממנו עלולות לצאת מגבלות שיחייבו את היזם בהמשך.

אחרי שמבינים את מבנה הדוח, מגיע השלב הבא: לזהות את המונחים שמאותתים על סיכון תכנוני.

מונחים מרכזיים שמסמנים סיכון תכנוני

חלופת האפס – אם הדוח מציג אי-ביצוע הפרויקט כאפשרות עדיפה מבחינה סביבתית, הסיכון לדחיית התכנית עולה באופן חד.

השפעה מהותית – זהו סף משפטי שמחייב בדיקה עמוקה יותר, ועלול להוביל לצמצום היקף הבנייה או לדחיית הפרויקט.

אזור רגיש סביבתית, כמו חוף, נחל או שמורת טבע – מוריד את הסף להשפעה מהותית ומגדיל את הסיכוי לתנאים מגבילים.

חומרים מסוכנים או זיהום קרקע – יכולים להצביע על חבות לניקוי קרקע, וגם על מגבלות תכנוניות נוספות. לפעמים זה נראה כמו פרט טכני, אבל בפועל זה סעיף שיכול לייקר מאוד את הדרך.

השפעות מצטברות – מדובר בהשפעה משולבת של כמה פרויקטים סמוכים. גם אם כל פרויקט לבדו נראה בעל השפעה נמוכה, החיבור ביניהם עלול להביא לדרישות מחמירות יותר.

תנאים מחייבים שמופיעים בפרק ה’ הופכים להוראות מחייבות בתכנית, ולא ניתן לשנות אותם בלי הליך תכנוני חדש.

כעת אפשר לעבור לחלק שחשוב למשקיע: איך קוראים כל פרק, ומה צריך לזהות בו.

איך לקרוא כל פרק כמשקיע

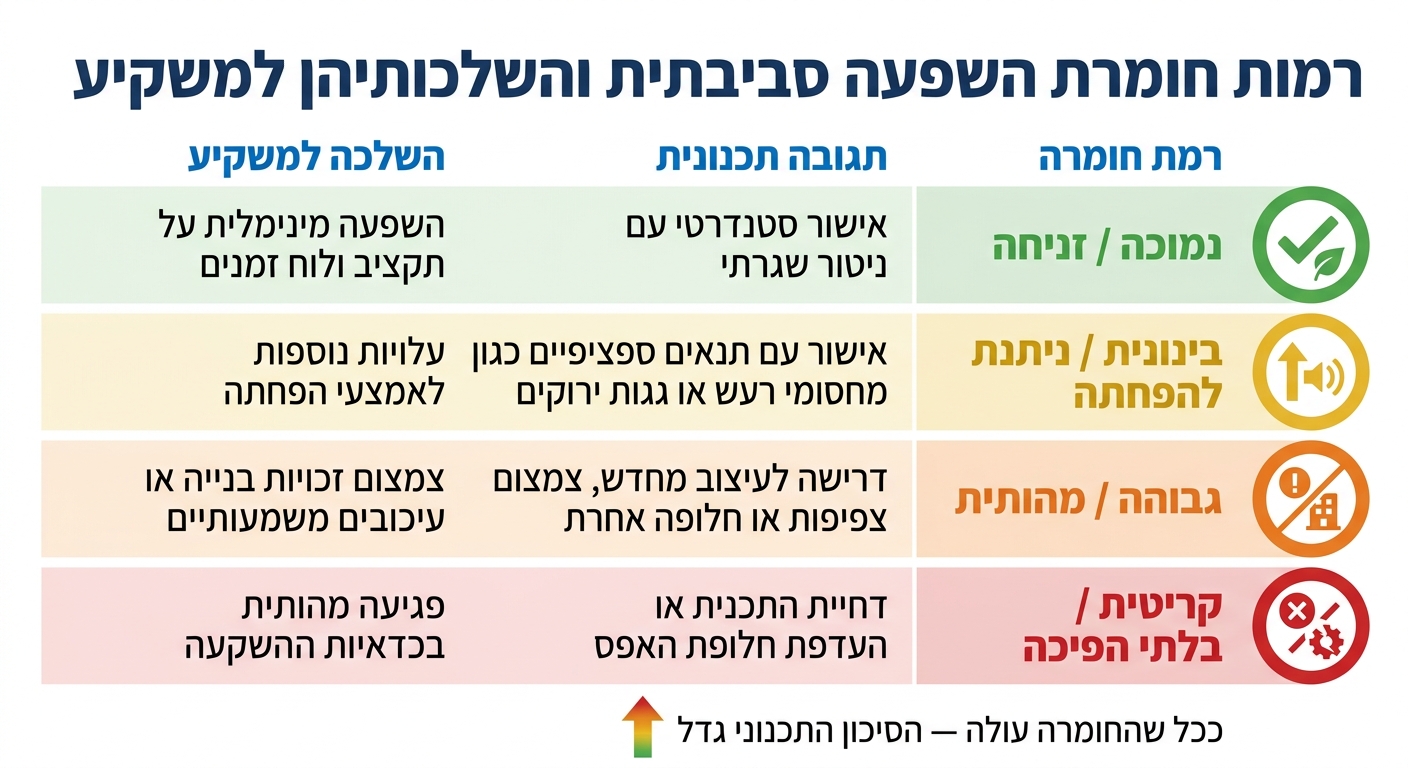

רמות חומרת השפעה סביבתית והשלכותיהן למשקיע

רמות חומרת השפעה סביבתית והשלכותיהן למשקיע

לא קוראים את התסקיר רק כדי להבין את הסביבה. קוראים אותו כדי לבדוק סיכון, זמן וכדאיות. אחרי שמבינים איך הדוח בנוי, צריך לעבור עליו דרך שלושה מסננים פשוטים: מה קיים, מה נפגע, ומה המחיר.

תנאי הבסיס, שימושי קרקע ואילוצים קיימים

פרק א’ מציג את מגבלות השטח עוד לפני התכנון. כאן כדאי לחפש כל דבר שעלול לצמצם את הזכויות בפועל: סמיכות לנחל, חוף, שמורת טבע, תשתיות, זיהום ומינים מוגנים. על הנייר זה אולי נראה כמו "רקע". בפועל, כל מגבלה כזו יכולה להקטין זכויות בנייה או להוסיף תנאים מחייבים.

שימו לב גם למפגעים קיימים, לתשתיות סמוכות ולמינים מוגנים. קווי מתח גבוה, מתקני טיפול בשפכים וצירי תחבורה כבדה עלולים לחייב מרווחי הפרדה. ומה זה אומר בשפה פשוטה? פחות שטח בנייה בפועל. אם הפרק מתעד מינים מוגנים או נוף ייחודי, הסיכוי לצמצום זכויות הבנייה עולה בצורה חדה.

מכאן עוברים לשאלה הבאה: האם יש חלופה שפוגעת פחות.

חלופות, ממצאי השפעה ורמות חומרה

בפרק ב’ בדקו אם התסקיר כולל בחינה אמיתית של חלופות, כולל חלופת האפס. אם חלופת האפס מוצגת כפתרון עדיף מבחינה סביבתית, זה דגל אדום.

בפרק ד’ כדאי לדרג כל השפעה לפי החומרה שלה ולפי המשמעות התכנונית שלה. ככל שהחומרה עולה, כך גדל הסיכוי לעיצוב מחדש, לעיכוב או לירידה בכדאיות. כך נכון לקרוא את רמות החומרה:

רמת חומרת ההשפעה תגובה תכנונית השלכה למשקיע
נמוכה / זניחה אישור סטנדרטי עם ניטור שגרתי השפעה מינימלית על התקציב ולוח הזמנים
בינונית / ניתנת להפחתה אישור עם תנאים ספציפיים, כמו מחסומי רעש או גגות ירוקים עלויות נוספות לאמצעי הפחתה
גבוהה / מהותית דרישה לעיצוב מחדש, צמצום צפיפות או חלופה אחרת צמצום זכויות בנייה או עיכובים משמעותיים
קריטית / בלתי הפיכה דחיית התכנית או העדפה של חלופת האפס פגיעה מהותית בכדאיות ההשקעה

בנקודה הזאת המסמך כבר מפסיק להיות תיאורטי. כאן מתחילים לראות את הפגיעה בתקציב.

אמצעי הפחתה, ניטור ועלויות

פרק ה’ קובע בפועל את המחיר ואת מידת ההיתכנות. כל תנאי מחייב מייקר את הפרויקט, מצמצם את השטח הנטו ומשפיע ישירות על לוח הזמנים. לכן, כל תנאי כזה צריך להיכנס מראש למודל הכלכלי.

בחלק מהתסקירים יש דרישה ל-תכנית ניטור סביבתי מתמשך – מעקב ארוך טווח אחר איכות האוויר, הרעש או מי התהום. הדרישה הזו מוסיפה עלויות תפעול שוטפות ליזם. משקיע שלא מכניס את התנאים ואת הניטור לתמחור, בונה תשואה על הנחות שגויות.

מכאן כבר אפשר לבדוק אם המסקנות של התסקיר תומכות בהשקעה או שוחקות אותה.

ממצאים סביבתיים להחלטת השקעה

אחרי שעוברים על כל פרקי התסקיר, מגיעים לשאלה המרכזית: האם הממצאים מחזקים את ההשקעה, או דווקא מחלישים אותה? בשלב הזה, זו כבר לא רק שאלה תכנונית. זו שאלה כלכלית לגמרי: מה ההשפעה על השווי, על הזמן ועל היקף הזכויות?

רשימת בדיקה לפני התחייבות

לפני שמתחייבים לתהליך של השקעה בקרקע חקלאית בשלב תכנוני מוקדם, שווה לעצור ולעבור על חמש שאלות מפתח:

  • האם השטח רגיש סביבתית? קרבה לנחל, שמורת טבע או קרקע מזוהמת עלולה להגביל שימוש, ולעיתים גם לעכב או לעצור את התכנית.
  • האם אמצעי ההפחתה ישימים? לא פעם התסקיר לא עוצר את הפרויקט, אלא מוביל לאישור עם תנאים – אמצעי הפחתה וניטור. לכן צריך לבדוק אם העלויות האלה כבר נכנסו למודל הכלכלי.
  • האם ההשפעות עלולות לשנות את היקף הזכויות? השפעות בחומרה גבוהה עשויות לצמצם זכויות או לחייב תכנון מחדש.
  • האם צפויות בדיקות נוספות? אם פרק א’ מצביע על זיהום קרקע, ייתכן שתידרש בדיקה סביבתית משלימה. זה אומר עוד זמן, ועוד עלויות.
  • האם המסקנות תומכות בייעוד ובזכויות שהתכנית מבקשת? אם התסקיר מציג שחלופת האפס עדיפה, או שאין בו בחינה אמיתית של חלופות, זו כבר נורת אזהרה ברורה.

למה סקירה מקצועית חשובה

אם אפילו תשובה אחת ברשימה יוצאת שלילית, לא כדאי להסתפק בקריאה עצמאית. תסקיר הוא מסמך רב-תחומי. רק בדיקה סביבתית, משפטית וכלכלית יחד נותנת תמונה מלאה יותר לפני שמתחייבים.

נקודות מפתח

בסוף, כל הממצאים צריכים להתנקז לשורה אחת: האם העסקה עדיין עומדת במבחן סיכון-תשואה.

  • למשקיע, הסימנים שצריך לבדוק הם תנאי הבסיס, ניתוח החלופות, רמות חומרת ההשפעה והתנאים המחייבים.
  • כל אחד מהם משפיע ישירות על הזכויות, העלות, לוח הזמנים והאישור.
  • תסקיר שקוראים נכון הוא כלי לקבלת החלטה – לא מסמך שיושב בתיק.

FAQs

איך אדע מהר אם תסקיר הוא דגל אדום?

כדי לזהות מהר דגלים אדומים בתסקיר, שווה לבדוק שני דברים כבר בהתחלה: את היסטוריית הקרקע ואת ממצאי הסקר. לא צריך להסתבך. לפעמים הסימנים פשוט קופצים לעין.

סימני אזהרה בולטים כוללים שימושים מזהמים בעבר, כמו תחנות דלק, מפעלים כימיים, בסיסים צבאיים או אתרי פסולת. גם עיכובים משמעותיים באישור, או דחייה של תסקירים קודמים, צריכים להדליק נורה אדומה.

עוד נקודה שחשוב לשים לב אליה: היעדר דוחות סביבתיים מקיפים, או סירוב להציג אותם. זה לא עניין שולי. אי־עמידה בדרישות עלולה לעכב את הפרויקט ואף לפגוע בהיתרי הבנייה.

מה המשמעות של חלופת האפס עבורי כמשקיע?

חלופת האפס בודקת מה יקרה לקרקע אם הפרויקט לא ייצא לפועל. מבחינתך כמשקיע, זה כלי בקרה חשוב בתוך תסקיר ההשפעה על הסביבה.

בפועל, היא עוזרת לך לראות אם מציגים את הפרויקט כאילו הוא האפשרות היחידה, או שיש גם מציאות אחרת שצריך להביא בחשבון. זה חשוב, כי כשבודקים גם את המצב בלי הפרויקט, קל יותר להבין עד כמה התכנון נעשה ברצינות, ועד כמה יש כאן חשיבה מסודרת.

בשורה התחתונה, חלופת האפס היא חלק מניהול סיכונים והגנה על ההשקעה שלך.

מתי צריך לערב בדיקה מקצועית נוספת?

כדאי לערב בדיקה מקצועית נוספת לפני רכישת הקרקע וגם בנקודות קריטיות לאורך התהליך, כדי לצמצם סיכונים תכנוניים ומשפטיים.

בשלב הראשון נדרשת בדיקת נאותות, שכוללת גם סקירה היסטורית (Phase 1). המטרה כאן פשוטה: לבדוק אם היו בעבר שימושים במגרש שעלולים לרמוז על זיהום קרקע או מי תהום.

אם עולה חשד לזיהום – למשל בגלל ריחות כימיים או היסטוריית שימושים בעייתית – צריך לפנות למומחים לקידוחי ניטור ולדגימות מעבדה. זה לא השלב לניחושים. בדיקה כזו יכולה לשפוך אור על מצב הקרקע לפני שמתקדמים.

גם כשנכנסים לדרישות רגולטוריות מורכבות, לא כדאי לעבוד לבד. במצבים כאלה נדרש ליווי של יועצים סביבתיים ושמאים מוסמכים, כדי להבין את התמונה המלאה ולקבל החלטה על בסיס נתונים ולא על סמך תחושת בטן.

Related posts

כתבות נוספות

סיכום OECD: תכנון מרחבי ושטח ירוק
שאלות ותשובות על קרקע ליד פארקי הייטק
תמ”א 70 והשפעת מטרו על ערך קרקע
7 בדיקות קרקע לפני פיתוח מסחר ותעסוקה

פרויקטים Premium בשיווק

מתחם בן יהודה צפון – כפר סבא: עתודת הקרקע האחרונה בעיר והזדמנות השקעה נדירה
נוף ירקון דרך הים הוד השרון
מתחם 8 בגדרה
קרקע להשקעה בהוד השרון – שביל התפוזים
תמ”א 70 בראשון לציון
פרויקט מערב קרית אתא – תוכנית כ 450 ב
קרקע להשקעה בהוד השרון – פרויקט הר 1202
עיר ימים חדרה
קרקע להשקעה בחולון – פרויקט ח-500

מה מספר הטלפון שלך?

יש לנו את הקרקע הכי מתקדמת בארץ
והיא רגע לפני עליית מחירים!
השאירו פרטים למידע נוסף
דילוג לתוכן
