מדריך לבדיקת השפעות סביבתיות לפני השקעה בקרקע

תוכן עניינים

רכישת קרקע ללא בדיקה מעמיקה עלולה להוביל להוצאות כבדות ולסיבוכים משפטיים. זיהום קרקע, הנובע משימושים תעשייתיים, חקלאיים או צבאיים בעבר, מהווה סיכון כלכלי ובריאותי משמעותי. בישראל קיימים מאות אתרים מזוהמים ידועים ואלפים נוספים החשודים בזיהום.

מה חשוב לבדוק?

  • היסטוריית הקרקע: שימושים קודמים (תחנות דלק, מפעלים, בסיסים צבאיים).
  • מצב הקרקע ומי התהום: בדיקות מעבדה לזיהוי מזהמים.
  • תכנון לטיהור הקרקע: בחירת שיטת הטיהור המתאימה.
  • הגנה משפטית: סעיפים חוזיים המבטיחים אחריות סביבתית.

עלויות וזמנים משוערים:

  • סקר היסטורי: 5,000–15,000 ₪ (1–2 שבועות).
  • קידוחים ובדיקות: 20,000–80,000 ₪ (2–5 שבועות).
  • טיהור קרקע: עשרות עד מאות אלפי שקלים, בהתאם למצב.

למה זה קריטי? בדיקות סביבתיות מגינות על ההשקעה, מונעות עיכובים ומבטיחות עמידה בדרישות החוק. קרקע נקייה שומרת על ערכה ומאפשרת פיתוח מהיר ובטוח.

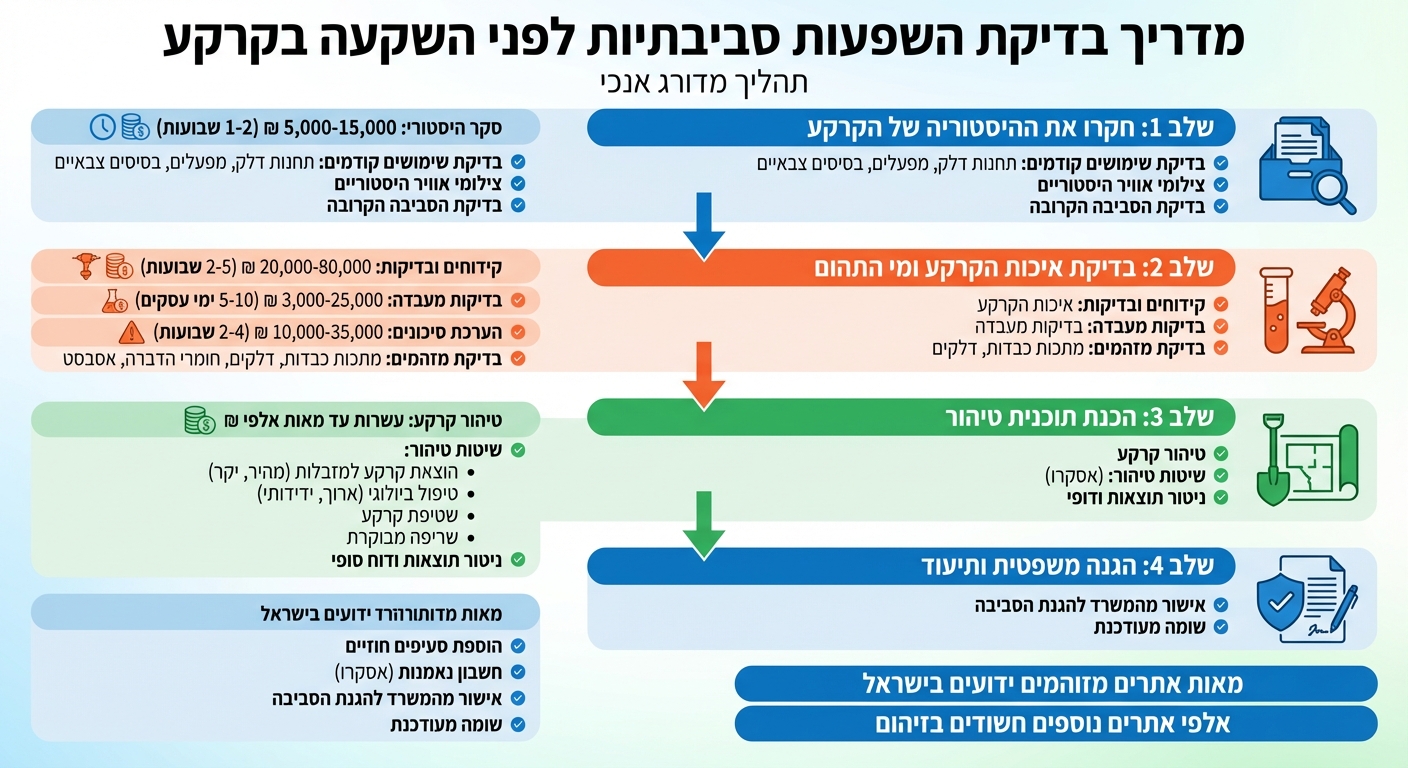

4 שלבים לבדיקת השפעות סביבתיות לפני רכישת קרקע - עלויות וזמנים

4 שלבים לבדיקת השפעות סביבתיות לפני רכישת קרקע – עלויות וזמנים

שלב 1: חקרו את ההיסטוריה של הקרקע וזהו סכנות פוטנציאליות

איסוף תיעוד היסטורי ומידע על שימושי הקרקע

השלב הראשון בבדיקת קרקע הוא לחקור את עברה. זה כולל איסוף מסמכים היסטוריים, כמו ארכיונים עירוניים וממשלתיים, מסמכי תכנון ורישיונות עסקיים, כדי להבין אם הקרקע שימשה בעבר כתחנת דלק, מחסן חומרי הדברה, מפעל תעשייתי או אתר פסולת. צילומי אוויר היסטוריים יכולים להראות כיצד השתנה השימוש בקרקע לאורך השנים, ולעזור לזהות מבנים קבורים או בורות פסולת שאינם נראים עוד לעין.

בנוסף, כדאי לבדוק את הסביבה הקרובה לקרקע. מזהמים כמו מתכות כבדות ודלקים יכולים לעבור דרך מי תהום או צינורות דולפים מאתרים סמוכים, כמו אזורי תעשייה, בסיסים צבאיים או תחנות דלק. בישראל, תיעוד היסטורי של פעילות בתחומים כמו תעשיות ביטחון או אתרי פסולת הוא גורם סיכון חשוב שיש להתייחס אליו.

זיהוי סימני אזהרה לזיהום

סימנים המעידים על סיכון לזיהום כוללים שימושים קודמים כתחנת דלק, מפעל כימיקלים, בסיס צבאי, מזבלה או קרקע חקלאית עם שימוש כבד בחומרי הדברה. כדאי לערוך ראיונות עם בעלים קודמים ועכשוויים, וגם עם שכנים, כדי לגלות אירועים כמו דליפות דלק או השלכת פסולת לא מורשית, שאולי לא תועדו באופן רשמי.

כמו כן, בדקו מפות תשתית תת-קרקעית כדי לזהות צינורות מים, ביוב או דלק שעלולים לדלוף ולזהם. שימוש בטכנולוגיות כמו מכ”ם חודר קרקע (GPR) מאפשר לזהות תשתיות תת-קרקעיות שאינן מופיעות בתיעוד הישן. אם הקרקע מיועדת לשינוי ייעוד, למשל מתעשייתי למגורים, יש לבדוק את תב”ע המקומית, שכן במקרים כאלה נדרשים לעיתים סקרים סביבתיים מטעם המשרד להגנת הסביבה.

ארגון המסמכים ויצירת הערכת סיכון ראשונית

לאחר איסוף כל הנתונים, סדרו אותם בצורה מאורגנת וצרו מפת סיכונים ראשונית שמדגישה אזורים בעייתיים בקרקע. המסמכים הנדרשים כוללים סקר היסטורי, צילומי אוויר, מסמכי תכנון, רישומים עירוניים, מפות תשתית תת-קרקעית ודוחות סביבתיים קודמים, אם ישנם. דרשו תמיד דוחות סביבתיים מהמוכר או היזם לפני התחייבות כלשהי.

חשוב לבצע את התהליך הזה בשיתוף יועץ סביבתי ושמאי מקרקעין, שכן עלויות פוטנציאליות לטיהור הקרקע עשויות להגיע לסכומים גבוהים מאוד. הערכת הסיכון הראשונית תספק את הבסיס להמשך הבדיקות בשטח.

שלב 2: בדיקת איכות הקרקע ומי התהום

איסוף וניתוח דגימות קרקע

בהתאם למפת הסיכונים שהוכנה בשלב הראשון, עוברים כעת לדגימה פיזית בשטח. אם הסקר ההיסטורי הצביע על “חשד סביר לזיהום”, מתחילים בשלב של סקר שלב II (Phase II ESA). בשלב זה מתבצעים קידוחים באתרים ובעומקים שנבחרו על בסיס ממצאי הסקר, במטרה להעריך את היקף התפשטות המזהמים. הדגימות שנאספות נשלחות למעבדות מורשות לבדיקת חומרים כמו מתכות כבדות, דלקים, ממיסים, אסבסט וחומרי הדברה.

כדי להבטיח שהתוצאות יהיו תקפות מבחינה משפטית ויתאימו לדרישות לקבלת היתרי בנייה, חשוב לעבוד עם חברות הנדסה ומעבדות המוכרות על ידי המשרד להגנת הסביבה. תוצאות המעבדה מושוות לערכי הסף שקבע המשרד להגנת הסביבה, כדי לקבוע אם הקרקע נחשבת מזוהמת. מעבר לניתוח ההיסטורי, הדגימה בשטח מספקת נתונים חיוניים להמשך התהליך, כולל בדיקות כימיות ופיזיקליות כמו צפיפות, pH וסיכוני קורוזיה, במיוחד בקרקעות עשירות בחימר.

בדיקת מצב מי התהום

כאשר מזהמים מזוהים בקרקע, יש לבדוק גם את מצב מי התהום, שכן חומרים מזהמים נוטים לחלחל אל שולחן המים. התהליך כולל התקנת באר ניטור ייעודית ואיסוף דגימות מים בשיטת “Low Flow Sampling”, שמבטיחה דגימות מייצגות עם הפרעה מינימלית. נוסף על כך, מומלץ לבצע מיפוי הידרוגיאולוגי כדי להבין את עומק מי התהום, כיוון הזרימה והקרבה למקורות מים עיליים או שמורות טבע.

עמידה בתקני הבדיקה והדיווח בישראל

לאחר שמתקבלים הנתונים על רמות המזהמים בקרקע ובמי התהום, יש לוודא שהכול עומד בתקנים הנדרשים. הדגימה חייבת להתבצע על ידי חברה מוסמכת לתקן ISO-17025. המשרד להגנת הסביבה מפקח על התהליך, במיוחד באזורים סמוכים לתעשיות או תחנות דלק בהם קיים חשד גבוה לזיהום. הדוח הסופי צריך לכלול הערכת סיכונים והמלצות – האם יש צורך בניטור מתמשך, ניהול קרקע באתר או פעולות טיהור. כדי למנוע עיכובים בהיתרי הבנייה, חשוב לשמור על תקשורת פתוחה עם המשרד להגנת הסביבה לאורך כל התהליך.

השוואת עלויות וזמני ביצוע

סוג פעולה עלות משוערת (₪) משך זמן ממוצע
סקר היסטורי סביבתי 5,000 – 15,000 1-2 שבועות
חקירה שטחית וקידוחים 20,000 – 80,000 2-5 שבועות
בדיקות מעבדה 3,000 – 25,000 5-10 ימי עסקים
הערכת סיכונים סביבתית 10,000 – 35,000 2-4 שבועות

כדאי להשקיע בכמות דגימות מספקת כבר מההתחלה. חוסר בנתונים עלול להוביל לדרישה לסבב בדיקות נוסף, שעלותו גבוהה יותר.

שלב 3: הכנת תוכנית טיהור לאתרים מזוהמים

בחירת שיטת הטיהור המתאימה

אחרי שמאשרים את קיומו של זיהום בקרקע, השלב הבא הוא לבחור את שיטת הטיהור הנכונה. הבחירה תלויה בסוג המזהמים שהתגלו – כמו דלקים, מתכות כבדות או חומרי הדברה – וגם במאפיינים של הקרקע עצמה. יועץ סביבתי מנוסה ינתח את תוצאות הסקר וימליץ על הטכנולוגיה שתתאים ביותר למצב.

יש כמה שיטות נפוצות לטיהור קרקע:

  • הוצאת קרקע למזבלות: פתרון מהיר אך בעלות גבוהה.
  • טיפול ביולוגי: שימוש בחיידקים לפירוק מזהמים – פתרון ידידותי לסביבה לטווח הארוך.
  • שטיפת קרקע: מבוססת על תהליכים כימיים או מים.
  • שריפה מבוקרת: מתבצעת בטמפרטורות גבוהות כדי לפרק מזהמים.

כל שיטה מתאימה לסוגים שונים של מזהמים ולרמות נזק שונות. לכן, חשוב להסתמך על חוות דעת מקצועית שמבוססת על בדיקות מעמיקות בשטח. בנוסף, יש להתחשב בעלויות הצפויות ובזמן הדרוש להשלמת התהליך.

הערכת עלויות וקביעת לוח זמנים

טיהור קרקע מזוהמת בישראל הוא תהליך שיכול לעלות מאות אלפי שקלים. העלות משתנה בהתאם לסוג המזהמים, עומק הזיהום, נפח הקרקע המזוהמת והשיטה שנבחרה לטיהור. יועץ סביבתי יכין תוכנית מפורטת הכוללת הערכת עלויות לכל שלב – מקידוחים ראשוניים ועד הגשת דוחות לרשויות.

הזמן הדרוש לטיהור משתנה מאוד: חלק מהשיטות, כמו הוצאת קרקע, עשויות להסתיים תוך שבועות ספורים. לעומת זאת, שיטות כמו טיפול ביולוגי דורשות לעיתים חודשים ואף שנים כדי להגיע לתוצאות הרצויות. כדאי לקחת בחשבון גם עיכובים אפשריים, במיוחד אם יש צורך באישורים מהמשרד להגנת הסביבה.

ניטור תוצאות לאחר הטיהור

גם אחרי סיום הטיהור, העבודה לא נגמרת. יש להמשיך לנטר את הקרקע ולהגיש דוח סביבתי סופי למשרד להגנת הסביבה. דוח זה נועד להוכיח שהקרקע עומדת בתקנים הנדרשים לפני שניתן יהיה להתחיל בבנייה. הדוח כולל תוצאות דגימות חוזרות, השוואה לערכי סף רגולטוריים, והמלצות להמשך ניטור או פעולות נוספות אם נדרש.

בלי דוח תקין, אי אפשר לקבל היתר בנייה. לכן, חשוב לשמור על קשר רציף עם היועץ הסביבתי ולוודא שכל שלב מתועד. במקרים מסוימים, ייתכן שיידרש ניטור מתמשך, במיוחד אם מדובר בזיהום מחומרים נדיפים או כאלה שיש להם נטייה לנדוד. לאחר קבלת האישור הסופי, אפשר להתקדם לשלב הבא בתהליך ההשקעה.

שלב 4: הבטחת הגנה משפטית ותיעוד נכון

הוספת הגנות חוזיות ושימוש בחשבונות נאמנות

אחרי שהזיהום טופל ותוצאות הבדיקות משביעות רצון, השלב הבא הוא להבטיח שהעסקה מוגנת מבחינה משפטית ומתועדת כראוי. חוזה הרכישה חייב לכלול סעיפים שמתייחסים לאחריות סביבתית, כמו אפשרות לביטול העסקה או התאמת המחיר במקרה של גילוי זיהום משמעותי.

כדי לצמצם סיכונים כלכליים, כדאי לשקול שימוש בחשבון נאמנות (אסקרו). חלק מהתשלום על הקרקע מופקד בחשבון זה ומשתחרר רק לאחר קבלת דוח שמאשר שהקרקע נקייה מזיהום. זהו כלי יעיל במיוחד במקרים שבהם התהליך עשוי להימשך חודשים או אפילו שנים, ומבטיח שהכספים ישמשו אך ורק למטרות שנקבעו מראש.

קבלת אישורים ממשלתיים נדרשים

ללא אישור מהמשרד להגנת הסביבה, לא ניתן להתקדם להוצאת היתר בנייה. כל קרקע שיש חשד לשימוש מסוכן בה דורשת סקר קרקע מקצועי ואישור מהמשרד להגנת הסביבה. רק לאחר שהמשרד יאשר את תוכנית הטיהור ויאמת את התוצאות, ניתן להתקדם בשלבי הפיתוח.

מעבר לכך, יש לקבל אישורים מוועדות התכנון המקומיות או המחוזיות לשינוי ייעוד הקרקע – לדוגמה, המרת קרקע חקלאית לשטח למגורים או למסחר. כאשר מדובר בקרקע בבעלות המדינה, יש לעבור גם את תהליכי האישור של רשות מקרקעי ישראל, האחראית על ניהול רוב הקרקעות במדינה. חשוב לבדוק את תוכנית הבנייה המקומית (תב”ע) ולוודא שאין מגבלות תכנוניות שעשויות לעכב את הפרויקט.

לאחר קבלת כל האישורים, אפשר לעבור לשלב הסופי בתהליך ההשקעה.

השלמת תהליך ההשקעה

עדכון שומת הקרקע אצל שמאי מוסמך הוא שלב קריטי. השמאי יכלול בחישוביו את עלויות הטיהור, את הצורך בתשתיות חדשות ואת הפוטנציאל לעליית ערך הקרקע. השומה צריכה לשקף את המצב הנוכחי של הקרקע לאחר הטיפול הסביבתי.

בנוסף, ודאו שכל המסמכים – דוחות סביבתיים, אישורים, חוזים ומסמכי בעלות – מתועדים ומאוחסנים בצורה מסודרת ונגישה לכל הגורמים הרלוונטיים. תיעוד מסודר לא רק מקל על קבלת מימון מהבנקים, אלא גם מאפשר מעקב שוטף אחר התקדמות הפרויקט ומבטיח שכל שלב נעשה בהתאם לדרישות החוק. כך תוכלו להמשיך לשלב הבא בתהליך ההשקעה בצורה מסודרת ובטוחה.

סיכום: הגנו על ההשקעה שלכם באמצעות בדיקות סביבתיות נכונות

בדיקות סביבתיות הן לא רק דרישה פורמלית – הן מספקות שכבת הגנה כלכלית ובריאותית שיכולה לחסוך הוצאות כבדות ולמנוע הסתבכויות משפטיות. השלבים שפורטו – חקר ההיסטוריה, בדיקות מעבדה לקרקע ולמי תהום, תכנון תהליכי טיהור והבטחת הגנה משפטית – יוצרים בסיס יציב להשקעה שלכם.

בישראל, ישנם מאות אתרים מזוהמים ידועים, ואלפים נוספים חשודים בזיהום בשל פעילות תעשייתית, צבאית וחקלאית שהתרחשה בעבר. בלי בדיקות מעמיקות, קיים סיכון שתמצאו את עצמכם עם הוצאות בלתי צפויות במקום השקעה מניבה.

זיהום הקרקע לא בהכרח מבטל את כדאיות ההשקעה, אך הוא דורש תכנון קפדני ותקציב מותאם. כיום קיימות טכנולוגיות מתקדמות לטיהור קרקעות שיכולות להחזיר אותן למצב בטוח. מה שחשוב הוא לעבוד בשקיפות מלאה – להיעזר ביועצים סביבתיים מוסמכים, לתעד את כל הממצאים ולבחון כלים משפטיים כמו חשבונות נאמנות כדי להגן על כספיכם.

השקעה בקרקע היא צעד לטווח הארוך, ובדיקות סביבתיות הן מעין “ביטוח” שמבטיח את ערך הקרקע, עמידה בדרישות החוק ואת הצלחת הפרויקט. קרקעות נקיות באזורי ביקוש נוטות לשמור על ערכן ואף לעלות, בעוד שקרקעות מזוהמות עשויות לאבד חלק משמעותי מערכן. תהליך מסודר ומבוסס נתונים הוא המפתח להצלחה בהשקעה שלכם.

FAQs

איך מזהים חשד לזיהום בקרקע לפני קידוחים?

אפשר לזהות חשש לזיהום בקרקע בדרכים שונות. אחת האפשרויות היא שימוש בשירותים מקוונים שמספקים הערכת סיכון סביבתי בלחיצת כפתור על מפת הקרקע. שירותים אלה מאפשרים לקבל מידע ראשוני על מצב הקרקע במהירות וללא צורך בביצוע קידוחים. לחלופין, ניתן לבצע בדיקות מתקן ייעודיות כדי לוודא את מצב הקרקע בצורה מעמיקה יותר.

מי אחראי על טיהור הקרקע במקרה של זיהום שהתברר לאחר הרכישה?

במקרה שבו מתגלה זיהום קרקע לאחר הרכישה, האחריות על הטיהור מוטלת על הרוכש, אלא אם נקבע אחרת במסמכי הרכישה או בהסכמים משפטיים רלוונטיים. לכן, חשוב לבדוק מראש את פרטי העסקה ואת ההסכמים המשפטיים הנלווים כדי למנוע מצבים בלתי צפויים או אי-הבנות בהמשך.

אילו בדיקות ואישורים נדרשים לקבלת היתר בנייה על קרקע עם היסטוריה בעייתית?

כדי לקבל היתר בנייה על קרקע עם רקע בעייתי, יש לבצע סדרה של בדיקות מעמיקות. ראשית, חשוב לערוך סקר היסטורי כדי להבין את השימושים הקודמים בקרקע ולזהות סיכונים פוטנציאליים. לאחר מכן, יש לבצע בדיקות לזיהום קרקע ואוויר, לצד קידוחי ניטור למי התהום, כדי לוודא שאין זיהומים שעלולים להוות סכנה.

בנוסף לכך, יש לבחון את המצב התכנוני של הקרקע. זה כולל בדיקת אישורי תכניות מתאר, בחינת שינויי ייעוד אם קיימים, ובדיקה מדוקדקת של היתרי הבנייה הנדרשים. כל אלו חייבים לעמוד בדרישות ובתקנות של רשויות התכנון והבנייה, כדי להבטיח שהפרויקט יתקדם ללא עיכובים מיותרים.

Related posts

כתבות נוספות

בדיקות משפטיות לפני רכישת קרקע חקלאית
השקעות זרות בקרקעות: איך זה משפיע על משקיעים קטנים?
איך חוקי התכנון משפיעים על ערך הקרקע?
מדריך מלא לפתרון סכסוכים בקבוצות רכישת קרקע

פרויקטים Premium בשיווק

מתחם בן יהודה צפון – כפר סבא: עתודת הקרקע האחרונה בעיר והזדמנות השקעה נדירה
נוף ירקון דרך הים הוד השרון
מתחם 8 בגדרה
פרויקט שביל התפוזים – SOLD OUT
תמ”א 70 בראשון לציון
פרויקט מערב קרית אתא – תוכנית כ 450 ב
סובב הדסה עין כרם ירושלים
פרויקט הר 1202 הוד השרון – SOLD OUT
עיר ימים חדרה
פרויקט ח-500 חולון – SOLD OUT

מה מספר הטלפון שלך?

יש לנו את הקרקע הכי מתקדמת בארץ
והיא רגע לפני עליית מחירים!
השאירו פרטים למידע נוסף
דילוג לתוכן
