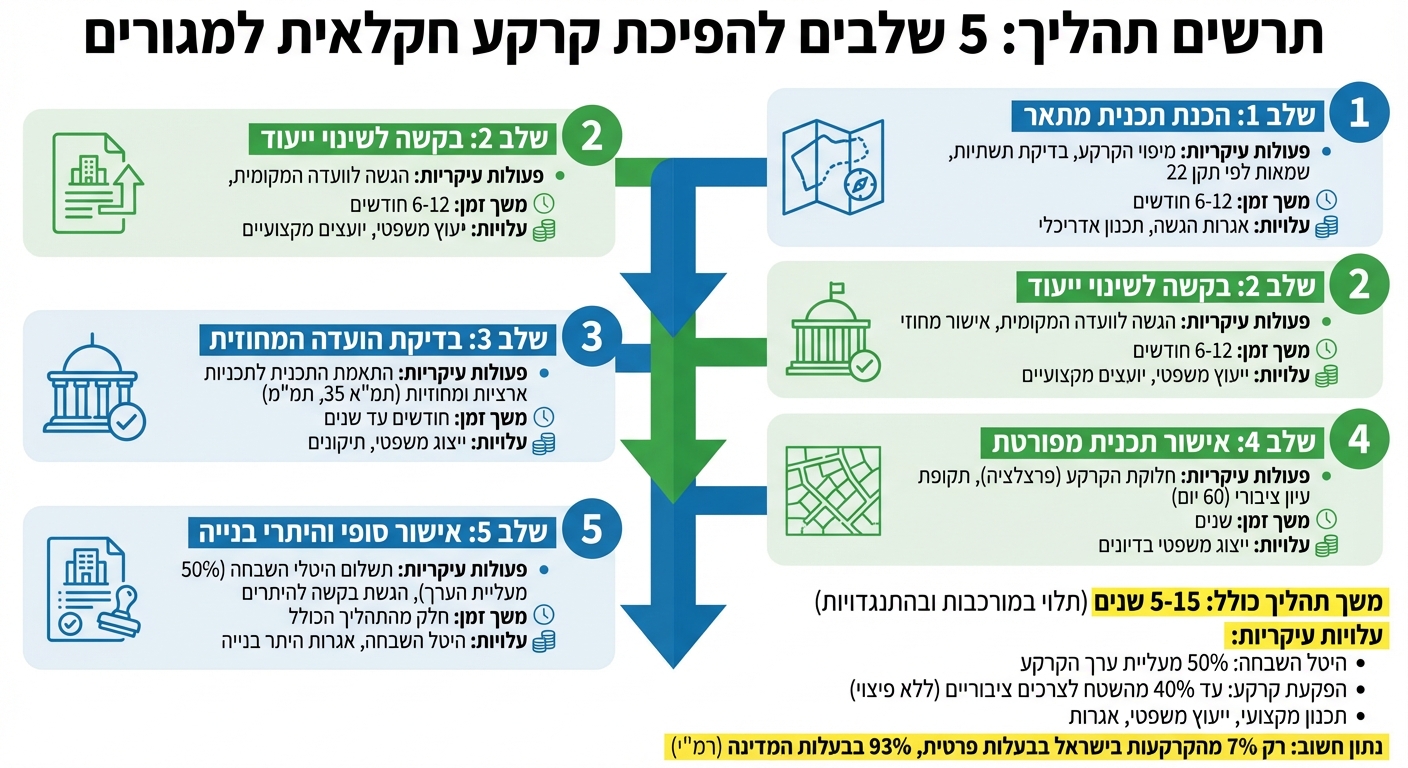

5 שלבים להפיכת קרקע חקלאית למגורים

תוכן עניינים

רוצים להפוך קרקע חקלאית למגורים? זה תהליך מורכב, אך אפשרי. בישראל, שינוי ייעוד קרקע כולל אישורים רגולטוריים, תכנון מקצועי, ותיאום עם רשויות כמו רשות מקרקעי ישראל ומשרד הפנים.

הנה 5 השלבים המרכזיים בקצרה:

  1. הכנת תכנית מתאר: מיפוי הקרקע, בדיקת תשתיות, ושמאות לפי תקן 22.
  2. בקשה לשינוי ייעוד: הגשה לוועדה המקומית ואישור מחוזי.
  3. בדיקת הוועדה המחוזית: התאמת התכנית לתכניות ארציות ומחוזיות.
  4. אישור תכנית מפורטת: חלוקת הקרקע (פרצלציה) ותקופת עיון ציבורי.
  5. אישור סופי והיתרי בנייה: תשלום היטלי השבחה והגשת בקשה להיתרים.

משך התהליך: 5–15 שנים, תלוי במורכבות ובמספר ההתנגדויות.
עלויות עיקריות: היטלי השבחה, אגרות, ותכנון מקצועי.

המלצה: ליווי מקצועי על ידי שמאים, עורכי דין ואדריכלים הוא הכרחי. קליימקס נדל״ן מתמחה בליווי תהליכים כאלו עם השבחה בטווח של 3–8 שנים בלבד.

5 שלבים להפיכת קרקע חקלאית למגורים בישראל - תהליך, משך זמן ועלויות

5 שלבים להפיכת קרקע חקלאית למגורים בישראל – תהליך, משך זמן ועלויות

שלב 1: יצירה ואישור תכנית מתאר

השלב הראשון בתהליך הפיכת קרקע חקלאית לקרקע למגורים מתחיל בהגדרת “הקו הכחול” – גבולות הפרויקט. בשלב זה גם מגדירים את היקף הבנייה הצפוי, כלומר כמה יחידות דיור ושטחי מסחר יוקמו. נתון חשוב שכדאי לזכור: רק כ-7% מהקרקעות בישראל הן בבעלות פרטית, בעוד ש-93% נמצאות בבעלות המדינה ומנוהלות על ידי רשות מקרקעי ישראל.

מיפוי בעלויות ובדיקת תשתיות

לפני שמגישים את התכנית, יש לבצע מיפוי יסודי של הבעלות על הקרקע, כולל זיהוי הגושים והחלקות. בנוסף, יש לערוך סקר תשתיות כדי להבין את המגבלות הפיזיות של הקרקע, כמו ניקוז, ביוב, תחבורה, נוף והשפעות סביבתיות. חשוב לבדוק את התאמת התכנית לתמ”א 35, לתמ”מ ולתכנית המקומית.

אם הקרקע מסומנת ב**”צהוב”** בתב”ע הקיימת, זהו סימן לכך שהיא מיועדת מראש לתכנון מגורים עתידי. בנוסף, כדאי לבצע שמאות לפי תקן 22, המספקת דוח מפורט על מצב הקרקע הנוכחי, הסיכוי לשינוי ייעוד והערך העתידי האפשרי שלה.

לאחר השלמת כל הבדיקות המקדימות, ניתן לעבור לשלב ההכנה וההגשה.

הכנה והגשת תכנית המתאר

כשכל המידע בידיכם, יש להכין את המסמכים הטכניים הדרושים בעזרת צוות מקצועי הכולל אדריכלים, מהנדסים ושמאי מקרקעין. לאחר מכן מגישים את התכנית לוועדה המקומית לתכנון ובנייה. הוועדה המקומית בוחנת את התכנית ומעבירה המלצה לוועדה המחוזית.

כאשר הוועדה המחוזית מאשרת את “ההפקדה”, מקבלים רשימת תיקונים שיש להשלים תוך שישה חודשים. לאחר שלב ההפקדה, התכנית מתפרסמת לציבור לתקופה של 60 יום, במהלכם ניתן להגיש התנגדויות. במקביל, העתק התכנית נשלח לשר הפנים לבחינה – תהליך שאורך בדרך כלל כחודשיים.

יש לקחת בחשבון שהתהליך כולו עשוי להימשך מספר שנים, בהתאם למורכבות הפרויקט ולמספר ההתנגדויות שיוגשו. התארגנות נכונה ושליטה בפרטים הם המפתח להתקדמות יעילה.

שלב 2: הגשת בקשה לשינוי ייעוד

לאחר יצירת ואישור תכנית המתאר, מגיע השלב שבו מגישים את בקשת שינוי הייעוד לוועדה המקומית לתכנון ובנייה. בשלב זה, הוועדה המקומית בוחנת את הבקשה ומכינה המלצה מקצועית מפורטת שתועבר לוועדה המחוזית. זהו שלב משמעותי בתהליך, שבו נבדקת התאמת הבקשה לתכניות המקומיות והמחוזיות.

הבקשה צריכה לכלול: תב”ע מפורטת המגדירה את השימוש החדש בקרקע וזכויות הבנייה, מסמכי בעלות המוכיחים זכויות על החלקות, נספחים טכניים (כגון דוחות תחבורה, ניקוז, השפעה סביבתית ונוף) וכן טבלאות איזון במקרה של איחוד וחלוקה. אם הקרקע נמצאת בבעלות המדינה, יש למלא טופס ייעודי.

חשוב לוודא שהבקשה תואמת לתכניות “רב-שכבתיות”, כולל התכנית הכוללנית המקומית, תמ”מ המחוזית ותמ”א 35 הארצית. ועדות נוטות לדחות בקשות שאינן עומדות במדיניות הלאומית לשימור שטחים פתוחים או יוצרות “מובלעות” במקום רצף עירוני. בנוסף, מומלץ לבקש שמאות לפי תקן 22, המספקת הערכה אובייקטיבית לסיכויי האישור ולשווי הקרקע לאחר שינוי הייעוד.

עבודה עם הוועדות המקומיות לתכנון

הוועדה המקומית בוחנת את התאמת הבקשה למטרות הפיתוח המקומיות והסביבתיות ומעבירה המלצה לוועדה המחוזית. חשוב לציין שהוועדה המקומית אינה מעניקה אישור סופי לשינוי ייעוד משמעותי, כמו מעבר משימוש חקלאי למגורים, אלא מנוסחת המלצות מקצועיות במסמך רשמי. תהליך זה עשוי להימשך 6–12 חודשים.

שיתוף פעולה עם הרשות המקומית לפני הגשת הבקשה יכול לקדם את התהליך ולהפחית את הסיכון לדחייה ברמה המחוזית. כדאי לקיים דיאלוג מקדים עם גורמי התכנון המקומיים כדי לזהות מכשולים אפשריים לפני השקעה בתכנון מפורט ויקר. במקרה של קרקעות עם מספר בעלים, מומלץ לחתום על הסכם שיתוף לייצוג אחיד מול הוועדות.

שלב 3: בדיקה ואישור הוועדה המחוזית

אחרי שהוועדה המקומית מגישה את המלצתה, מגיע שלב הבדיקה של הוועדה המחוזית לתכנון ולבנייה. הוועדה המחוזית היא זו שמבצעת את האישור בפועל, תוך התעמקות בהתאמה של הבקשה לשינוי ייעוד לתנאים רגולטוריים ותכנוניים. תפקידה של הוועדה המקומית, לעומת זאת, מסתכם בהעברת ההמלצה.

ההליך מתחיל בבדיקת עמידת התכנית בתנאי הסף, הכוללים דרישות רגולטוריות ומשפטיות בסיסיות. לאחר מכן, נבדקת ההתאמה לתכניות מתאר ארציות ומחוזיות, כמו תמ”א 35 (התכנית הארצית למתאר) ותמ”מ (תכנית מתאר מחוזית).

קריטריונים מרכזיים בבחינת התכנית

במהלך הבדיקה, הוועדה מתמקדת בכמה קריטריונים חשובים:

  • המשכיות טריטוריאלית: האם השינוי יוצר חיבור עירוני רציף או יוצר מובלעות מבודדות.
  • שימור שטחים פתוחים: התאמה למרקמים המוגדרים בתמ”א 35, שמטרתם לשמור על איזון בין פיתוח לשימור קרקע חקלאית.
  • צפיפות עירונית: העדפה לתכניות שמקדמות עיבוי עירוני במקום התפשטות לשטחים חקלאיים.

בנוסף, התכנית חייבת להתאים לתכנית הכוללנית של הרשות המקומית, המשמשת כבסיס סטטוטורי לתכנון האזור.

אם התכנית עומדת בדרישות, היא עוברת לשלב ההפקדה. בשלב זה, ייתכנו דרישות לתיקונים, כמו התאמות בתשתיות, הקצאת שטחים ציבוריים, או שינויים בצפיפות בהתאם למדיניות האזורית. יש להשלים את התיקונים בתוך שישה חודשים.

טיפול בהתנגדויות וביצוע שינויים

לאחר האישור הראשוני, נפתחת תקופה של 60 יום להגשת התנגדויות ציבוריות. במהלך תקופה זו, הציבור, רשויות שונות וגורמים מעוניינים יכולים להגיש התנגדויות רשמיות. מתקיים גם דיון פורמלי שבו ניתן להתייחס להתנגדויות ולנסות להגיע לפשרות.

התנגדויות נפוצות מגיעות משכנים סמוכים, ארגוני סביבה או גופים ממשלתיים האחראים על תחבורה ותשתיות. לעיתים, הוועדה דורשת שינויים בתכנית כדי להתאים להתנגדויות שהתקבלו. שינויים אלו יכולים לכלול התאמות בטבלאות האיחוד והחלוקה (פרצלציה), ובמקרים כאלה מומלץ להיעזר בשמאים כדי להבטיח חלוקה הוגנת של הזכויות.

אם הוועדה דוחה את התכנית בעקבות התנגדויות, ניתן לערער ליו”ר הוועדה המחוזית או לפנות לגורם גבוה יותר. התהליך נמשך עד להתמודדות עם כל ההתנגדויות וקבלת אישור סופי, שמוביל לשלב הסופי של אישור תכניות והוצאת אישורי בנייה.

שלב 4: אישור תכנית מפורטת ותקופת עיון ציבורי

לאחר שהוועדה המחוזית מאשרת את תכנית המתאר, מתחיל שלב פיתוח התכנית המפורטת. זהו המסמך שמפרט בדיוק מה ניתן לבנות בכל חלקה. בשלב זה, מהנדסים ואדריכלים מכינים תשריט שמחלק את השטח לחלקות מוגדרות ומפרט את מספר יחידות הדיור, שטחי הבנייה, וגובה המבנים המותרים.

אחד התהליכים החשובים בשלב זה הוא תהליך האיחוד והחלוקה (פרצלציה). תהליך זה מסדר מחדש את זכויות הבעלות כך שיתאימו למבנה החדש של הקרקע. שמאי מקרקעין מכין טבלאות איזון שמטרתן להבטיח חלוקה הוגנת של זכויות הבנייה בין בעלי הקרקע. לדוגמה, חלקות הקרובות לפארק עשויות להיות בעלות ערך גבוה יותר, ולכן ייתכן צורך בהתאמות. בשלב זה נדרש גם לחתום על הסכם שיתוף בין בעלי הקרקע, המאפשר להם לפעול כגוף מאוחד ולהשפיע על איכות החלוקה והזכויות שיוקצו להם.

לאחר סיום תהליך האיחוד והחלוקה, התכנית מועברת לשלב העיון הציבורי, שבו ניתנת אפשרות להגיש התנגדויות ולבצע דיונים.

תקופת עיון ציבורי ושינויים אחרונים

לאחר שהתכנית זוכה להמלצת הוועדה המקומית, היא מוגשת לוועדה המחוזית ומפורסמת לעיון הציבורי. בשלב זה, כל גורם מעוניין – בעלי קרקעות, שכנים, רשויות מקומיות, ואף ארגוני סביבה – יכול לבחון את התכנית ולהגיש התנגדות רשמית.

כאשר מוגשות התנגדויות, הוועדה המחוזית מקיימת דיון פורמלי שבו נוכחים המתנגדים ויזמי התכנית. במהלך הדיון נבחנים הפערים ומוצעים פתרונות אפשריים. הוועדה יכולה להחליט לדחות את התכנית, לדחות את ההתנגדויות, או לאשר את התכנית עם שינויים ותנאים מסוימים. לעיתים קרובות, מומלץ לנהל משא ומתן מוקדם עם המתנגדים כדי לצמצם עיכובים בתהליך האישור.

לאחר שקלול המשוב הציבורי וביצוע ההתאמות הנדרשות, התכנית עוברת לשלב האישור הסופי. במקרים מסוימים, האישור דורש גם את חתימת שר הפנים. עם השלמת התהליך, התכנית מתפרסמת ברשומות.

שלב 5: אישור סופי והיתרי בנייה

אחרי שהתכנית המפורטת התקבלה וכל שלבי העיון הציבורי הושלמו, מגיעים לשלב שבו התכנון הופך למציאות בשטח. אישור התכנית המפורטת ופרסומה ברשומות מסמלים שהקרקע מוגדרת כ”זמינה לבנייה” (מתן תוקף). עם זאת, זה לא אומר שאפשר להתחיל לבנות מיד. יש לעמוד בתנאים משפטיים וכלכליים נוספים כדי להתקדם.

תשלום היטל ההשבחה הוא הצעד הראשון. מדובר במס שמחושב על פי עליית ערך הקרקע בעקבות שינוי הייעוד שלה. בלי לשלם את ההיטל הזה, לא תוכלו להוציא היתר בנייה. כדי להבטיח שהחישוב מדויק, מומלץ להיעזר בשמאי מקרקעין מוסמך.

לאחר תשלום ההיטל, יש להגיש בקשה רשמית להנפקת היתר בנייה לוועדה המקומית לתכנון ובנייה. הבקשה צריכה לכלול תוכניות אדריכליות מפורטות, תכניות הנדסיות ומפרטי בנייה. חשוב לזכור – בנייה ללא היתר בנייה היא עבירה פלילית בישראל.

במקביל, אם מדובר בפרויקט שדורש שיתוף פעולה עם קבלן, כדאי לבחור קבלן רשום ולחתום על הסכם קומבינציה. במקרים אחרים, ייתכן שתצטרכו לערוך מכרז, בהתאם להיקף ומורכבות הפרויקט. התהליך כולו, משלב שינוי הייעוד ועד לקבלת היתר הבנייה, עשוי להימשך בין 5 ל-15 שנים ולעיתים אף יותר, במיוחד אם יש התנגדויות או מורכבויות נוספות.

חשוב לוודא שהקרקע מוגדרת כ”זמינה לבנייה” ונמצאת בתוך ה”קו הכחול” של התכנית המאושרת. התייעצות עם עורך דין מומחה בנדל”ן ושמאי מקרקעין יכולה לעזור לוודא שכל הזכויות והחובות מוסדרים בצורה נכונה. ברגע שכל התנאים מתקיימים, ניתן להשלים את המעבר מתכנון לבנייה בפועל.

דרישות משפטיות, עלויות וסיכונים

לפני שמתחילים בתהליך שינוי ייעוד הקרקע לבנייה, חשוב להבין את ההיבטים המשפטיים, העלויות והסיכונים הכרוכים בכך. מדובר בתהליך מורכב שדורש תכנון מדויק ושיקול דעת.

אומדני עלויות ולוחות זמנים

שינוי ייעוד קרקע חקלאית למגורים הוא תהליך ארוך טווח, שלרוב אורך בין 5 ל-15 שנים, תלוי במורכבות התכנון ובהתנגדויות שעשויות להתעורר בדרך.

אחת העלויות המרכזיות היא היטל ההשבחה, המהווה 50% מעליית ערך הקרקע בעקבות שינוי הייעוד. מעבר לכך, יש לקחת בחשבון הוצאות על שירותי תכנון, ייעוץ משפטי, שמאים ואגרות הגשה לוועדות התכנון. בנוסף, עד 40% מהקרקע עלולים להיות מופקעים לצרכים ציבוריים כמו כבישים, גנים ובתי ספר, ללא פיצוי לבעלים.

שלב משך זמן משוער מרכיבי עלות
בדיקה בוועדה המקומית 6-12 חודשים אגרות הגשה, תכנון אדריכלי
בדיקה בוועדה המחוזית חודשים עד שנים ייעוץ משפטי, יועצים מקצועיים
תקופת התנגדויות ציבוריות 60 יום ייצוג משפטי בדיונים
אישור שר הפנים כ-30 יום עיבוד מנהלי
אישור סופי והיתרים שנים (סך הכל) היטל ההשבחה, אגרות היתר בנייה

כדי לקבל תמונה ברורה של העלויות והסיכונים, מומלץ לבצע דוח שמאי לפי תקן 22. דוח זה מספק תחזית מדויקת יותר ומסייע למשקיעים בקבלת החלטות.

סיכונים נפוצים ודרכים לצמצמם

מעבר להוצאות ולזמן הארוך, ישנם סיכונים נוספים שיש להביא בחשבון. אחד המרכזיים שבהם הוא דחיית התכנית או אי-אישורה, מה שעלול להותיר את הקרקע במעמד חקלאי או לשנות את ייעודה למטרות אחרות שאינן בנייה. כדי להפחית סיכון זה, חשוב לבדוק שהקרקע מסומנת ב**”צהוב”** בתכנית המתאר המקומית, מה שמצביע על ייעוד עתידי למגורים. בנוסף, יש לוודא שהקרקע אינה מוגדרת כ”שטח מוגן” או “שטח פתוח” לפי תמ”א 35, שכן קרקעות מסוג זה כמעט ולא מאושרות לשינוי ייעוד.

עיכובים בתהליך עלולים לגרום להקפאת ההשקעה למשך שנים רבות ולפגוע בתשואה. לכן, כדאי להתמקד בקרקעות שנמצאות בשלבי תכנון מתקדמים. כמו כן, יש להביא בחשבון את הפקעת הקרקע – עד 40% מהשטח עלולים להיות מופקעים לצרכים ציבוריים ללא פיצוי. חישוב התשואה מראש צריך לכלול את ההשפעה של הפחתת השטח.

סוג הבעלות על הקרקע הוא גורם מכריע נוסף. קרקע בבעלות פרטית (רשומה בטאבו) מבטיחה לבעלים את מלוא עליית הערך, בעוד שקרקע בבעלות רמ”י עשויה להניב תשואה נמוכה יותר עקב פיצויים מוגבלים. בנוסף, קרקע בעלת רציפות טריטוריאלית, כלומר קרבה לאזורי מגורים קיימים, מגדילה את סיכויי האישור.

כדי להתמודד עם הסיכונים הללו, מומלץ להיעזר באנשי מקצוע מנוסים, כמו שמאים, עורכי דין ואדריכלים, לאורך כל שלבי התהליך. זהו צעד חיוני שמאפשר לנווט בתהליך בצורה מושכלת ולהפחית את הסיכונים האפשריים.

מקרה מעשי: שינוי ייעוד קרקע חקלאית למגורים – סיפורה של קליימקס נדלן

קליימקס נדלן מתמחה בליווי משקיעים בתהליך שינוי ייעוד קרקעות חקלאיות למגורים. החברה מתמקדת באיתור קרקעות פרטיות פוטנציאליות, תוך ליווי צמוד למשקיעים הרוכשים קרקעות בתהליכי שינוי ייעוד ותכנון, בעיקר באזורים מבוקשים. המקרה מדגים את 7 השלבים לרכישת קרקע חקלאית וכיצד הם משתלבים להצלחה.

החברה מספקת למשקיעים ליווי משפטי מקצועי ודוחות תקן 22 מעודכנים. דוחות אלה מעניקים תמונה ברורה של מצב הקרקע, הסיכויים לשינוי ייעוד והעלויות הצפויות, מה שמאפשר למשקיעים לקבל החלטות מושכלות. ייצוג משפטי ניתן על ידי משרד עו״ד שובלי ושות’, בעל ניסיון רב בהסכמי שותפות, קבוצות רכישה וחשבונות נאמנות – מה שמבטיח ליווי מקצועי לאורך כל הדרך.

בנוסף, קליימקס נדלן משתפת פעולה עם בנק מזרחי טפחות, ומספקת ללקוחותיה תנאי מימון ואשראי מועדפים. שיתוף פעולה זה מקל על המשקיעים להתמודד עם העלויות הכרוכות בתהליך הארוך של שינוי ייעוד קרקע, ומהווה יתרון משמעותי בפרויקטים מסוג זה.

במהלך שלוש השנים האחרונות, החברה זכתה בחותם יציבות עסקית מטעם BDI, שמעיד על יציבותה הפיננסית ואמינותה התפעולית. בסיס המשקיעים הנאמנים של החברה ממשיך לקחת חלק בפרויקטים מגוונים, מה שמדגיש את הצלחתה המתמשכת של קליימקס נדלן בתחום שינוי ייעוד הקרקעות. המקרה הזה ממחיש את תרומתה של החברה בתהליך המורכב, תוך הדגשת הערך שהיא מביאה למשקיעים ולפרויקטים שלה.

סיכום: מה חשוב לדעת על שינוי ייעוד קרקע

שינוי ייעוד של קרקע חקלאית למגורים הוא תהליך מורכב שדורש הבנה מעמיקה של ההליכים המשפטיים, התכנוניים והרגולטוריים. מדובר בתהליך שמערב עבודה מול ועדות מקומיות ומחוזיות, תיאום עם גופים כמו רשות מקרקעי ישראל, משרד הפנים ומשרד החקלאות, ויכול להימשך בין 5 ל-15 שנים. בשל אורכו ומורכבותו, ליווי מקצועי הוא מרכיב מרכזי להצלחת התהליך.

הכנה פיננסית היא שלב קריטי, שכן התהליך כרוך בעלויות גבוהות כמו היטל השבחה ועלויות תכנון. בנוסף, יש לוודא שהתהליך עומד בדרישות תמ”א 35, התוכנית הארצית שמקדמת פיתוח עירוני רציף.

כדי להתמודד עם המורכבויות, חשוב להיעזר בצוות מקצועי הכולל אדריכלים, שמאי מקרקעין, מתכנני ערים ועורכי דין המתמחים בנדל”ן ותכנון. צוות כזה יכול לסייע בהתמודדות עם דרישות הוועדות וגם עם התנגדויות ציבוריות במהלך תקופת ההפקדה של 60 יום. לכל משקיע מומלץ לבדוק את התאמת הקרקע לתקנים הרלוונטיים לפני תחילת התהליך.

חשוב במיוחד לקבל דוח תקן 22 מקצועי, שמספק תמונה ברורה של סיכויי שינוי הייעוד, העלויות הצפויות והערך הסופי המשוער. כדאי להתמקד בקרקעות סמוכות לאזורי מגורים קיימים, שבהן יש סיכוי גבוה יותר לאישור תוכניות שמקדמות רצף עירוני.

חברה כמו קליימקס נדל״ן יכולה לספק ליווי מקיף לכל אורך התהליך. החברה מציעה שירותים כמו ייצוג משפטי, דוחות תקן 22 מעודכנים ותנאי מימון מועדפים בשיתוף פעולה עם בנק מזרחי טפחות. זכייתה של קליימקס נדל״ן בחותם יציבות עסקית מטעם BDI במשך שלוש שנים ברציפות מעידה על אמינותה ויכולותיה הפיננסיות בתהליך המורכב הזה.

FAQs

איך בודקים אם לקרקע יש סיכוי לשינוי ייעוד?

כדי לבחון את האפשרות לשינוי ייעוד קרקע, חשוב לבצע מספר בדיקות מקדימות שיכולות לספק תמונה ברורה יותר על הפוטנציאל של הקרקע:

  • מיקום וסביבה: בדקו את מיקום הקרקע והסביבה שלה. האם היא קרובה לתחבורה ציבורית, צירי תנועה מרכזיים או תשתיות אחרות? פרטים אלה יכולים להשפיע על הסיכוי לשינוי ייעוד.
  • תוכניות תכנון רלוונטיות: עיינו בתוכניות התכנון הארציות, המחוזיות והמקומיות. הבנת התוכניות הקיימות תסייע להבין את הכיוון העתידי של הפיתוח באזור.
  • מצב משפטי: בחנו את המצב המשפטי של הקרקע. האם קיימים שעבודים, עיקולים או בעיות בעלות? אלו יכולים להוות מכשול משמעותי.
  • שמאות ודוחות תקן 22: חשוב להיעזר בשמאי מקרקעין ולבחון דוחות תקן 22 כדי להעריך את הפוטנציאל הכלכלי של הקרקע.

כדי להגדיל את הסיכוי להצלחה בתהליך, מומלץ מאוד להיעזר בליווי מקצועי של מומחים בתחום.

מהם הסיכונים העיקריים בתהליך ואיך ניתן לצמצם אותם?

רכישת קרקעות עשויה להיות תהליך מורכב שמלווה בסיכונים שונים. בין הסיכונים הבולטים ניתן למנות עיכובים ממושכים, עלויות בלתי צפויות, וכן סיכונים משפטיים ורגולטוריים.

עיכובים ממושכים

הליך ההשבחה עשוי להימשך בין 10 ל-30 שנים, ולעיתים אף להתעכב בשל התנגדויות ציבוריות, תהליכים בירוקרטיים, או הקצאת שטחים לצרכים ציבוריים. מדובר בפרק זמן משמעותי שדורש אורך רוח וסבלנות.

עלויות גבוהות

מעבר למחיר הרכישה הראשוני, יש לקחת בחשבון עלויות נוספות שעלולות לצוץ במהלך הדרך, כמו תשלומים על ייעוץ מקצועי, מיסים, או הוצאות משפטיות בלתי צפויות.

סיכונים משפטיים ורגולטוריים

תהליך ההשבחה כרוך בהתמודדות עם רגולציות מורכבות, ולעיתים גם עם התנגדויות מצד רשויות מקומיות או גופים אחרים. סיכונים אלו עלולים לגרום לעיכובים נוספים ואף לסיבוכים משפטיים.

איך ניתן לצמצם את הסיכונים?

  • בדיקות מקדימות: חשוב לבדוק את מצבו המשפטי והתכנוני של השטח לפני הרכישה.
  • סיוע ממומחים: מומלץ להיעזר באנשי מקצוע מנוסים, כמו עורכי דין, שמאי מקרקעין ואדריכלים.
  • היערכות להמתנה ממושכת: יש לקחת בחשבון את משך הזמן הארוך שעלול להידרש להשבחת הקרקע.
  • תכנון פיננסי מדוקדק: הכנה כלכלית נכונה תסייע להתמודד עם עלויות בלתי צפויות.

תכנון נכון וגישה מקצועית יכולים להפחית את הסיכונים ולהגדיל את סיכויי ההצלחה בתהליך המורכב הזה.

מתי ניתן להתחיל לבנות על הקרקע?

ניתן להתחיל לבנות על הקרקע רק לאחר קבלת כל האישורים הנדרשים ואישור שינוי הייעוד. תהליך זה עשוי לקחת בין 10 ל-30 שנים, בהתאם למורכבות הפרויקט ולתהליכים הקשורים בתכנון וברגולציה. לכן, חשוב לבדוק מראש את מצב התכנון והאישורים הספציפיים של הקרקע לפני שמתחילים בבנייה בפועל.

Related posts

כתבות נוספות

מדריך להשקעה בקרקע תוך שמירה על ערכים סביבתיים
פרויקטים מוצלחים להפשרת קרקעות באזורי חוף
איך חשבונות נאמנות מגנים על משקיעים בעסקאות קרקע
איך מידע מקצועי משפיע על השקעות בקרקע?

פרויקטים Premium בשיווק

מתחם בן יהודה צפון – כפר סבא: עתודת הקרקע האחרונה בעיר והזדמנות השקעה נדירה
נוף ירקון דרך הים הוד השרון
מתחם 8 בגדרה
פרויקט שביל התפוזים – SOLD OUT
תמ”א 70 בראשון לציון
פרויקט מערב קרית אתא – תוכנית כ 450 ב
סובב הדסה עין כרם ירושלים
פרויקט הר 1202 הוד השרון – SOLD OUT
עיר ימים חדרה
פרויקט ח-500 חולון – SOLD OUT

מה מספר הטלפון שלך?

יש לנו את הקרקע הכי מתקדמת בארץ
והיא רגע לפני עליית מחירים!
השאירו פרטים למידע נוסף
דילוג לתוכן
