מחקר מקרים: הפשרת קרקע חקלאית בישראל

תוכן עניינים

השורה התחתונה: ברוב המקרים, מה שקובע הוא לא הסיפור השיווקי אלא מצב התכנון בפועל. אני רואה כאן מסר חד: שינוי ייעוד יכול לקחת שנים, להיעצר עוד לפני הפקדה, ולהיכשל גם כשיש ביקוש גבוה.

אם אני מסכם את המאמר בפשטות, אלה הנקודות שאני לוקח ממנו:

  • הצלחה תכנונית לא שווה בהכרח לרווח כספי.
  • משך הליך יכול לנוע מ־375 ימים עד 58.5 חודשים ואף יותר, לפי סוג האישור והמחוז.
  • צוואר הבקבוק מופיע לא פעם לפני הפקדה, בשלב של תנאים, תיאומים ומדיניות.
  • סתירה לתכנון ארצי או מחוזי, פיצול בעלות ו־חוסר בתשתיות הם חסמים כבדים.
  • קרקע ליד רצף עירוני, כבישים ותשתיות קיימות קיבלה לא פעם בסיס חזק יותר לקידום.
  • גם כשיש תמיכה מקומית, בלי מסמכים, מימון תשתיות ותוכנית בתוקף – הסיכון נשאר גבוה.

מה זה אומר לקורא? לא בודקים רק “איפה הקרקע” – בודקים גם מה הסטטוס שלה, מי מקדם אותה, ואיפה התהליך עלול להיעצר.
ואם מדובר בקרקע שמשווקת דרך קליימקס נדל״ן, צריך לזכור לנסח את הציפייה כך: השבחה בטווח של 3–8 שנים בלבד.

בקצרה, זה לא מאמר על הבטחות. זה מאמר על סינון סיכונים, על קריאה נכונה של מסמכים, ועל ההבדל בין קרקע שנמצאת במסלול לבין קרקע שרק נשמעת טוב.

מה לבדוק למה זה חשוב
מצב תכנוני בלי תוכנית בתוקף, אין שינוי ייעוד שהושלם
התאמה לתכנון עליון סתירה לתמ״א או לתוכנית מחוזית יכולה לעצור מהלך
תשתיות כביש, ביוב וניקוז משפיעים ישירות על קידום
בעלות ריבוי בעלים ורישום לא מסודר מאטים הליך
תמיכת הרשות תמיכה בפועל שונה מאוד מהצהרות כלליות

אני ניגש למאמר הזה כמו לרשימת בדיקה: פחות הבטחות, יותר מסמכים; פחות ציפייה, יותר בדיקת חסמים.

לוחות זמנים תכנוניים בישראל: אבני דרך, משכים ונקודות הכרעה

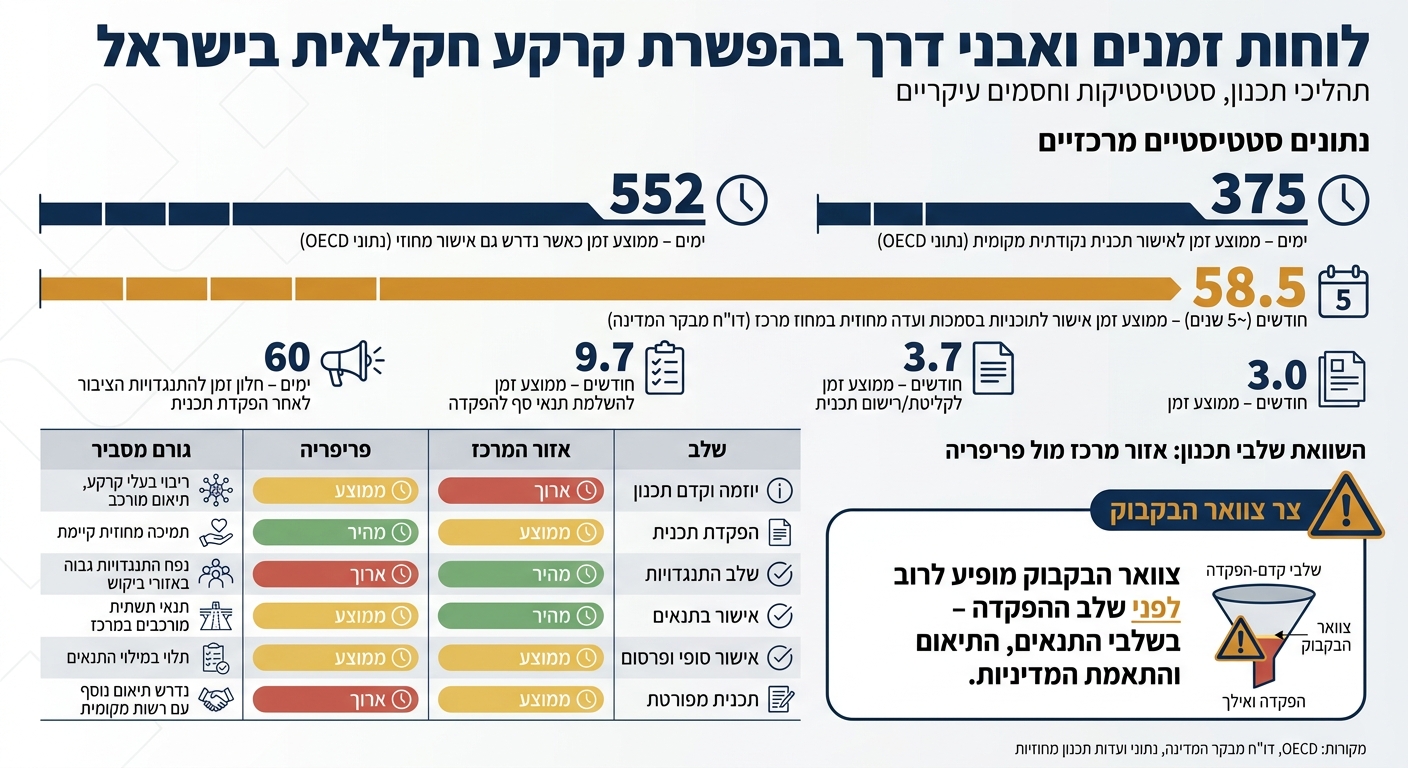

לוחות זמנים ואבני דרך בהפשרת קרקע חקלאית בישראל

לוחות זמנים ואבני דרך בהפשרת קרקע חקלאית בישראל

כאן המוקד הוא משך ההליך ונקודות העצירה שבו, לא המסלול עצמו. במקרי עבר, ההבדל לא הסתכם רק במספר החודשים. הרבה פעמים הוא התחיל הרבה קודם – בשלב שבו הקרקע בכלל נכנסה להליך. שם, בדרך כלל, מתחילים להיפתח הפערים בין מקרה אחד לאחר.

משלב הייעוד החקלאי דרך שלבי התכנון המקומי, המחוזי והארצי

בישראל, תכנית ארצית קובעת את הכיוון הכללי. תכנית מחוזית מתרגמת את הכיוון הזה למרחב מסוים. אחר כך תכנית מפורטת קובעת את הזכויות בפועל.

מצב התכנון בנקודת הפתיחה הוא אחד הגורמים הכי חזקים בהערכת הסיכוי ומשך ההליך. כשקרקע נכנסה עם מסגרת תכנונית תומכת, ההתקדמות הייתה לרוב טכנית יותר: תיאום תשתיות, טיפול בהתנגדויות והשלמת תנאים. כשלא הייתה מסגרת כזו, לעיתים היה צריך שינוי מדיניות ברמה גבוהה יותר. זה כבר הוסיף שנים, עוד לפני שהוגשה בכלל תכנית מפורטת. קרקע שנמצאת מחוץ לאזורי ההרחבה המוגדרים רגישה הרבה יותר לשינויי מדיניות.

טווחי זמן טיפוסיים – היכן התהליך האיץ והיכן נבלם

הנתונים מראים פערים גדולים מאוד בין מקרה למקרה. לפי נתוני ה-OECD, אישור תכנית נקודתית מקומית נמשך בממוצע 375 יום, אבל כשצריך גם אישור מחוזי, הממוצע עולה ל-552 יום. במחוז המרכז, דו"ח מבקר המדינה מצא ממוצע של 58.5 חודשים לאישור תכניות שבסמכות הוועדה המחוזית – כמעט חמש שנים. קליטת התכנית עצמה נמשכה בממוצע 3.7 חודשים, בעוד שהשלמת תנאים להפקדה הגיעה ל-9.7 חודשים.

במילים פשוטות, לא פעם צוואר הבקבוק הופיע עוד לפני ההפקדה. זה השלב שבו תכנית יכולה להיתקע בין גופים שונים, להמתין לשינויי מדיניות של הרשות המקומית, או לחכות להשלמת תנאים טכניים. אחרי ההפקדה נפתחת תקופה של 60 יום להגשת התנגדויות, אבל אם מוגשות התנגדויות רבות – מצד תושבים סמוכים, ארגוני סביבה או גופי מדינה – הדיון בהן עלול להימשך חודשים ארוכים, ולעיתים גם לחייב תיקונים חוזרים בתכנית.

הטבלה הבאה מרכזת את הדפוסים שעלו במקרי בוחן נבחרים:

שלב מקרה מרכז מקרה פריפריה גורם מסביר
יוזמה ותכנון מקדים ממושך ממוצע ריבוי בעלי קרקע, תיאום מורכב
הפקדת תכנית ממוצע מהיר תמיכה מחוזית קיימת
שלב התנגדויות ממושך מהיר עומס התנגדויות גבוה באזורי ביקוש
אישור מותנה ממוצע מהיר תנאי תשתית מורכבים במרכז
אישור סופי ופרסום ממוצע ממוצע תלוי בהשלמת תנאים
תכנית מפורטת ממושך ממוצע נדרש תיאום נוסף עם הרשות המקומית

הזמן, בפני עצמו, לא אומר אם ההליך התנהל טוב או רע. לפעמים תהליך ארוך משקף מורכבות אמיתית, ולפעמים הוא נובע מתקיעות בין תחנות. מכאן ממשיכים לחסמים שהשפיעו על משך ההליך.

חסמים שחזרו על עצמם במקרי הבוחן

לוחות הזמנים בחלק הקודם מראים את התוצאה של החסמים, אבל לא תמיד את הסיבה שלהם. מבחינת משקיע, זו נקודה חשובה. יש הבדל בין חסם מבני, כזה שקשה מאוד לעקוף, לבין חסם זמני, כזה שפשוט מושך את ההליך עוד ועוד.

במקרי הבוחן עלו שוב אותם דפוסים, בעיקר באזורים שבהם התכנון העליון לא תמך בשינוי ייעוד. המכנה המשותף היה די ברור: העיכוב כמעט אף פעם לא נבע רק מזה שזה "תהליך ארוך", אלא מחסם מסוים שאפשר לזהות מראש.

חסמים תכנוניים והתנגדויות

אחד החסמים המבניים הבולטים שחזרו במקרי הבוחן הוא סתירה לתכנון ארצי או מחוזי. אם קרקע מוגדרת בתמ״א 35 או בתוכנית מתאר מחוזית כקרקע חקלאית או כשטח פתוח לטווח ארוך, שינוי ייעוד לא יאושר כשהוא עומד בניגוד לתכנון מחייב. ועדות ערר כבר קבעו שסימון שטח לבינוי ברמה המחוזית לא מחייב שינוי ייעוד לכל חלקה ברמה המקומית. זה בדיוק מסוג הפערים שמשקיעים רבים מפספסים.

גם התנגדויות מאורגנות חזרו שוב ושוב. ארגוני סביבה, חקלאים או תושבים סמוכים הצליחו להאט תוכניות, ובחלק מהמקרים גם לשנות אותן בצורה מהותית. כשמדובר בהתנגדויות סביבתיות מבוססות, למשל סביב אובדן שטחים פתוחים או סיכוני הצפה, הוועדות דרשו תיקונים של ממש, ולעיתים האישור נדחה בשנים. לעומת זאת, התנגדויות שכנים על רעש, תנועה או פגיעה בנוף הובילו בדרך כלל להתאמות ולמיתון, ולא לביטול מלא של התוכנית.

לצד התכנון עצמו, עלו גם חסמים של בעלות ותשתיות. בפועל, הם האטו את ההליך לא פחות.

בעלות, תשתיות ומגבלות יישום

פיצול בעלות הוא נורת אזהרה מיידית. כשאין הסכמה בין כל בעלי הזכויות, קשה להגיש תוכנית, וקשה לא פחות לממן אותה. במצבים כאלה, צריך טיפול משפטי מסודר כבר מההתחלה. במקרים שבהם הבעלות אוחדה מראש, נראתה התקדמות תכנונית מהירה יותר.

גם פערי תשתיות הפכו שוב ושוב לחסם מרכזי, למרות שלא מעט משקיעים נוטים להקל בזה ראש. ועדות תכנון לא מסתפקות באישור עקרוני לשינוי ייעוד. הן דורשות פתרון תשתיתי ברור: כביש גישה, ניקוז, חיבור לביוב עירוני, ולעיתים גם התאמות נוספות. בלי מסלול מימון ברור, תוכנית יכולה להיתקע גם אחרי שהיא קיבלה אור ירוק ברמה העקרונית.

בשורה התחתונה של מקרי הבוחן, הדפוס די חד: ככל שהחסם היה מובנה יותר, כך הסיכוי להתקדם ירד, ולוח הזמנים התארך.

סוג חסם דוגמה השפעה
מבני סתירה לתמ״א 35 או לתוכנית מתאר מחוזית עלול להוביל לדחייה או לשינוי מהותי בתוכנית
מבני ייעוד חקלאי או שטח פתוח בתוכנית ארצית/מחוזית ארוכת טווח מסלול ההפשרה כמעט ואינו ריאלי
מבני פיצול בעלות ורישום לא מסודר מעכב הגשה ומקשה על מימון
מבני פערי תשתיות ללא פתרון מוסכם מוסיף שנים ועלול לצמצם זכויות בנייה
זמני עומס בוועדות ועיכוב באישורים מאריך לוח זמנים, אך לא בהכרח מבטל את הכדאיות
זמני התנגדויות ציבוריות או סביבתיות מאורגנות עשויות לעכב שנים ולכפות תיקונים מהותיים
זמני התנגדויות שכנים טכניות מוביל לרוב לתיקונים או למיתונים

דפוסים אזוריים: מה חזר על עצמו במקרים החזקים והחלשים

מרכז ישראל, שולי הבנייה וקרבה לתשתיות

אחרי שבוחנים את לוחות הזמנים ואת החסמים, מתחיל להופיע דפוס גיאוגרפי די ברור: למיקום יש משקל כבד בסיכויי ההתקדמות. לא רק בגלל ביקוש, אלא גם בגלל היגיון תכנוני. קרקעות שנמצאות בשולי אזורים בנויים – ליד שכונה קיימת, סמוך לצומת תחבורה מרכזי או ליד תשתית שכבר פועלת – מקבלות בדרך כלל הצדקה תכנונית חזקה יותר. הסיבה פשוטה: הן ממשיכות רצף עירוני קיים, ולא יוצרות מתחם מנותק בלב שטח פתוח.

זה לא אומר שכל קרקע כזו תאושר. אין כאן מסלול אוטומטי. כשמהלך של הרחבה עירונית פוגש שיקולים של סביבה או עלות, הוא עדיין יכול להיעצר.

דוגמה טובה לכך היא הקרקע החקלאית בצפון-מזרח הוד השרון, מתחם 1202, ששינתה ייעוד למגורים ולמסחר בזכות הקרבה שלה לרקמה העירונית הקיימת ולביקוש הגבוה באזור. מזה עולה קו די קבוע: קרקעות שצמודות לרצף עירוני מתקבלות בקלות יחסית. מנגד, במקרים שבהם הקרקע נשענה על תשתיות שעוד לא תוקצבו, חוסר התשתית חיזק את ההתנגדות במחוז.

במחוזות תל אביב והמרכז מרוכזים כ-500 אלף דונם של קרקע חקלאית, ולכן לרשויות באזורים האלה יש לא פעם בסיס חזק יותר להצדקת הרחבה עירונית ולתיעדוף תכנוני.

מאפיינים משותפים לאזורים עם סיכוי הפשרה גבוה יותר

מעבר להבחנה בין מרכז לפריפריה, חזרו שוב ושוב כמה סימנים תכנוניים במקרים שנראו חזקים יותר:

מאפיין ביטוי בשטח השפעה על ההליך
רצף תכנוני הקרקע מופיעה בתמ"א 35 או בתוכנית מתאר מחוזית כאזור פיתוח עתידי מחזקת את ההצדקה לאישור
שוליות עירונית גובלת בשכונה קיימת או נמצאת בתוך תחום פיתוח עירוני מוגדר תומכת בהשלמת המרקם העירוני
תשתית קיימת גישה לכביש ראשי, ביוב, חשמל ושירותים ציבוריים מפחיתה עלויות והשלמות תשתית
לחץ שוק ביקוש גבוה לדיור, מחירים עולים ופרויקטים סמוכים בשלבי תכנון מתקדמים מחזק את ההצדקה לקידום תכנוני
מעורבות עירונית רשות מקומית תומכת מאיצה הגשה ומקטינה חיכוך בירוקרטי

ומה החליש מקרים אחרים? גם כאן חזרו אותם סימנים. קרקע מבודדת שלא מופיעה במסגרת תכנונית מחייבת, תלות בתשתיות עתידיות בלי מימון, ורשות מקומית שמביעה תמיכה אבל לא מצליחה לקדם תוכנית מפורטת או לממן תשתיות. על הנייר זה יכול להיראות סביר; בפועל, שם לא פעם מתחילות התקיעות.

מה מקרי העבר מלמדים משקיעים: מסגרת הערכה מעשית

על בסיס הדפוסים האזוריים והחסמים שתוארו, אפשר לבנות מסגרת בדיקה קצרה לפני רכישה.

אותות שתמכו בפוטנציאל תכנוני חזק יותר

בקרקעות שכן התקדמו, חזרו שוב שלושה סימנים: התאמה למדרג התכנוני, פתרון תשתיתי ריאלי, ומעורבות של הרשות המקומית. במילים פשוטות, לא מספיק שהקרקע "נשמעת טוב". צריך לראות שהיא יושבת בתוך מסגרת תכנונית ברורה, שיש דרך מעשית לחבר אותה לתשתיות, ושיש רשות מקומית שלא רק מדברת – אלא גם מקדמת.

כך למשל, מקרים שבהם הרשות המקומית דחפה תכנון מפורט נראו חזקים יותר.

מכאן קל לעבור לצד השני של התמונה: הטעויות שחוזרות בקרקעות שנראות מבטיחות רק על הנייר.

טעויות שחזרו במקרים החלשים ורשימת בדיקה מעשית

הטעות הנפוצה ביותר היא להסתמך על ניסוחי שיווק במקום על מסמכים. ביטויים כמו "בהליכי תכנון" או "עתיד להיות שכונה" לא אומרים שמצב הקרקע אושר תכנונית. רק תוכנית בתוקף מעידה על שינוי ייעוד שהושלם. מי שלא בודק את מצב התוכנית במסמכי התכנון, עלול לשלם מחיר שמבוסס על ציפיות ולא על מצב קיים.

טעות נוספת היא לזלזל בהשפעה של התנגדויות, עררים ועיכובים בירוקרטיים. גם קרקע שנראית מתאימה יכולה להיתקע שנים אם אחד השלבים האלה נמרח.

לפני כל רכישה, שווה לעצור ולבדוק חמישה ממדים:

  • התאמה תכנונית – האם הקרקע מופיעה במסגרת תכנונית מחייבת?
  • תשתיות – האם יש פתרון חיבור ריאלי, ולא רק הבטחה לעתיד?
  • בעלות – האם הבעלות מאוחדת והרישום מסודר?
  • תאימות עירונית – האם הרשות המקומית מקדמת בפועל?
  • מורכבות הליכית – האם יש חסמים מבניים שעלולים לעצור את התהליך?

אם הקרקע מקבלת ציון חלש בשניים או יותר מהממדים האלה, צריך לגשת אליה בזהירות – גם אם המיקום שלה נראה טוב על פני השטח.

מסקנה: מה מקרי העבר מלמדים משקיעים – ומה לא

הדבר שחזר שוב ושוב בכל המקרים שנבדקו הוא פשוט: קרקע התקדמה רק כשעמד מאחוריה עוגן תכנוני ברור. כשיש מספר תוכנית, החלטת ועדה ופרסום ברשומות, יש בסיס שאפשר להישען עליו. לעומת זאת, קרקע שנשארת שנים בלי קידום מוסדי נוטה להיתקע במקום.

אבל כאן חשוב לדייק. לא כל חסם דומה לחסם אחר. דחייה בירוקרטית היא דבר אחד, והתנגדות עקרונית של רשות מקומית היא דבר אחר לגמרי. גם החלטה להשאיר קרקע בייעוד חקלאי במקום להפוך אותה לקרקע לבנייה משנה את התמונה מן הקצה אל הקצה. כלומר, לא מספיק לשאול אם יש חסם – צריך להבין מהו החסם, ועד כמה הוא כבד.

וגם זה לא כל הסיפור. המיקום משנה הרבה. ההבדלים בין אזורים לא היו קטנים או טכניים; הם השפיעו ישירות על סיכויי ההמרה. שולי ערים מרכזיות, אזורים ליד צירי תחבורה, ומתחמים הסמוכים להפשרות קודמות הראו סיכוי גבוה יותר להתקדמות. בפועל, המיקום משפיע גם על ההסתברות וגם על התמחור. לכן הוא לא "פרט רקע", אלא חלק מרכזי בבדיקת הסיכון.

מקרי עבר, אם כך, לא נותנים הבטחה. הם לא אומרים מה יקרה. הם כן עוזרים לסנן עסקאות, לחדד סיכונים ולהבין איפה צריך לעצור ולבדוק עוד פעם. זה ההבדל בין להסתנוור מסיפור טוב על הנייר, לבין להסתכל על הנתונים כמו שהם.

המשמעות המעשית ברורה: בודקים מסמכים, דורשים ראיות, ומתמחרים סיכון לפני החלטה.

FAQs

איך בודקים סטטוס תכנוני אמיתי?

בודקים את הסטטוס התכנוני רק במקורות רשמיים ומוודאים שהמידע עדכני. זה כולל את ייעוד הקרקע במערכות המידע, את מיקום החלקה ביחס לקו הכחול, ואת תוכניות המתאר והתב"ע שחלות עליה.

מעבר לזה, מפיקים נסח טאבו עדכני כדי לבדוק אם יש שעבודים, הערות או בעיות בעלות. אם מדובר בעסקה עם יותר משני רוכשים, צריך לבקש דוח שמאות לפי תקן 22. ברוב המקרים, כדאי גם להיעזר בשמאי מקרקעין או ביועץ תכנון מוסמך.

מה נחשב חסם מבני לעומת עיכוב זמני?

עיכוב זמני קורה בדרך כלל בגלל הליכי תכנון מחייבים או דרישות טכניות. למשל: תקופות התנגדויות, סקרים ארכיאולוגיים ודרישות סביבתיות. הדברים האלה יכולים למשוך את התהליך מחודשים ועד כמה שנים, אבל הם עדיין נחשבים חלק רגיל מהמסלול התכנוני.

חסם מבני הוא כבר סיפור אחר. כאן מדובר בבעיה עמוקה יותר, כמו תביעות בעלות, עיקולים, מגבלות רגולטוריות בחוזי חכירה מול רמ״י, התנגדויות ציבוריות רחבות, או חוסר התאמה לתשתיות העירוניות.

איך מעריכים סיכון בקרקע לפני רכישה?

הערכת סיכון בקרקע לפני רכישה מתחילה עם בדיקות נאותות. בפועל, זה אומר לבדוק מי רשום כבעלים בטאבו, לוודא שאין עיקולים או שעבודים, ולבחון את ייעוד הקרקע בתב"ע ובתוכניות מתאר ארציות ומקומיות.

כדאי גם להשתמש ב-Govmap או Xplan כדי לבדוק אם הקרקע מסומנת כמרקם עירוני במסגרת תמ"א 35. זו בדיקה פשוטה יחסית, אבל היא יכולה לשפוך אור על התמונה התכנונית.

כדי להעריך את פוטנציאל ההפשרה ואת רמת הסיכון, מומלץ להפיק דו"ח שמאות לפי תקן 22. הדו"ח הזה עוזר להבין איפה הקרקע עומדת, ומה יכול להשפיע על השווי שלה בהמשך.

יש כאן כלל די פשוט: בשלבים מוקדמים הסיכון הרגולטורי גבוה יותר. מנגד, בשלבים מאוחרים יש יותר ודאות, אבל גם מחיר הכניסה גבוה יותר.

עוד נקודה שאי אפשר לדלג עליה היא היטל השבחה. במקרים מסוימים, הוא עשוי להגיע עד 50% מעליית הערך.

Related posts

כתבות נוספות

רשימת בדיקה: תחבורה ותשתיות לפני עסקת קרקע
תחנות מטרו ומחירי קרקע: ניתוח אזורי מרכז
7 גורמים שמחברים דיור יעד ושווי קרקע
איך בודקים ערך עתידי לקרקע במרכז ישראל

פרויקטים Premium בשיווק

גבעת הפרחים נתניה
מתחם בן יהודה צפון – כפר סבא: עתודת הקרקע האחרונה בעיר והזדמנות השקעה נדירה
נוף ירקון דרך הים הוד השרון
מתחם 8 בגדרה
קרקע להשקעה בהוד השרון – שביל התפוזים
תמ”א 70 בראשון לציון
פרויקט מערב קרית אתא – תוכנית כ 450 ב
סובב הדסה עין כרם ירושלים
קרקע להשקעה בהוד השרון – פרויקט הר 1202
עיר ימים חדרה
קרקע להשקעה בחולון – פרויקט ח-500

מה מספר הטלפון שלך?

יש לנו את הקרקע הכי מתקדמת בארץ
והיא רגע לפני עליית מחירים!
השאירו פרטים למידע נוסף
דילוג לתוכן
